Contrato 013-2025

Construcción Puente Vehicular Salida hacia Aldeas Los Amates

Salida hacia Aldeas Los Amates, Lo de Reyes y Ojo de Agua El Chol, Santa Cruz El Chol, Baja Verapaz

COMPAÑÍA HARBOR Q.8,011,007.80 6 meses
45 Reportes
360 Fotografías
181 Días transcurridos
100% Tiempo del proyecto
0d Última actualización

Cámara en Vivo

Puente Vehicular salida hacia aldeas Los Amates, Lo de Reyes y Ojo de Agua, El Chol

CONECTANDO…

Línea de Tiempo del Proyecto

Visualización del progreso y publicaciones realizadas

Inicio: 17/11/2025
05/08/2026
3 fotos
04/08/2026
8 fotos
03/08/2026
8 fotos
31/07/2026
7 fotos
30/07/2026
8 fotos
29/07/2026
8 fotos
28/07/2026
8 fotos
27/07/2026
8 fotos
24/07/2026
8 fotos
23/07/2026
7 fotos

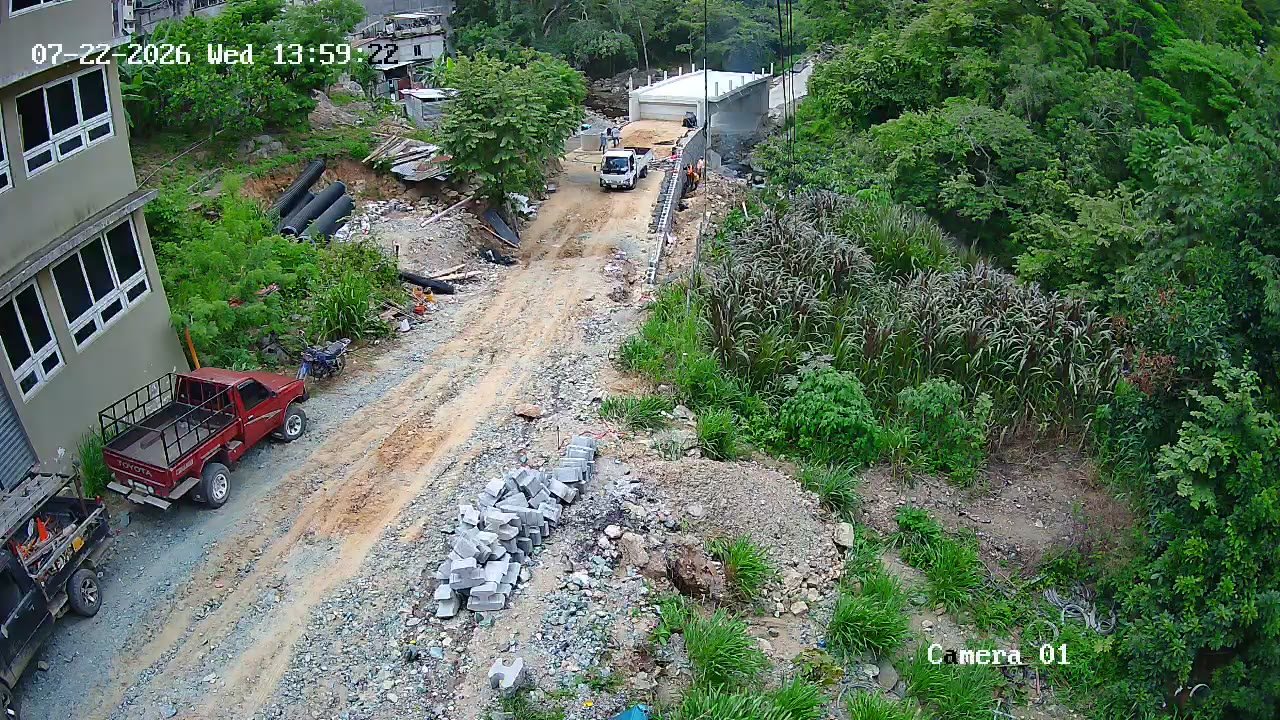

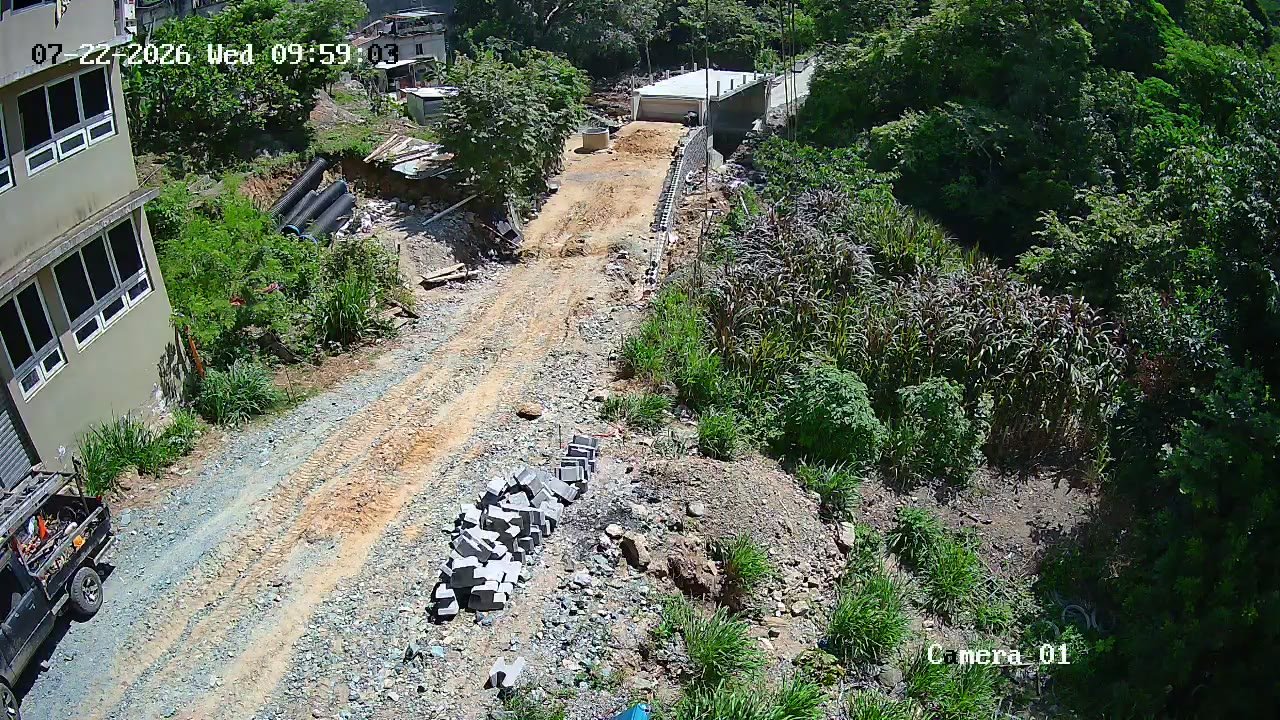

22/07/2026
8 fotos

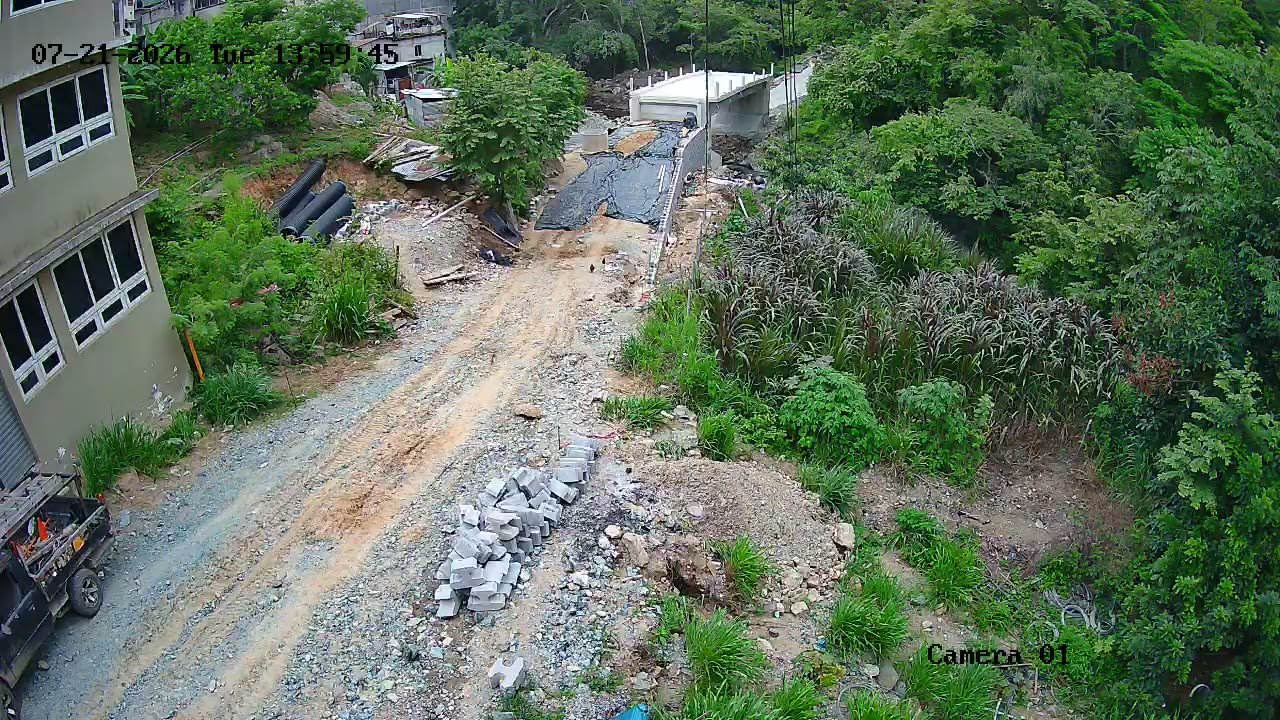

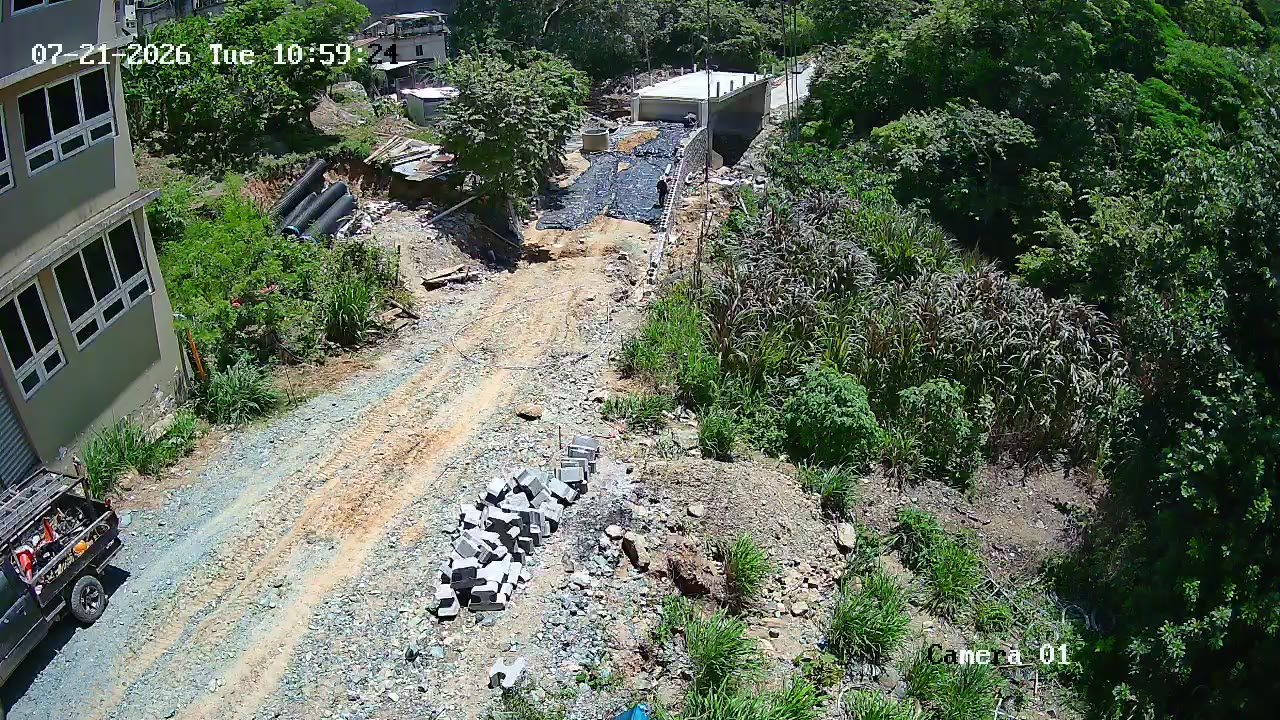

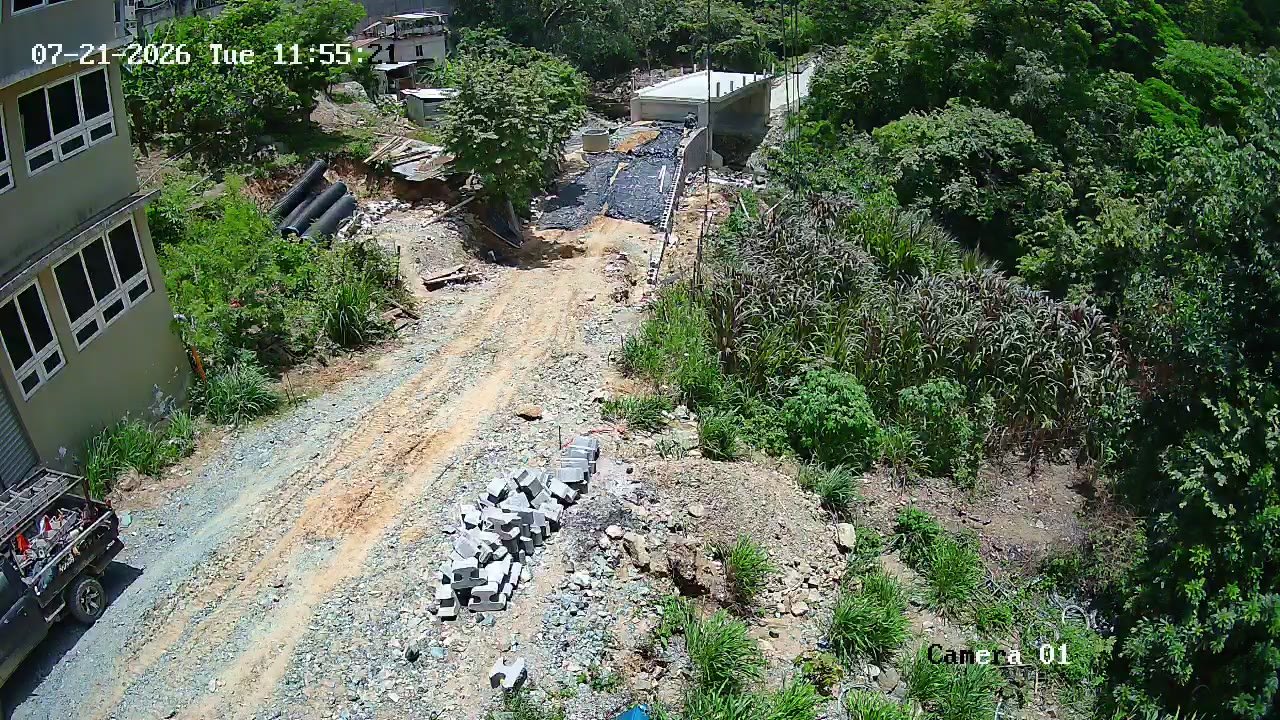

21/07/2026

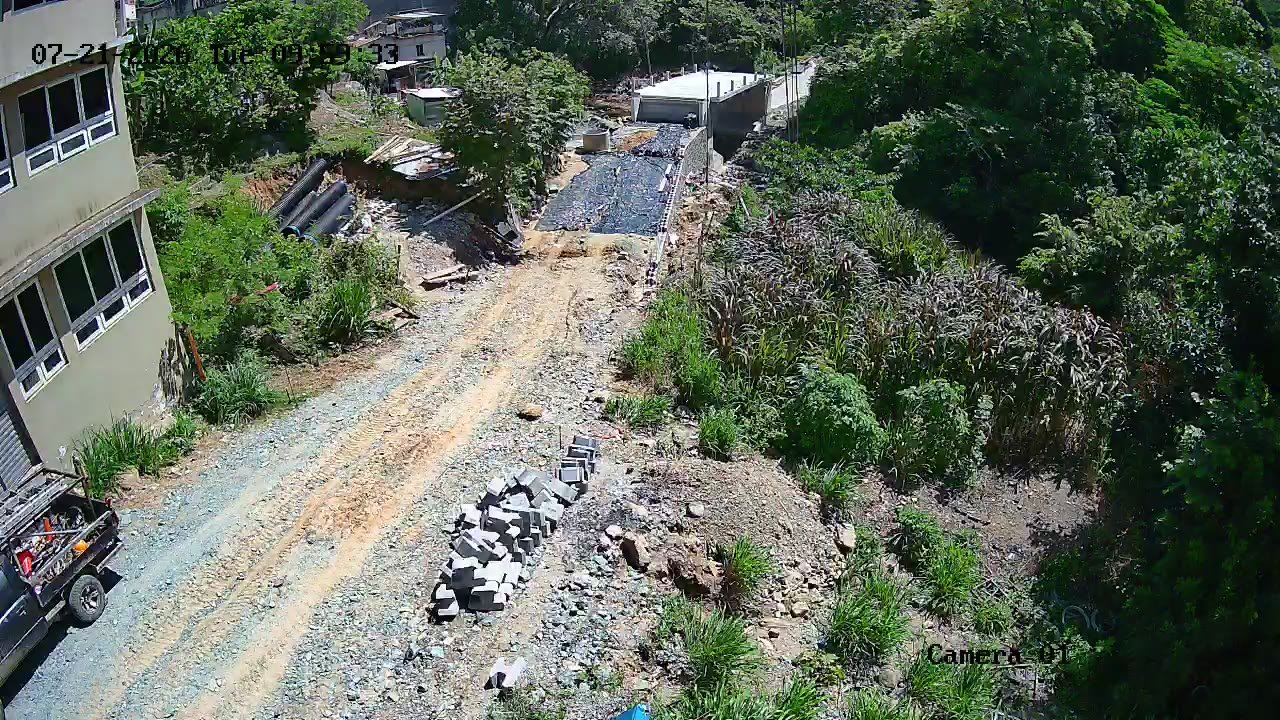

7 fotos

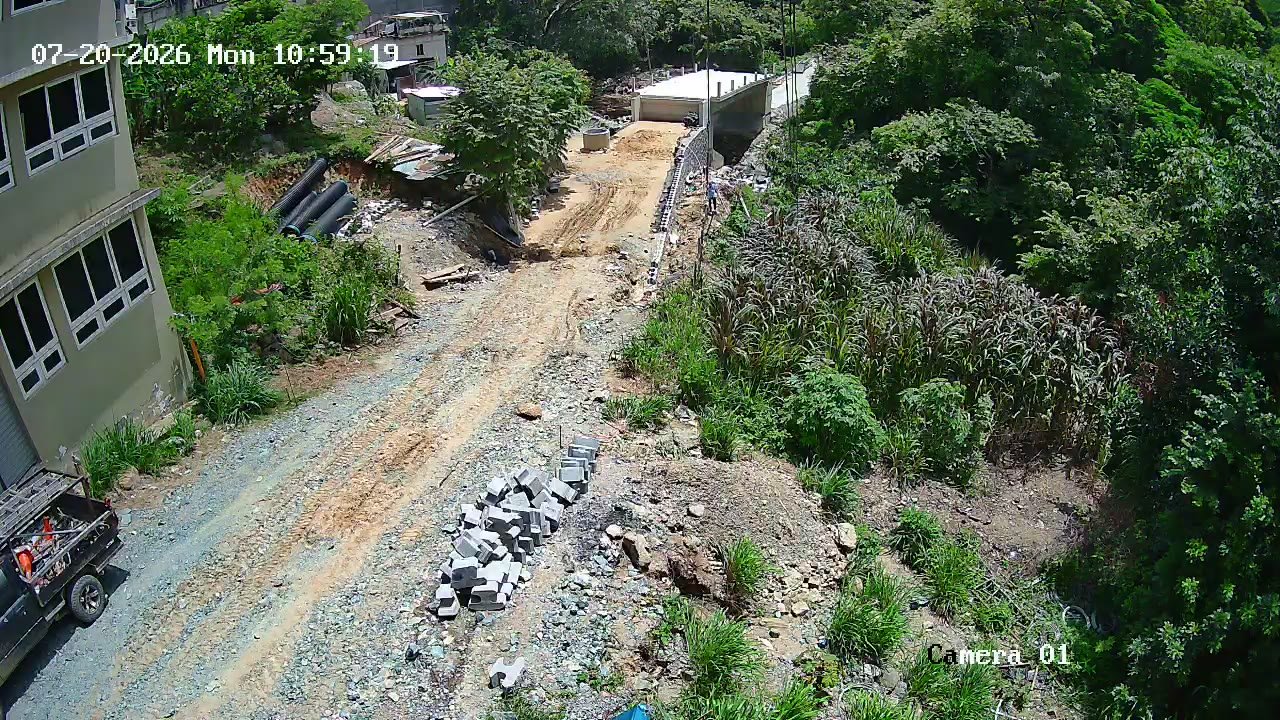

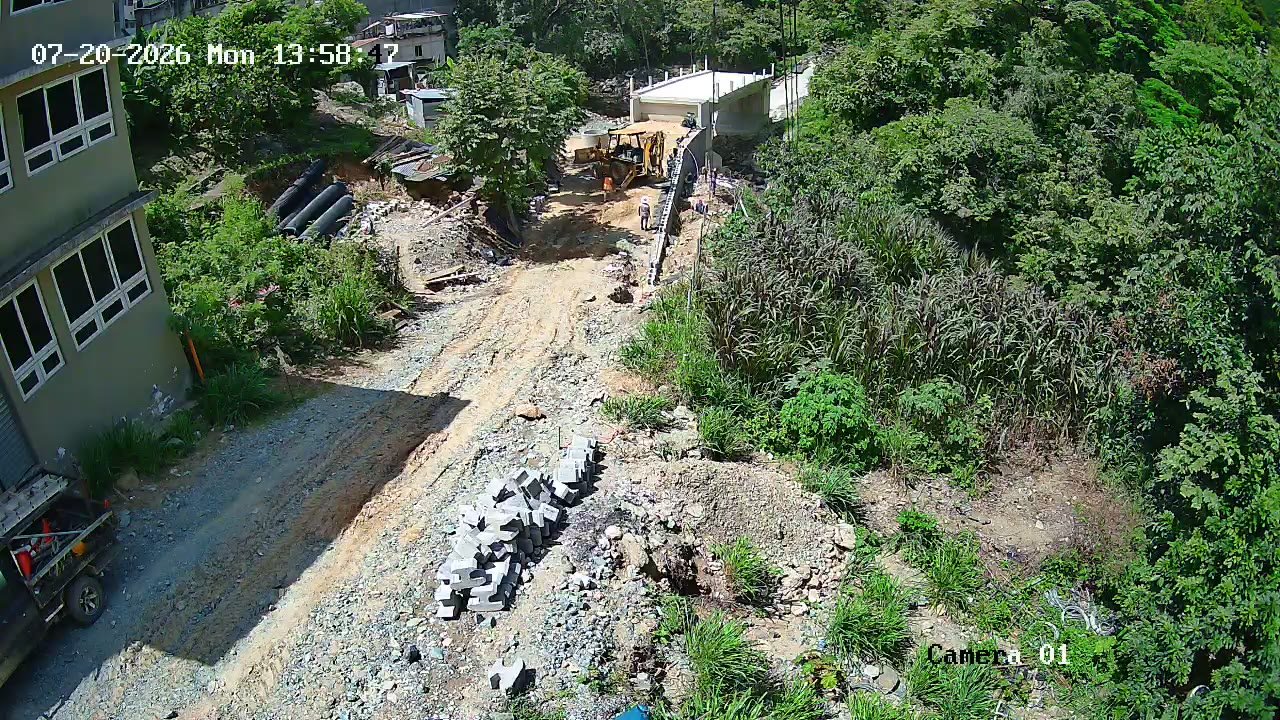

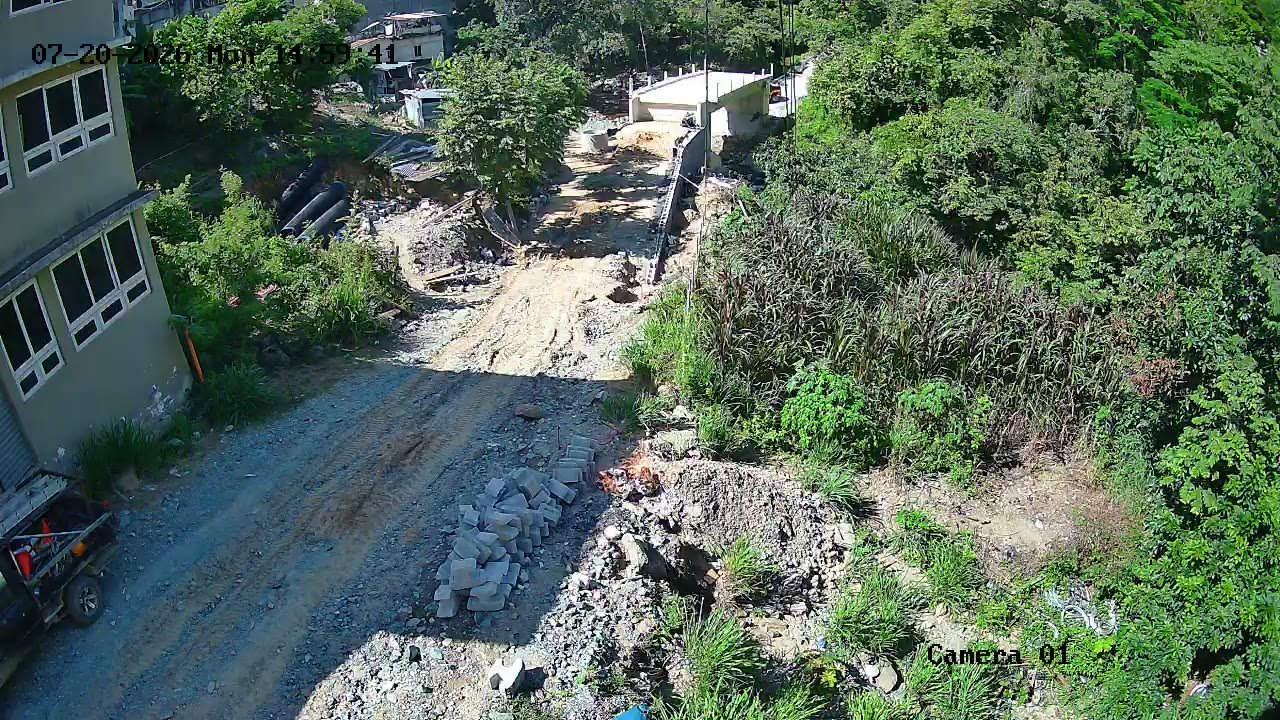

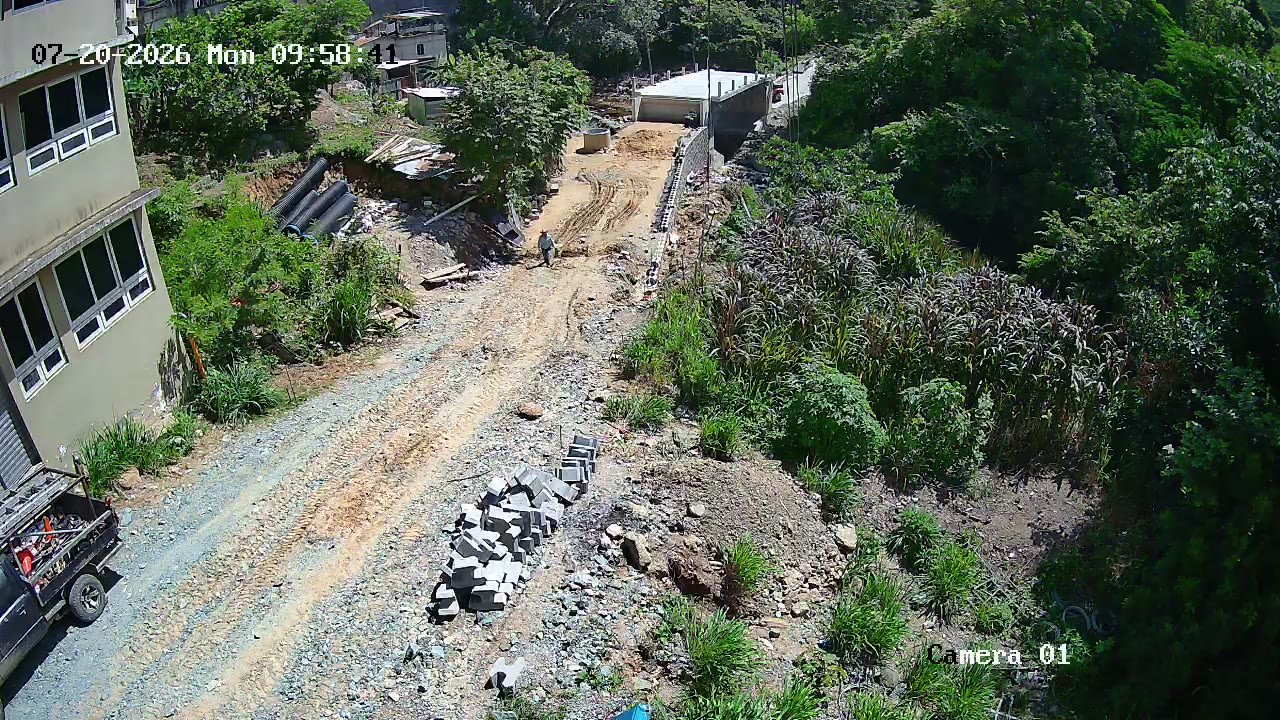

20/07/2026
8 fotos
17/07/2026

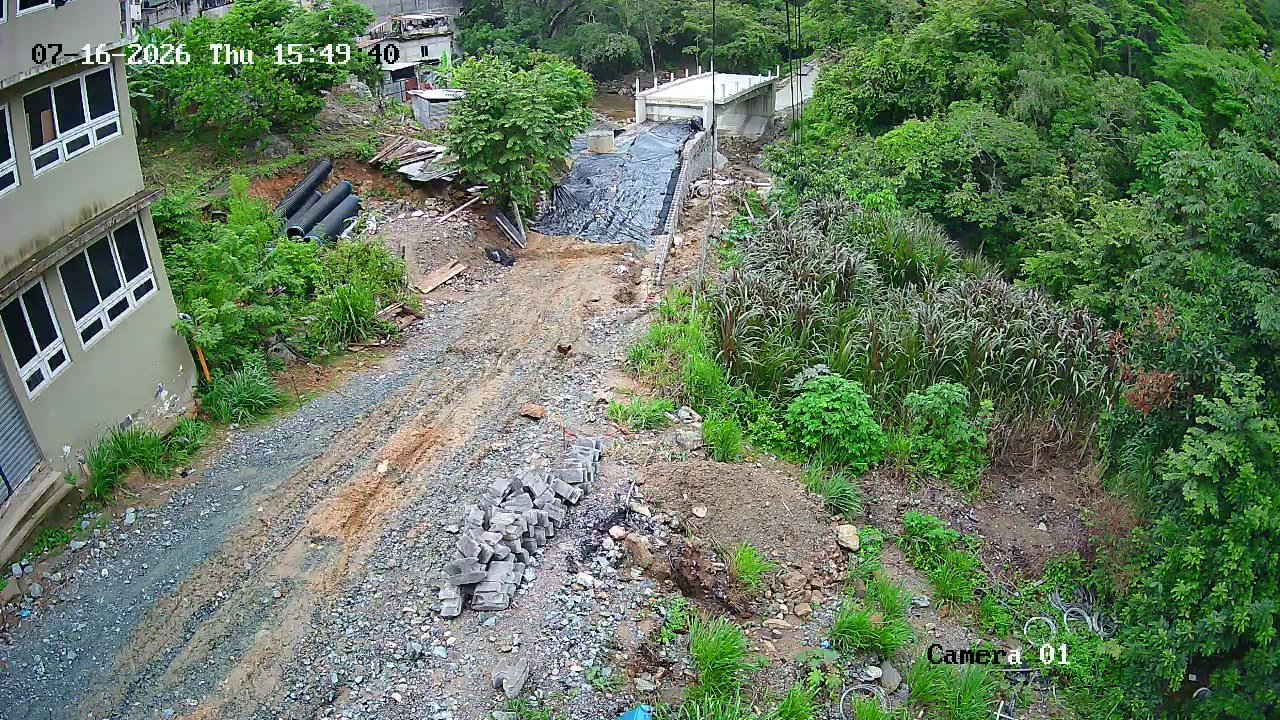

8 fotos

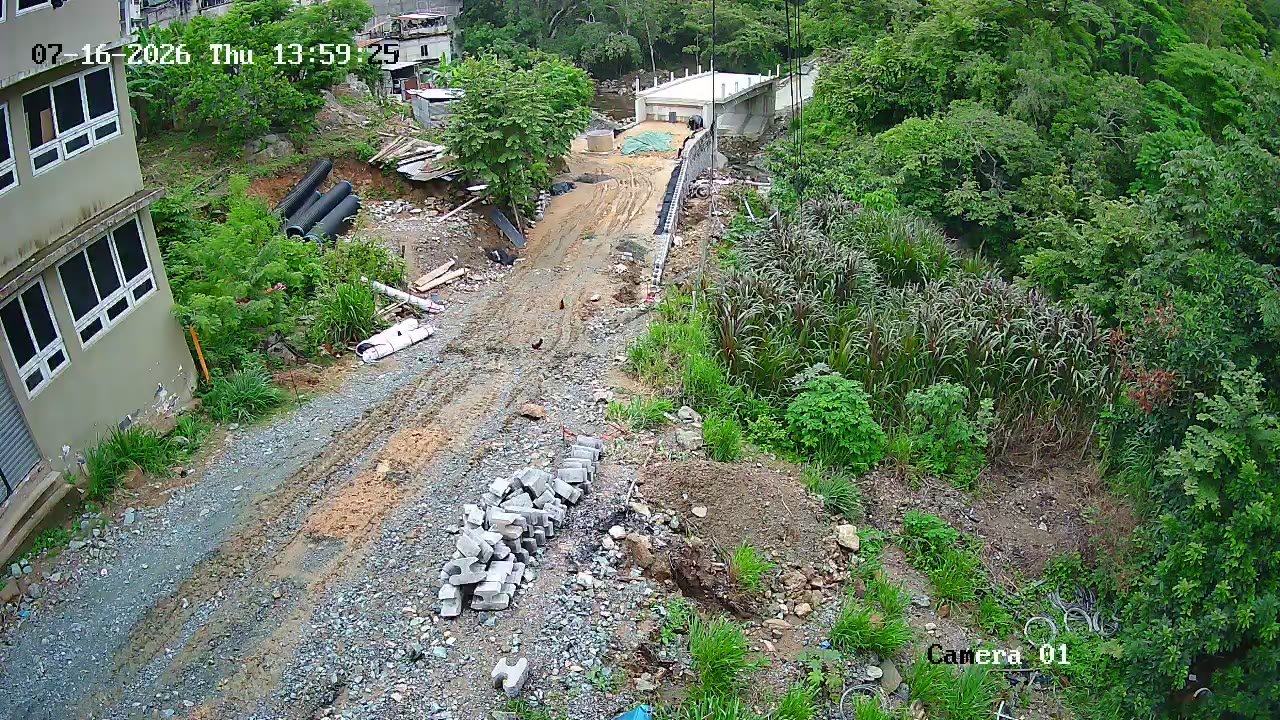

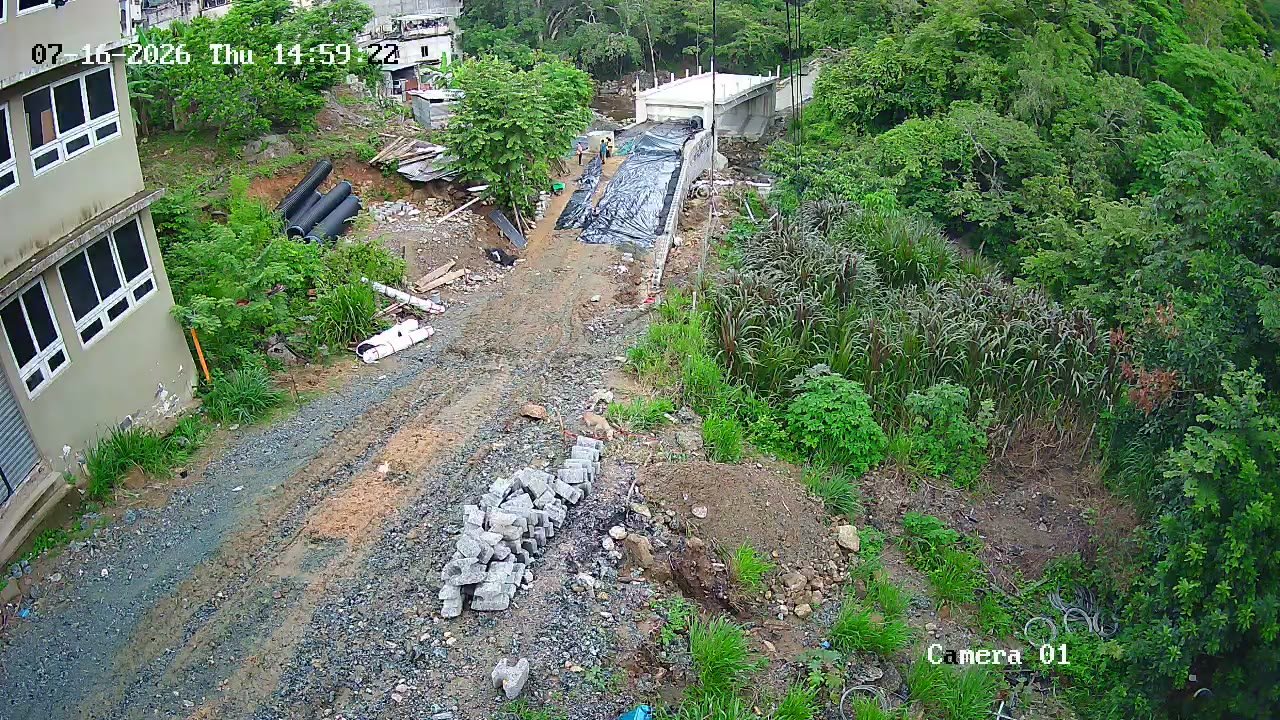

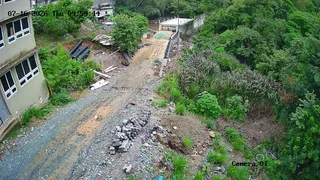

16/07/2026

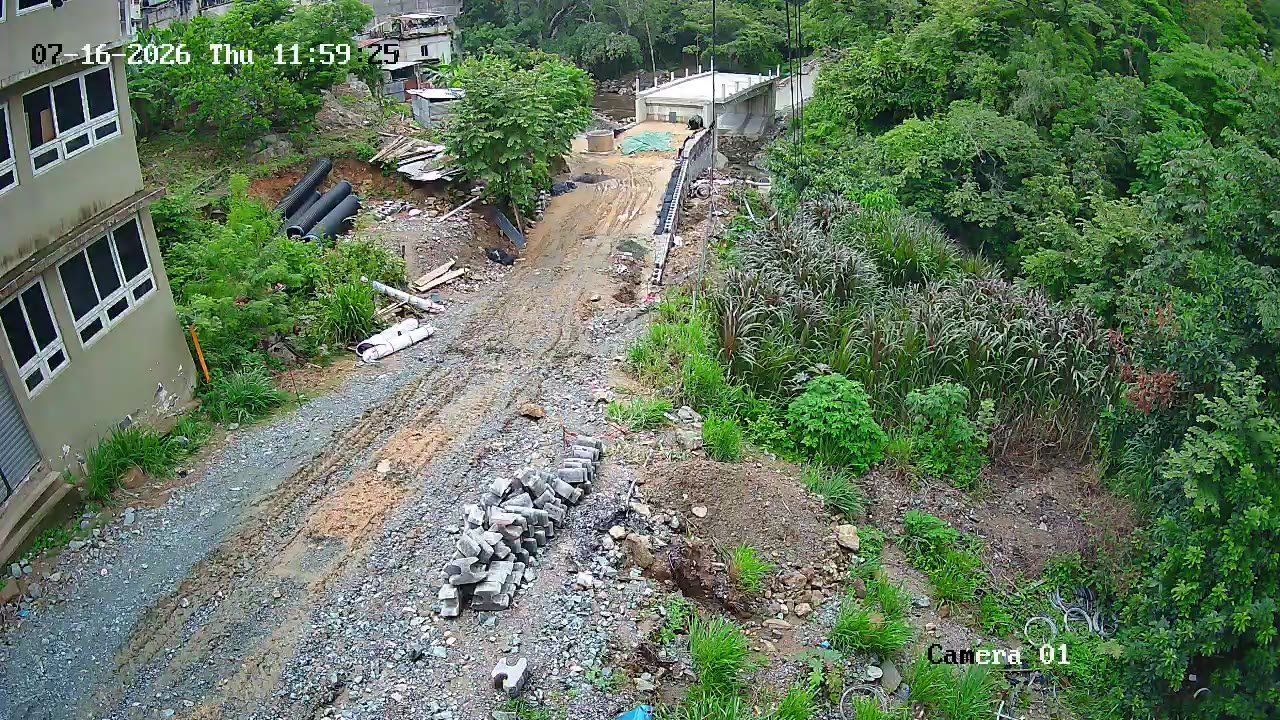

7 fotos

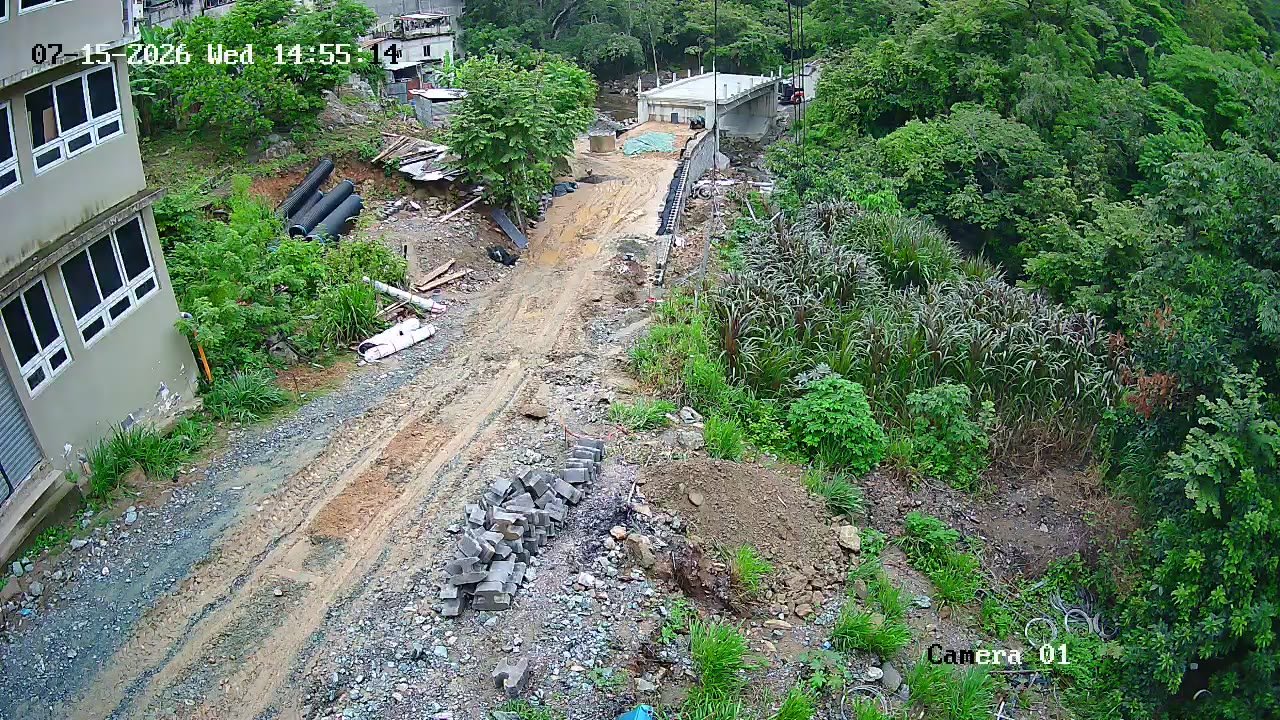

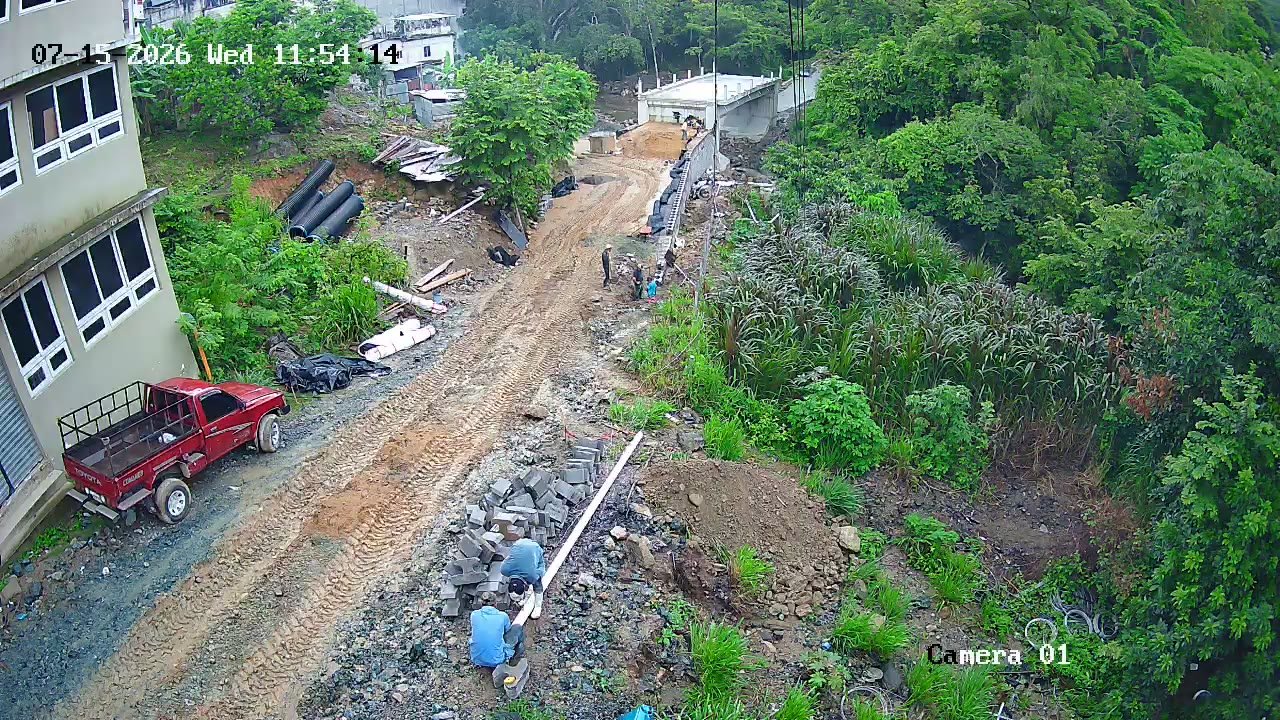

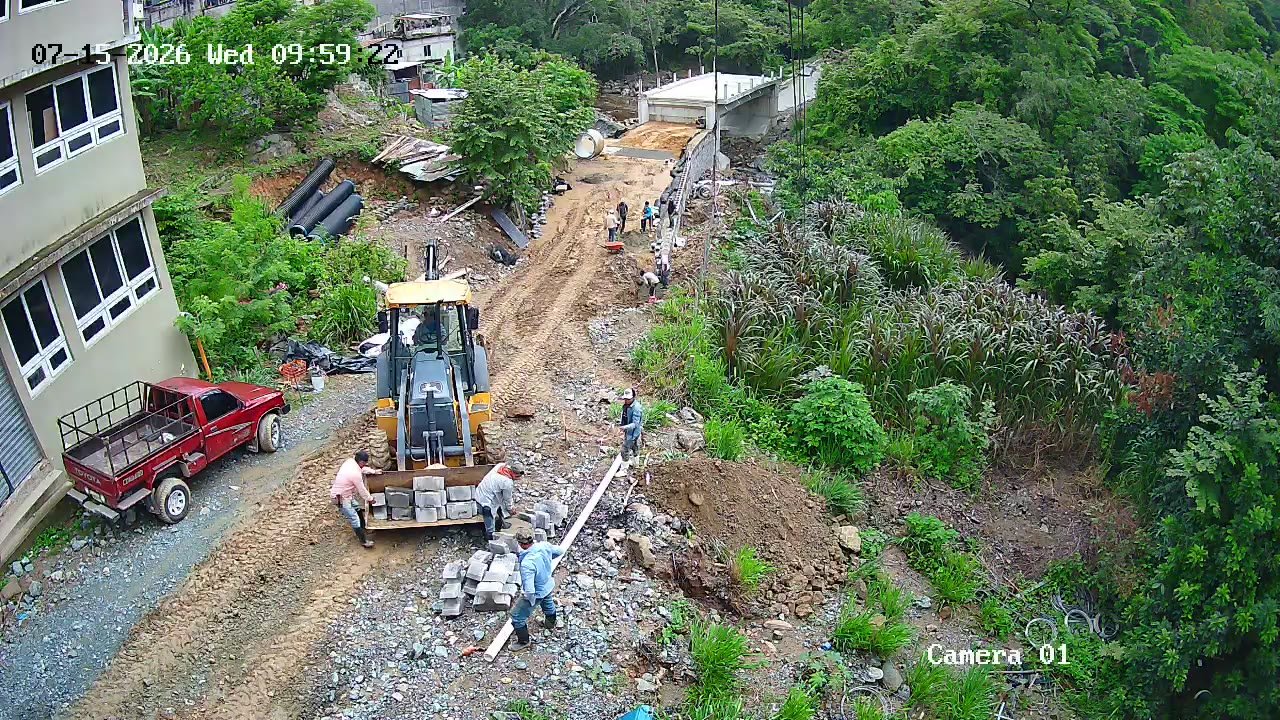

15/07/2026
8 fotos

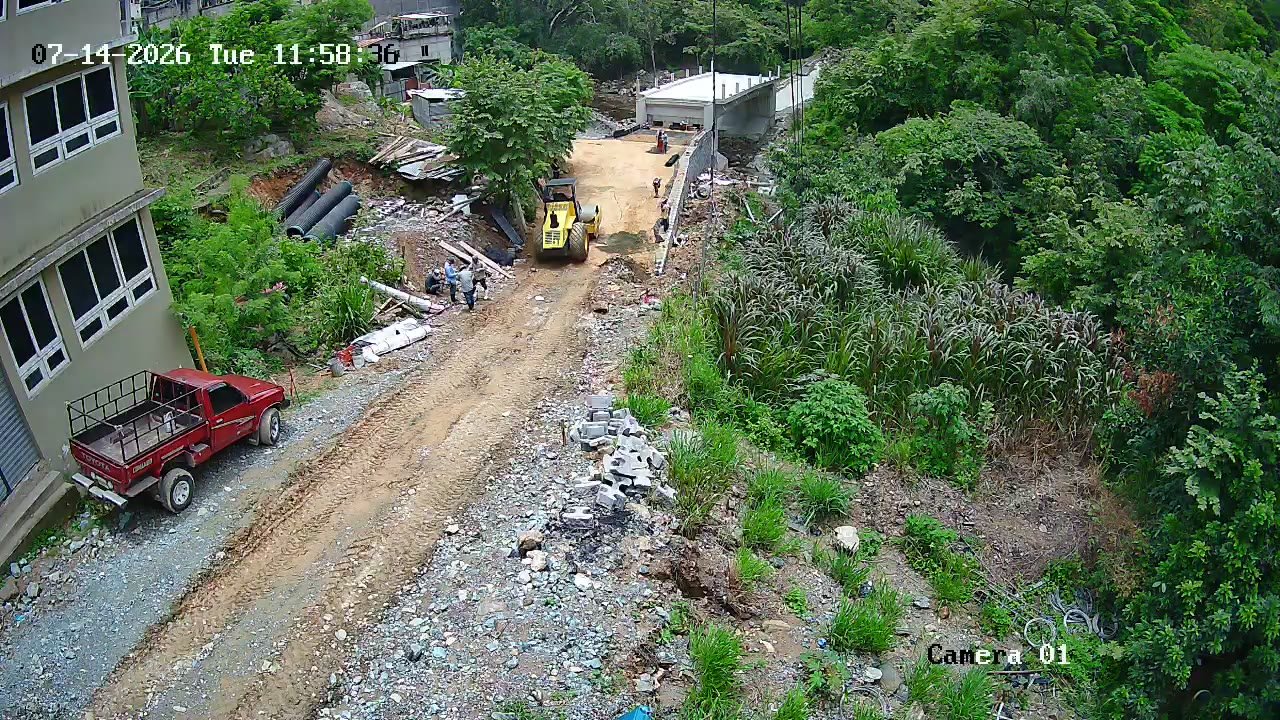

14/07/2026
7 fotos

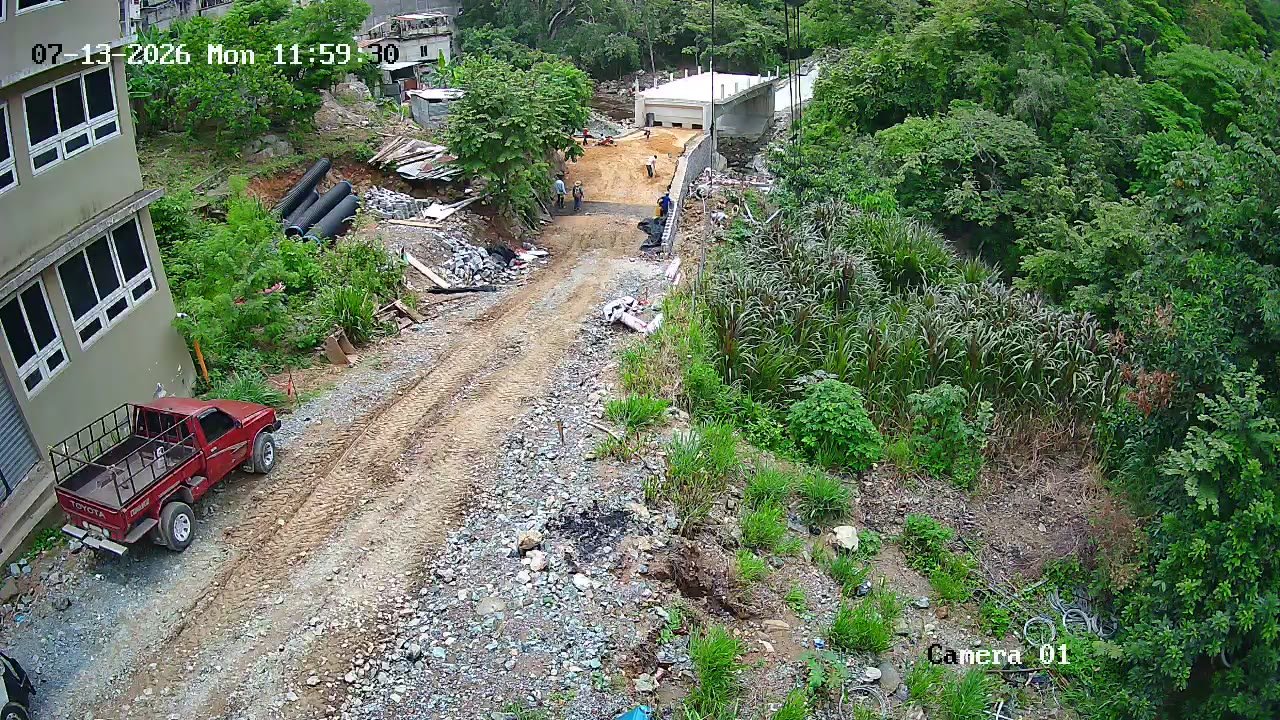

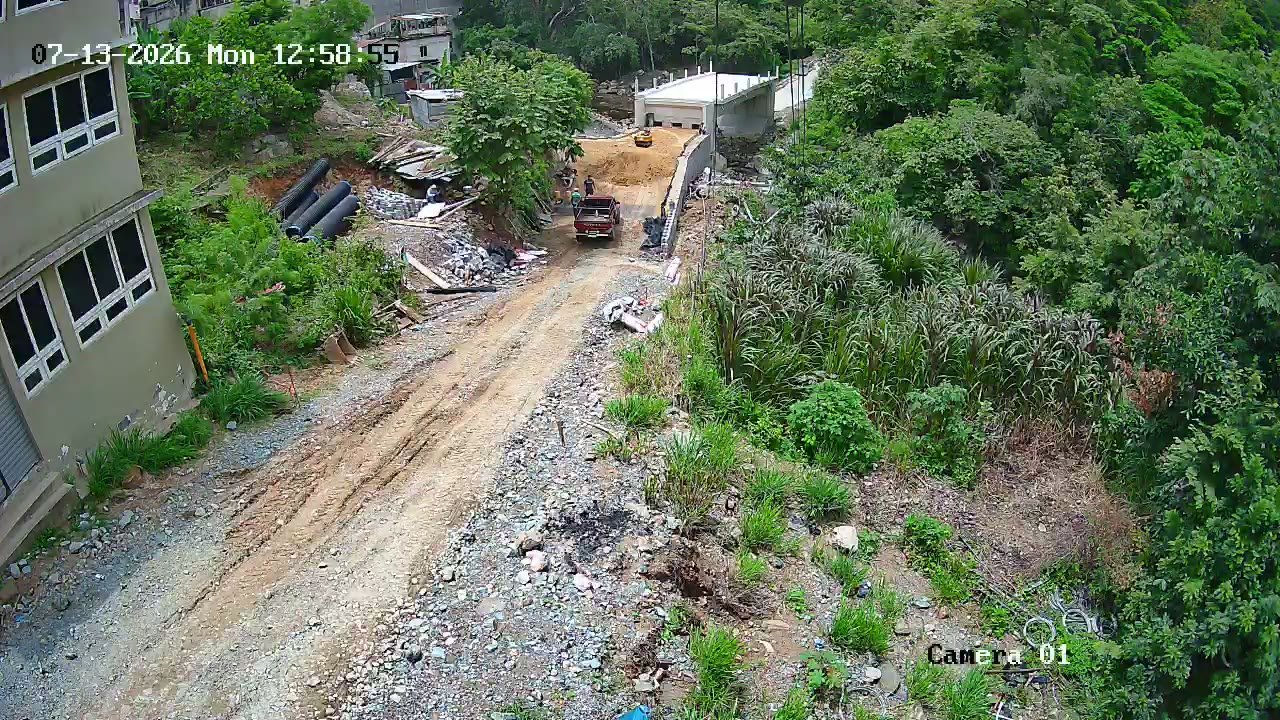

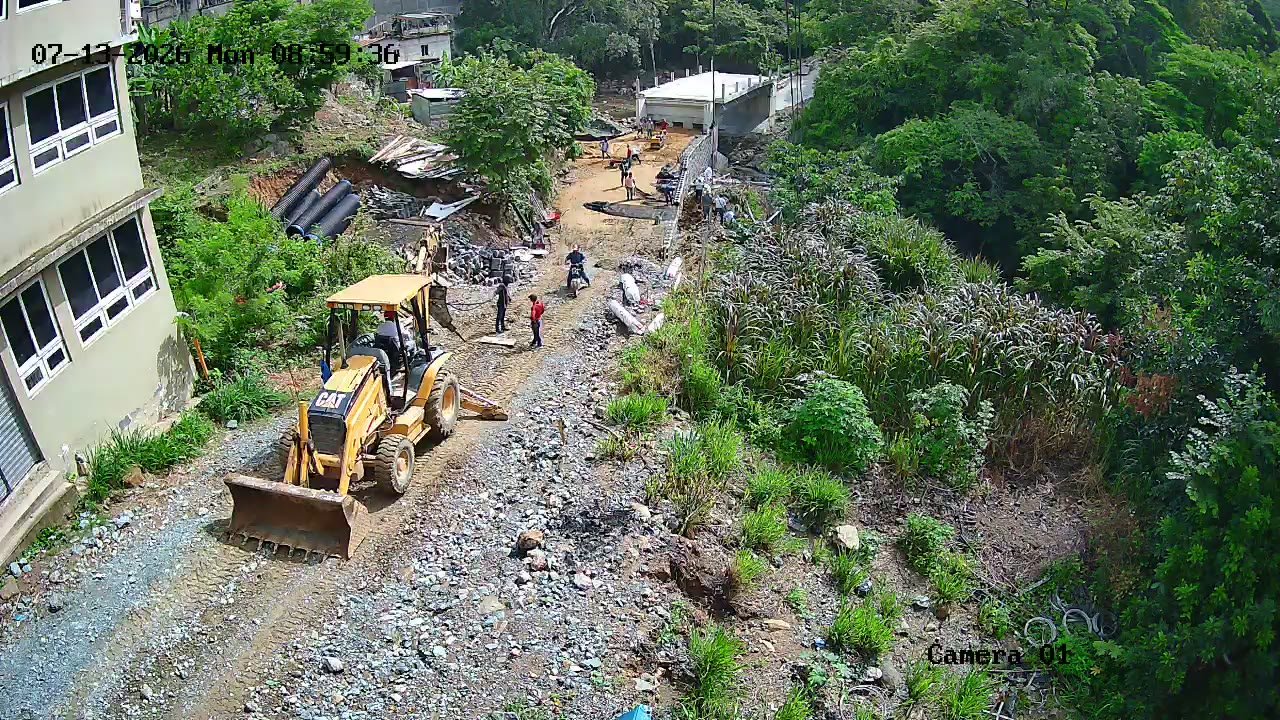

13/07/2026
7 fotos

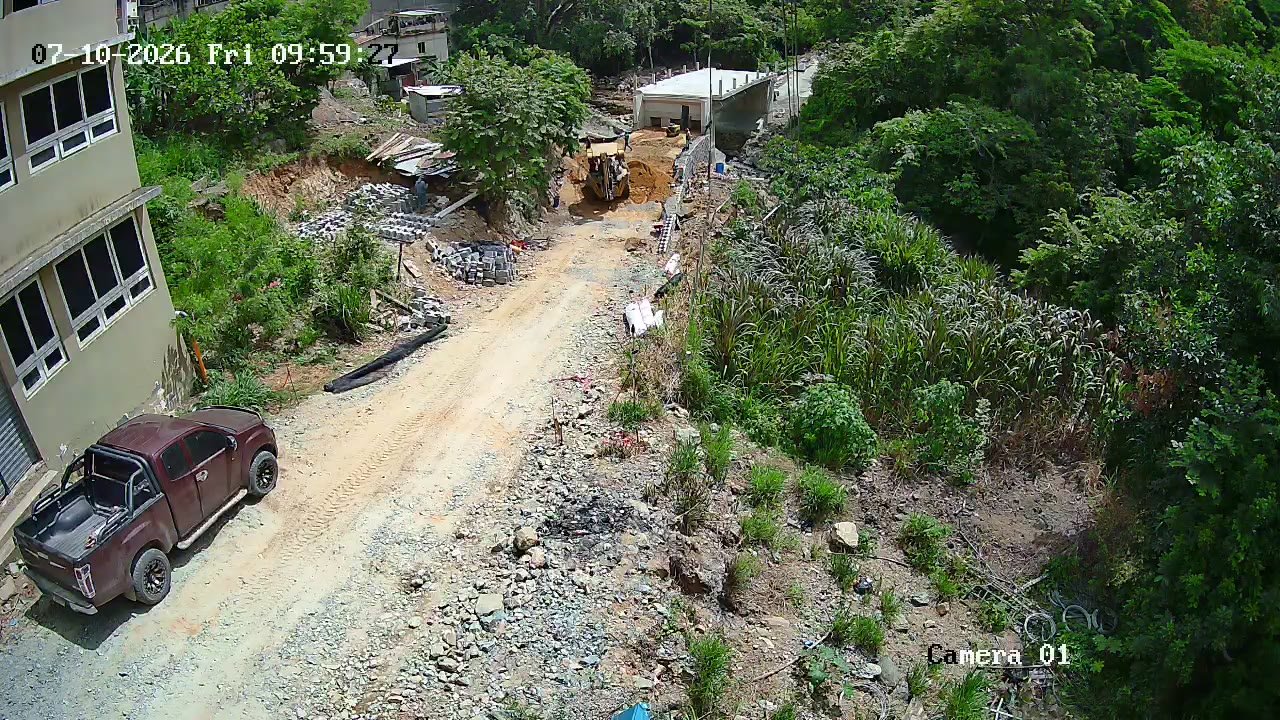

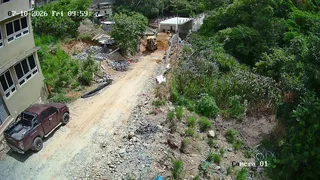

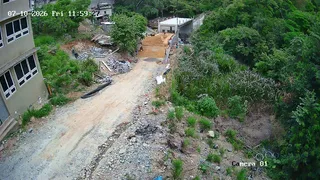

10/07/2026

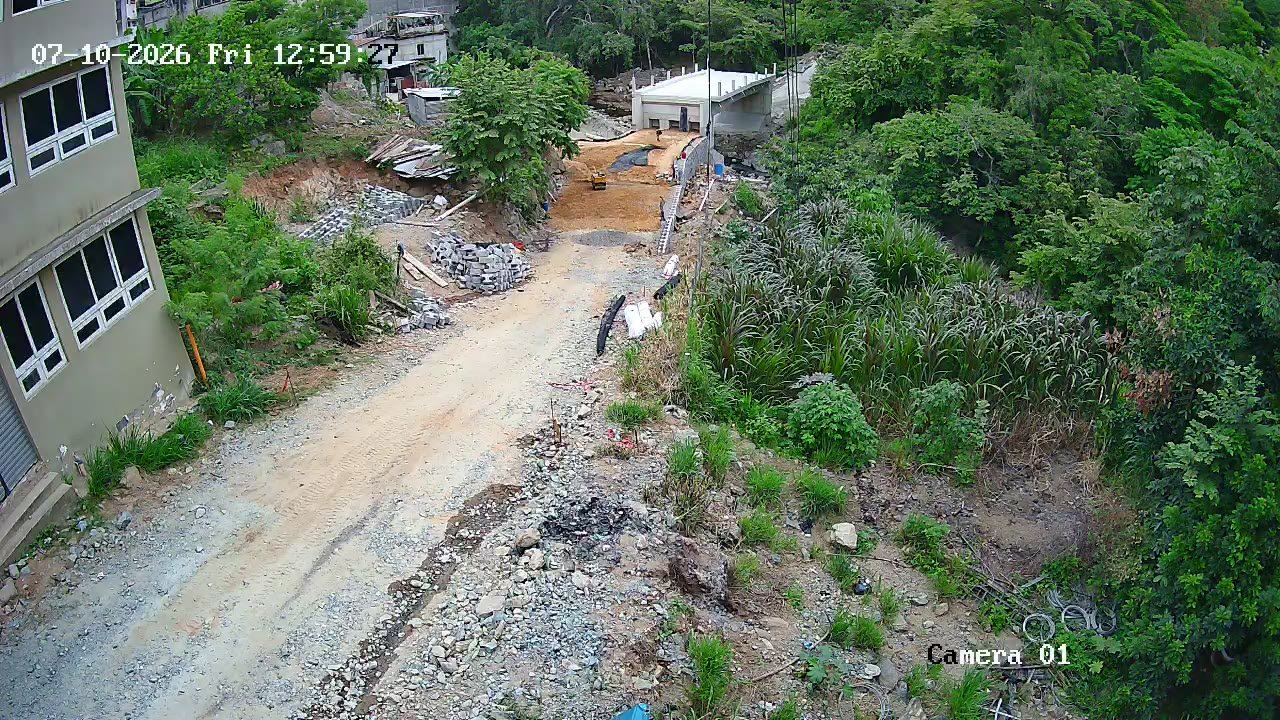

8 fotos

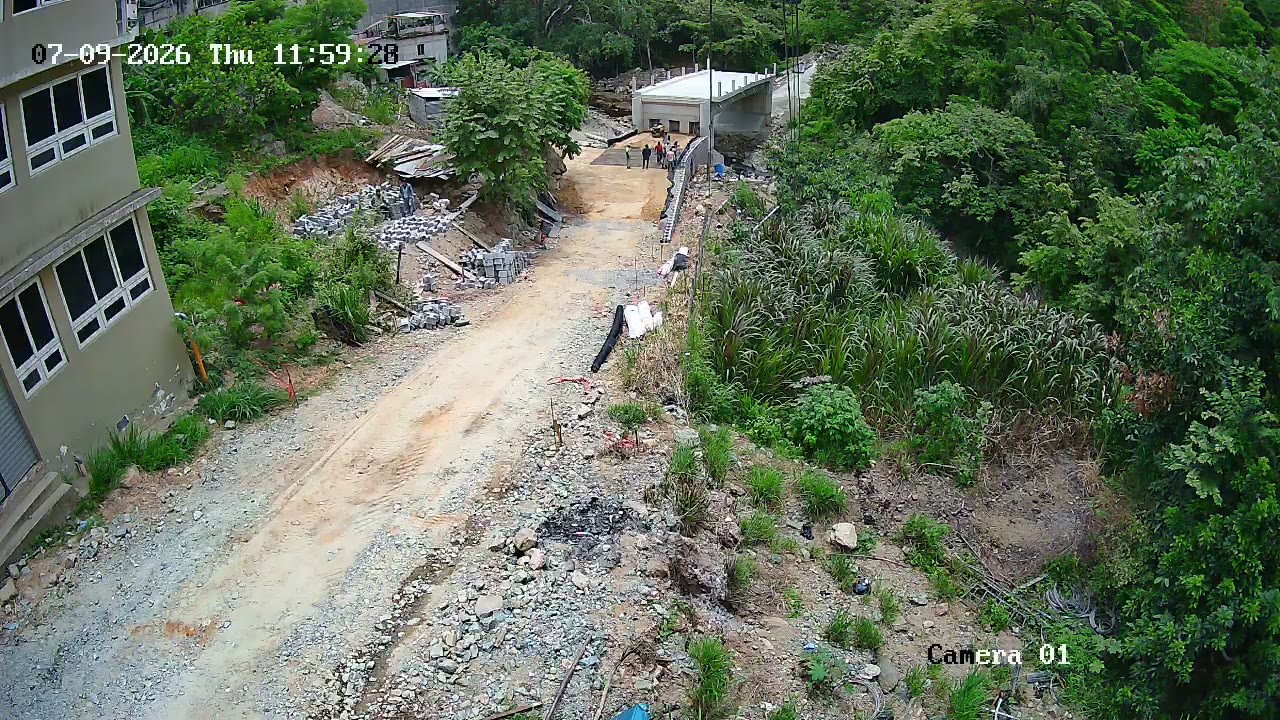

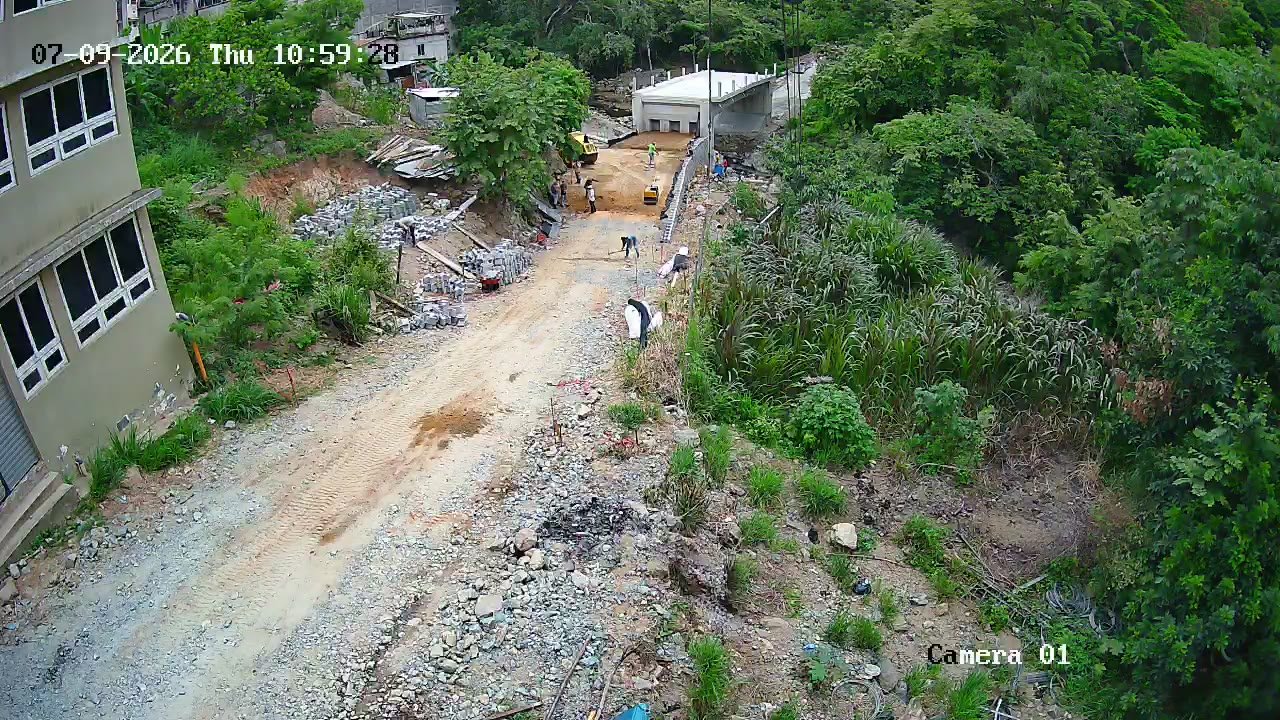

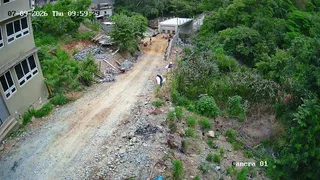

09/07/2026

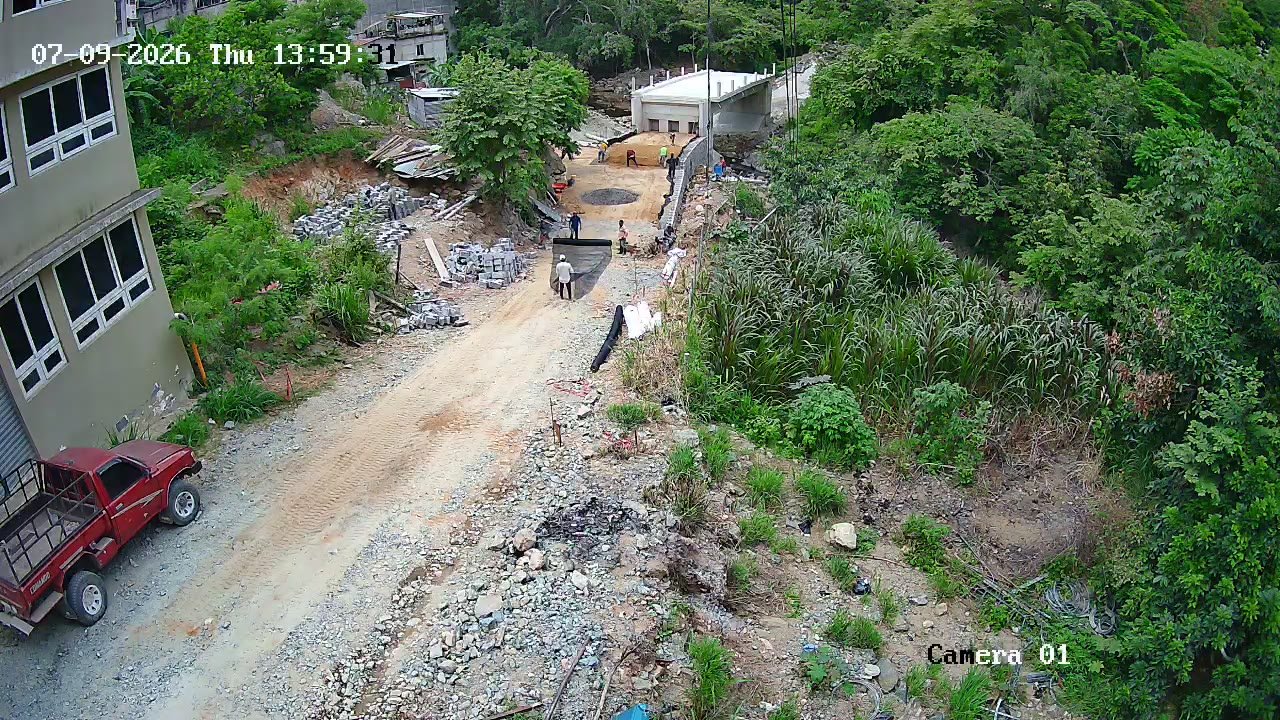

8 fotos

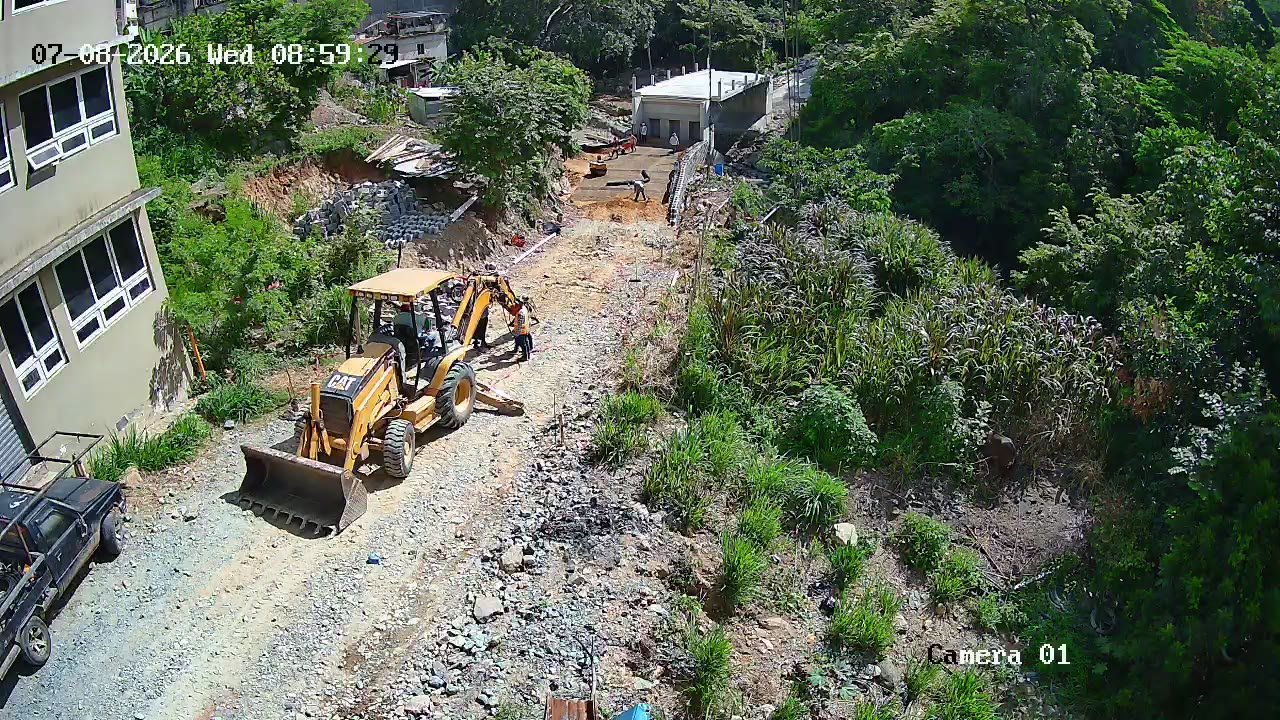

08/07/2026
7 fotos

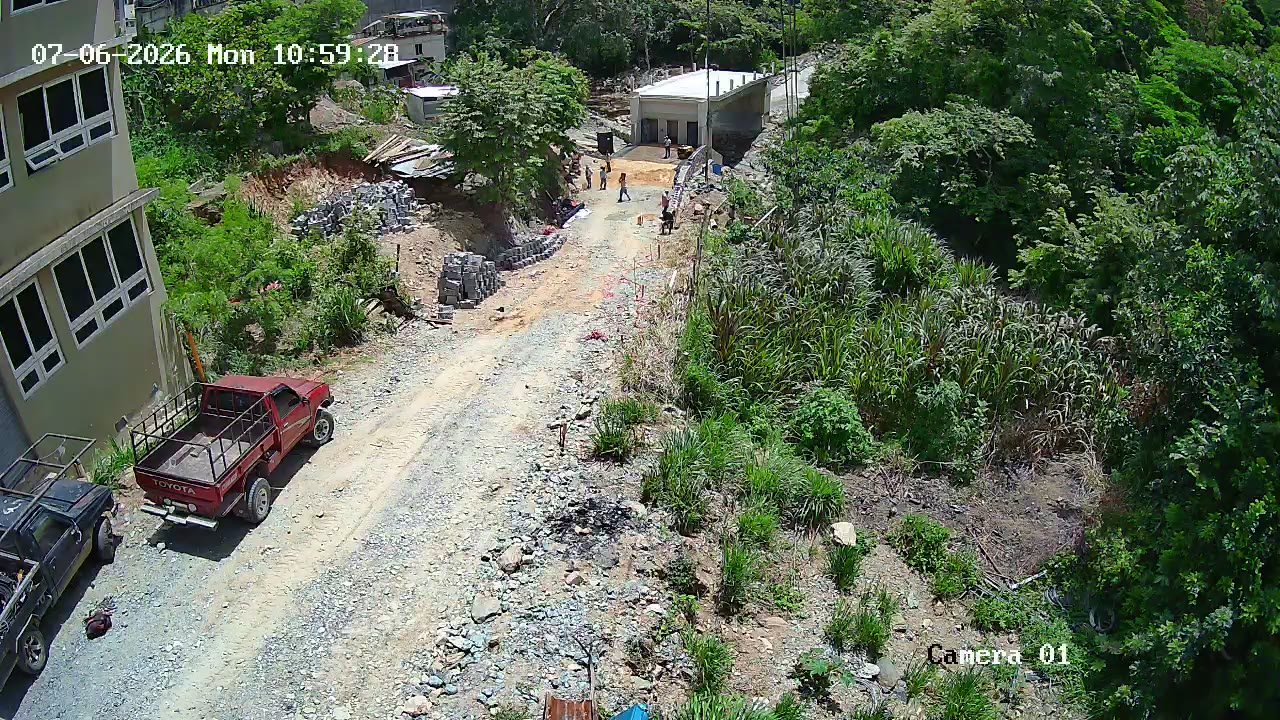

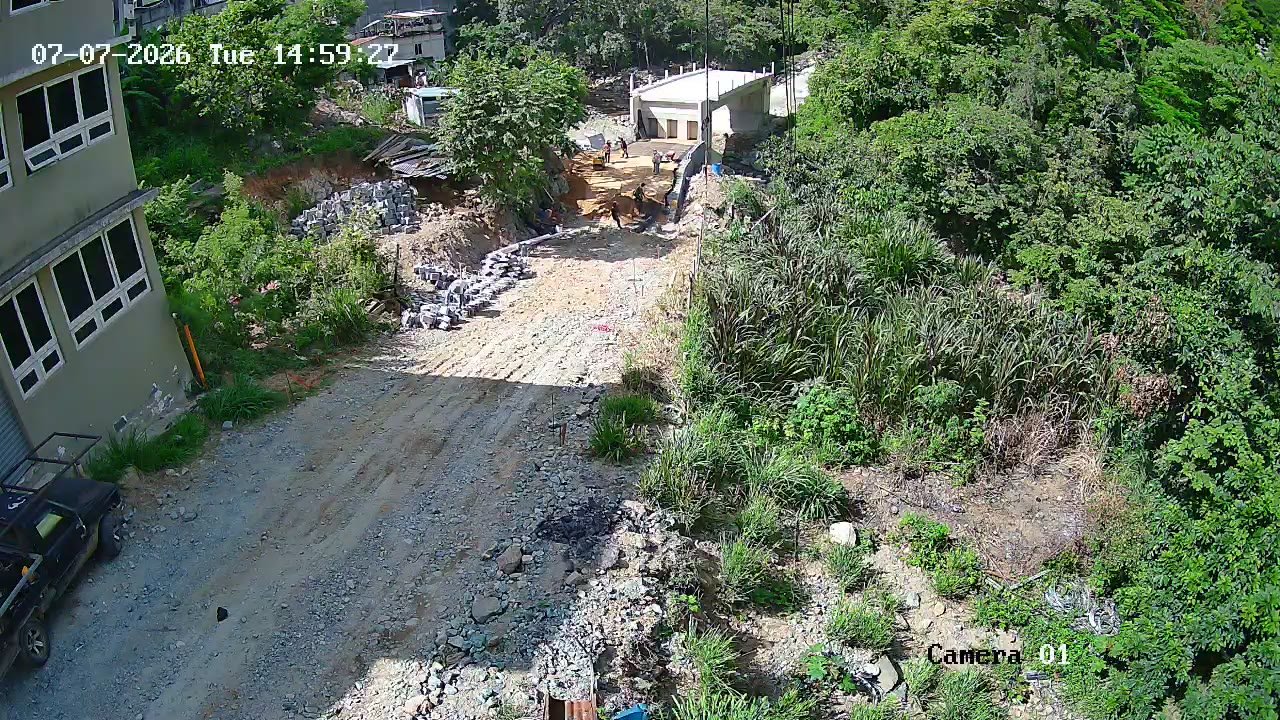

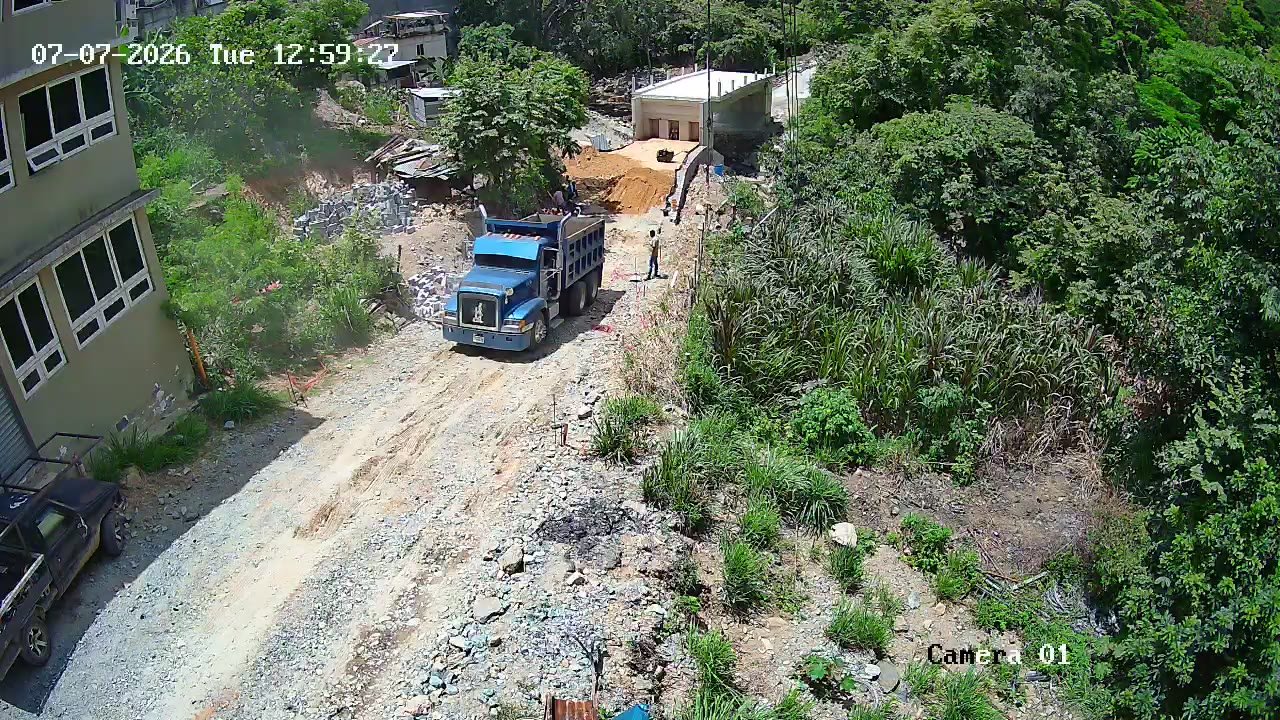

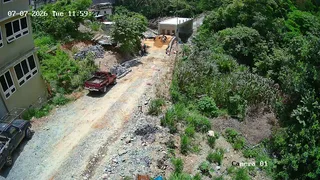

07/07/2026

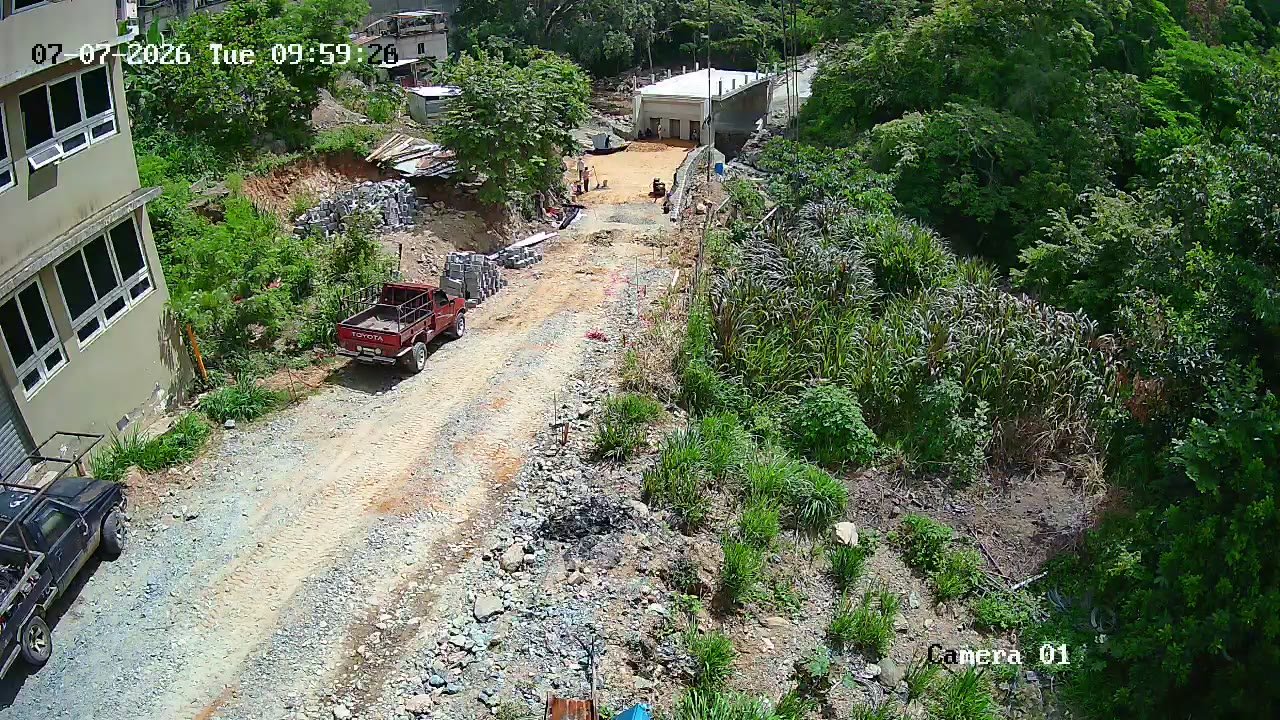

8 fotos

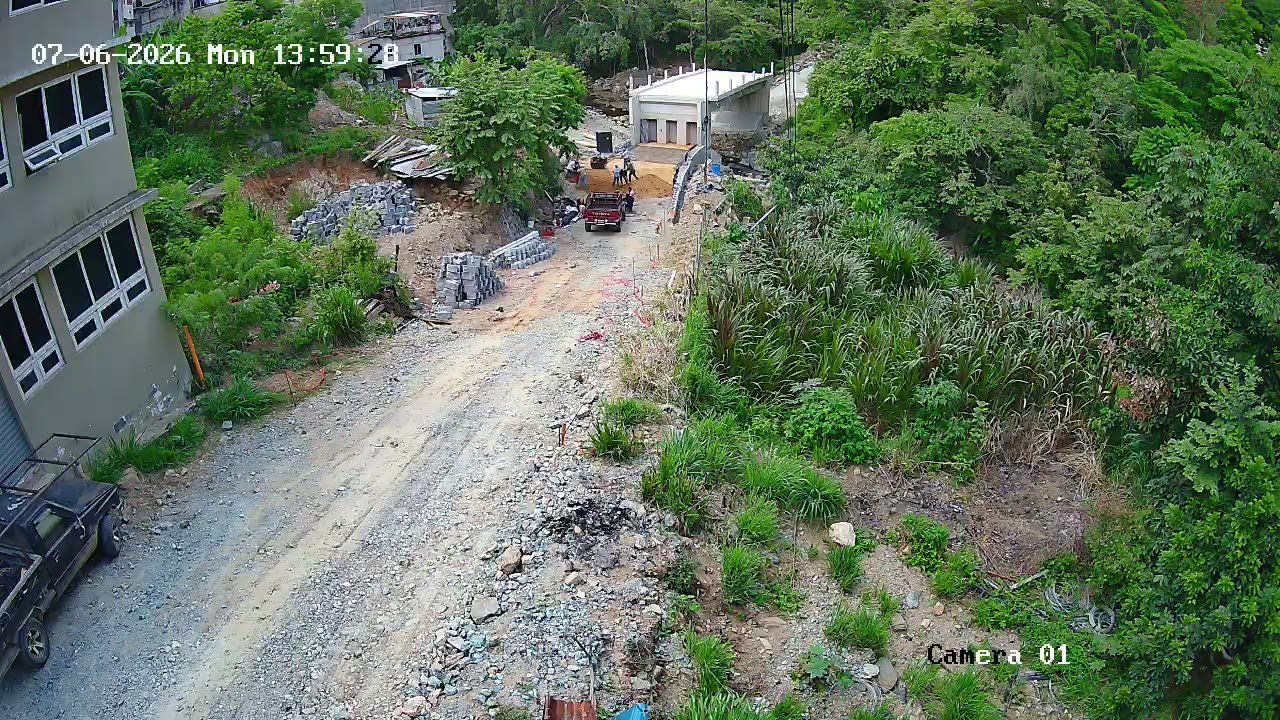

06/07/2026

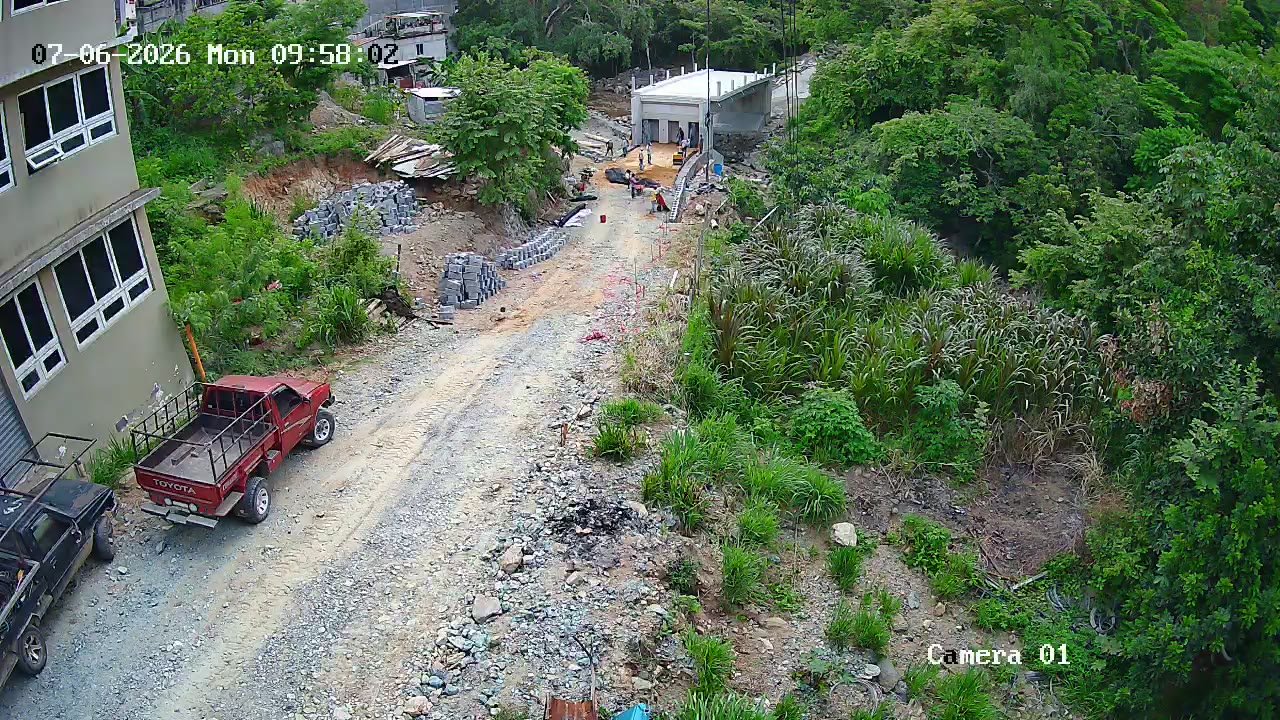

8 fotos

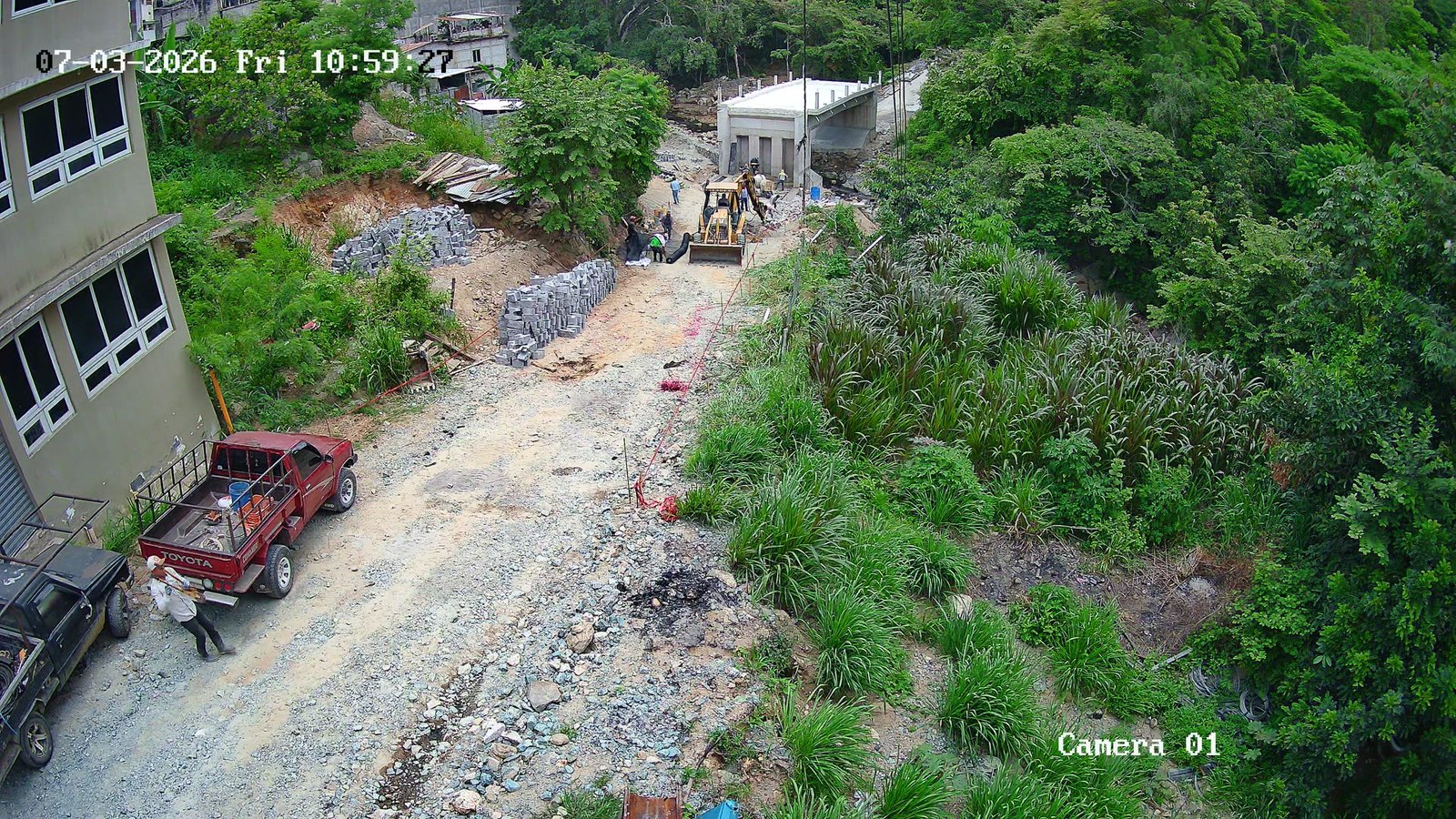

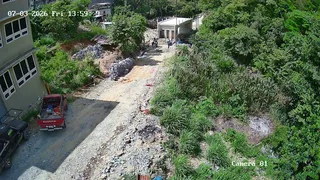

03/07/2026

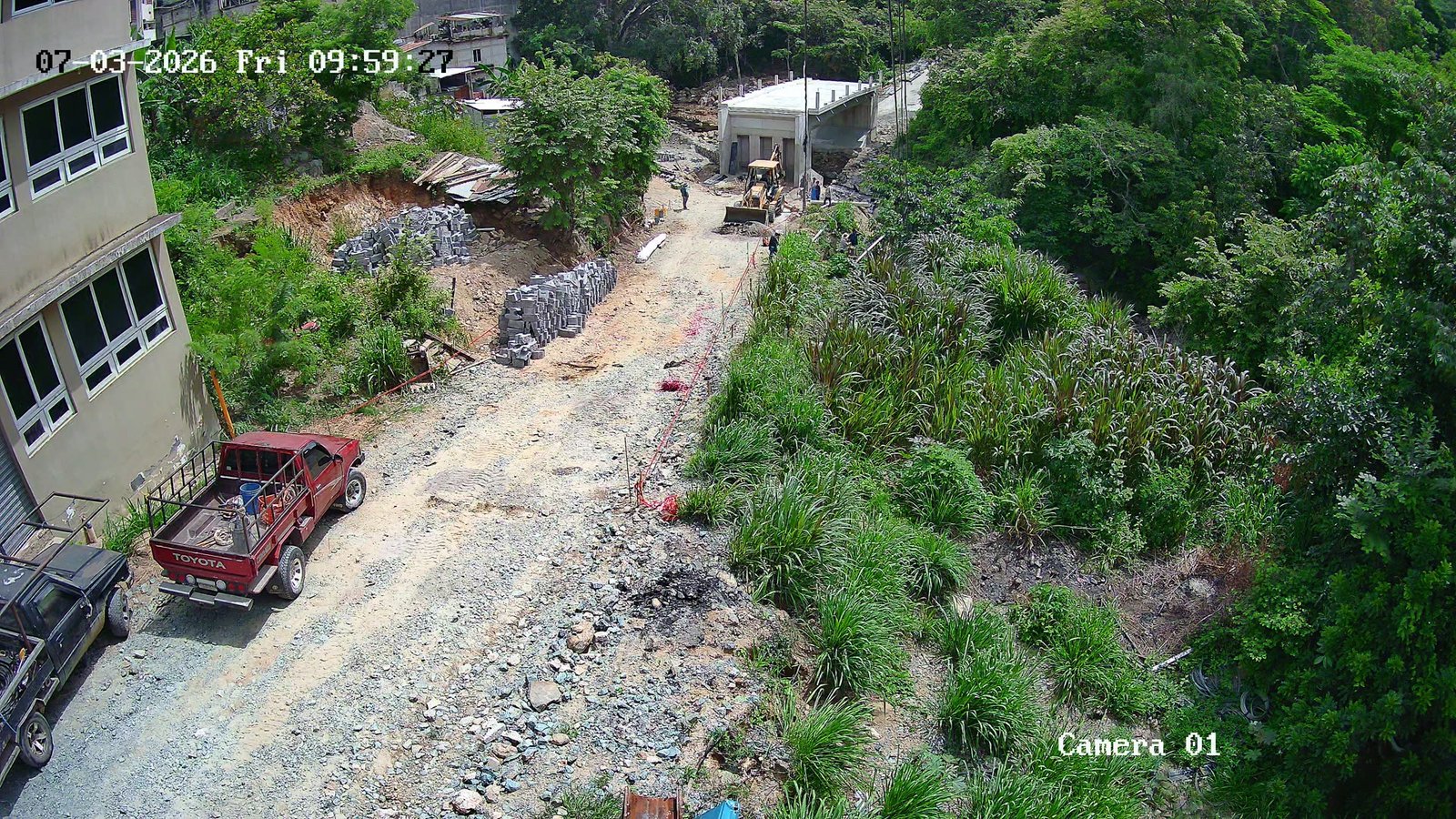

8 fotos

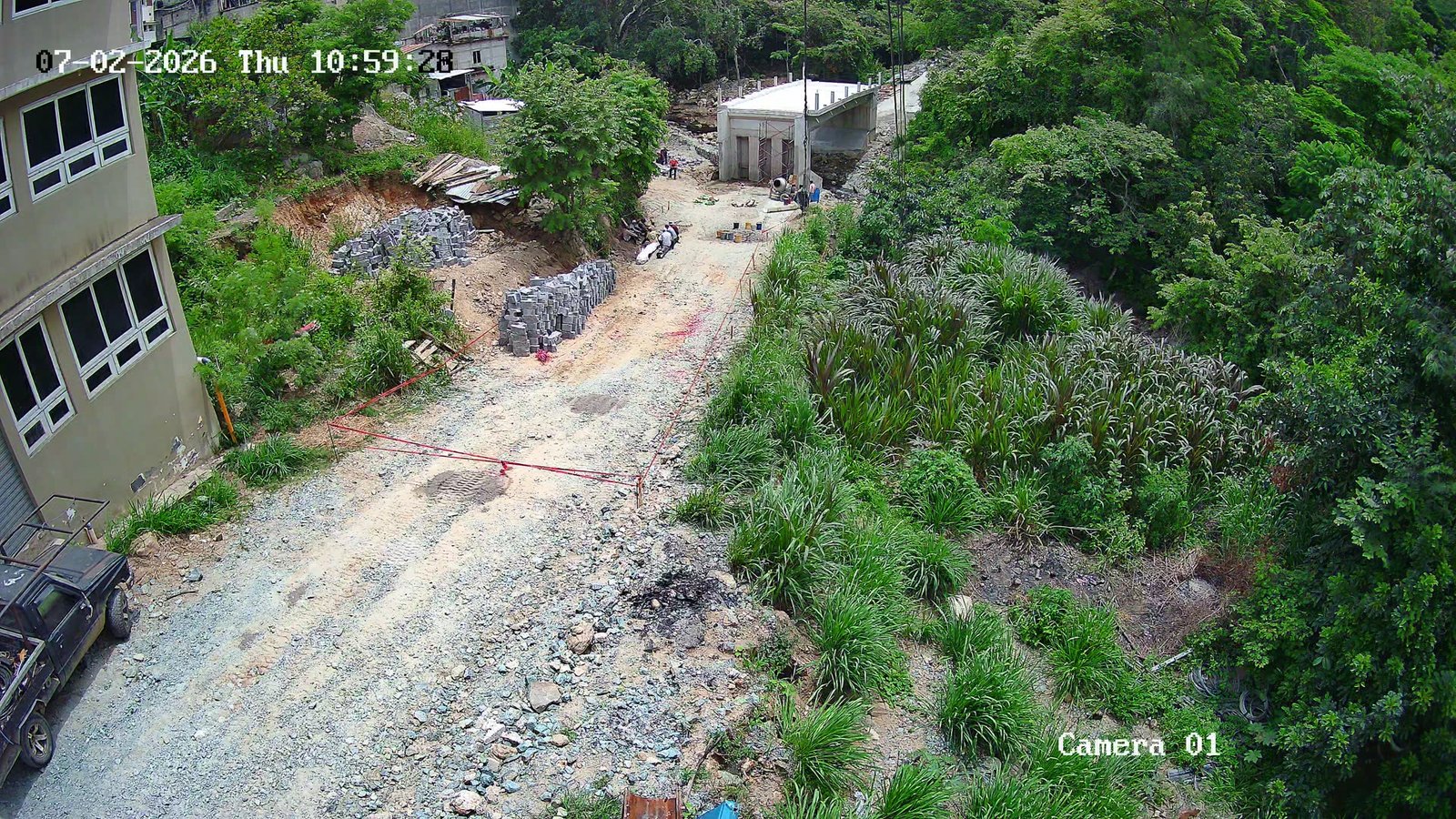

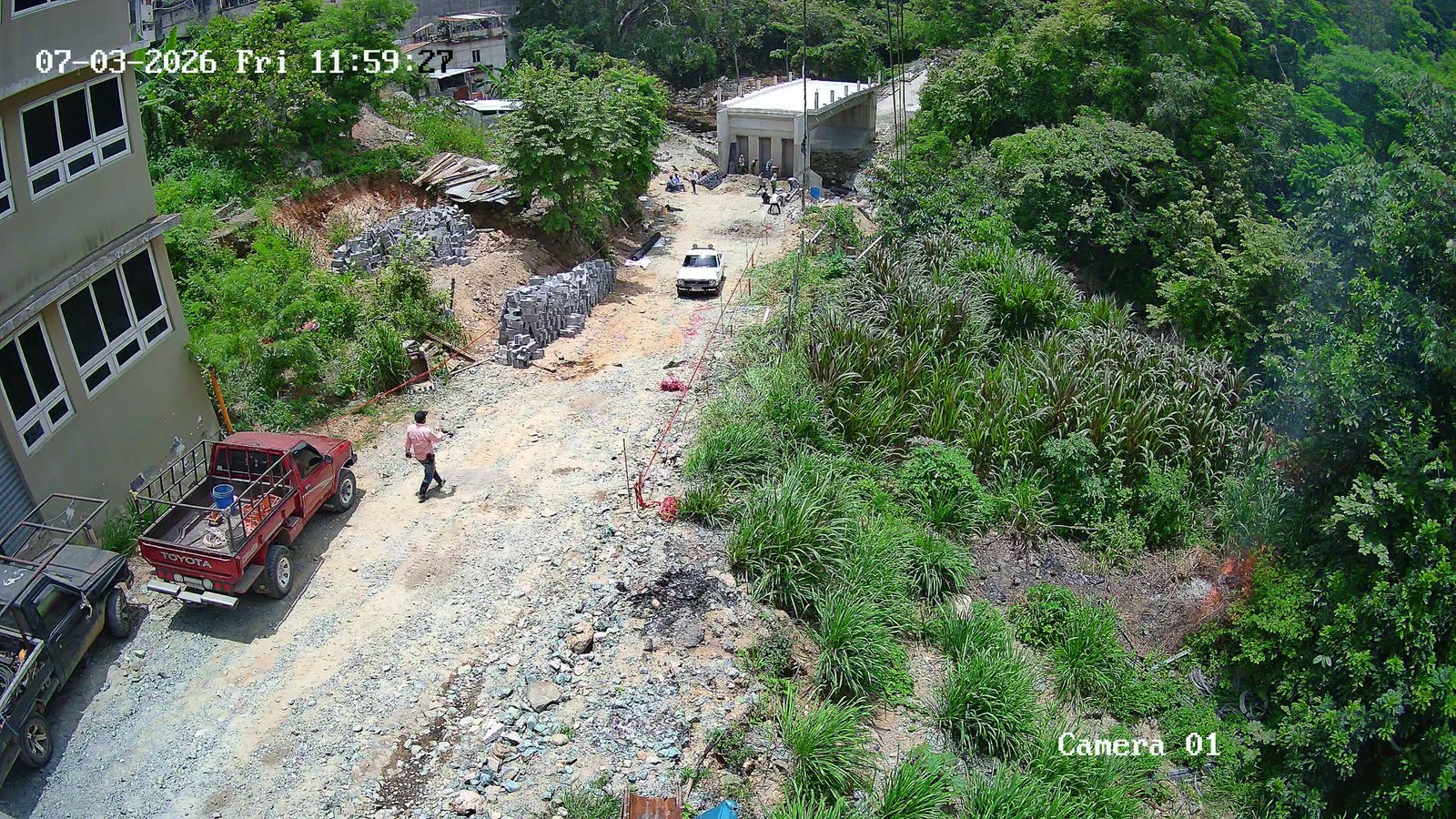

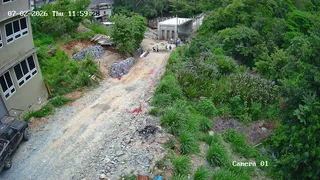

02/07/2026

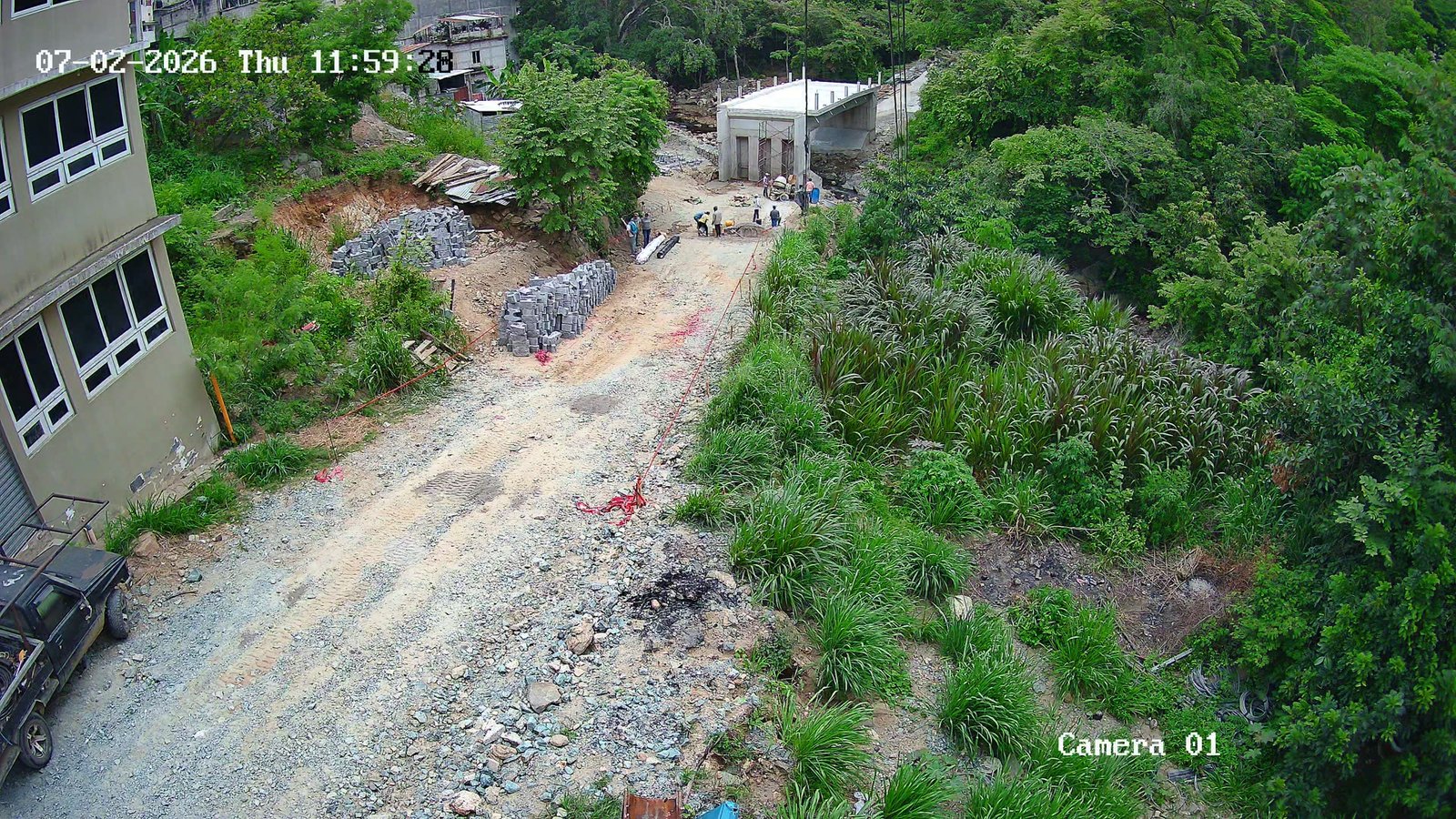

8 fotos

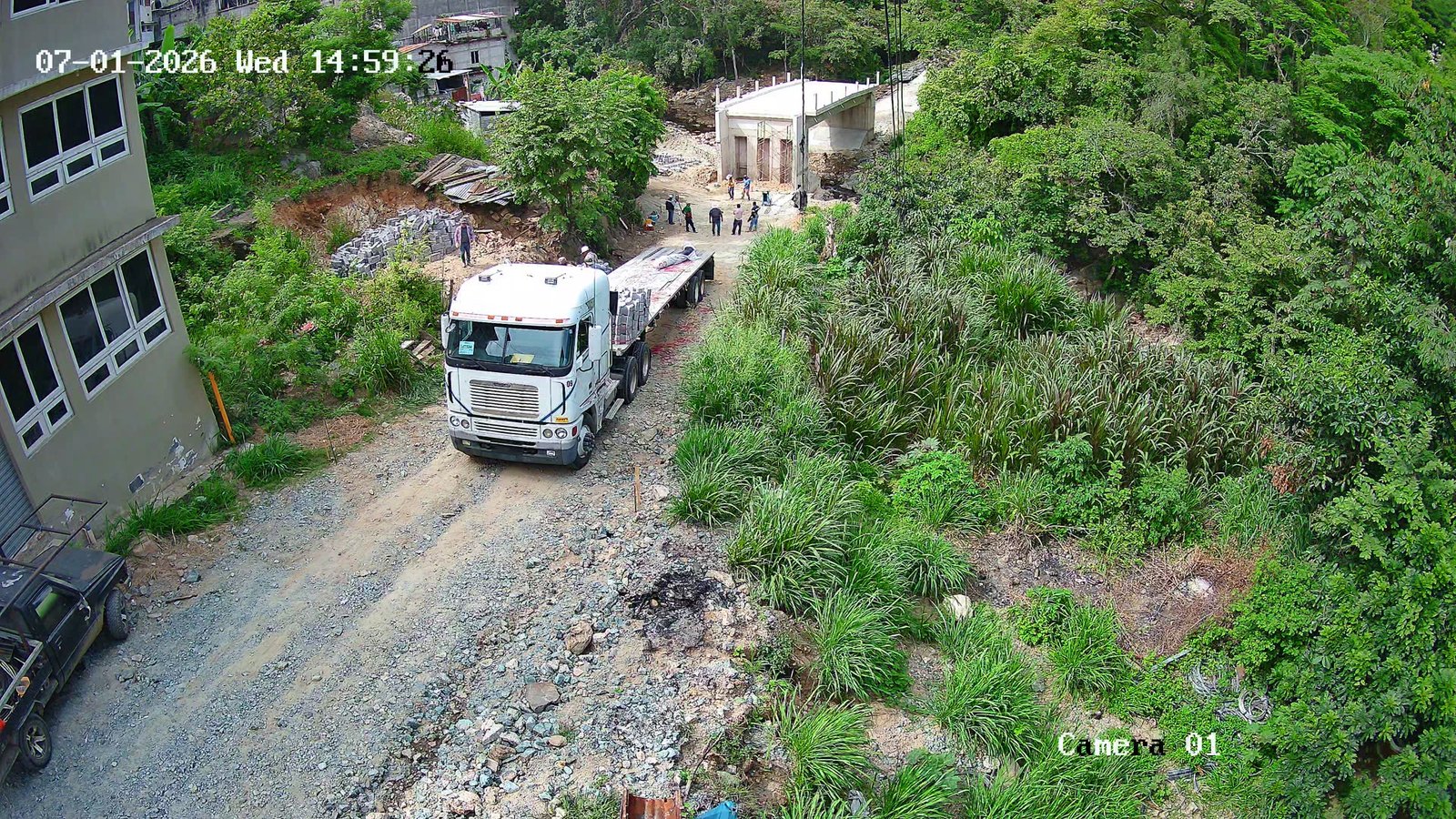

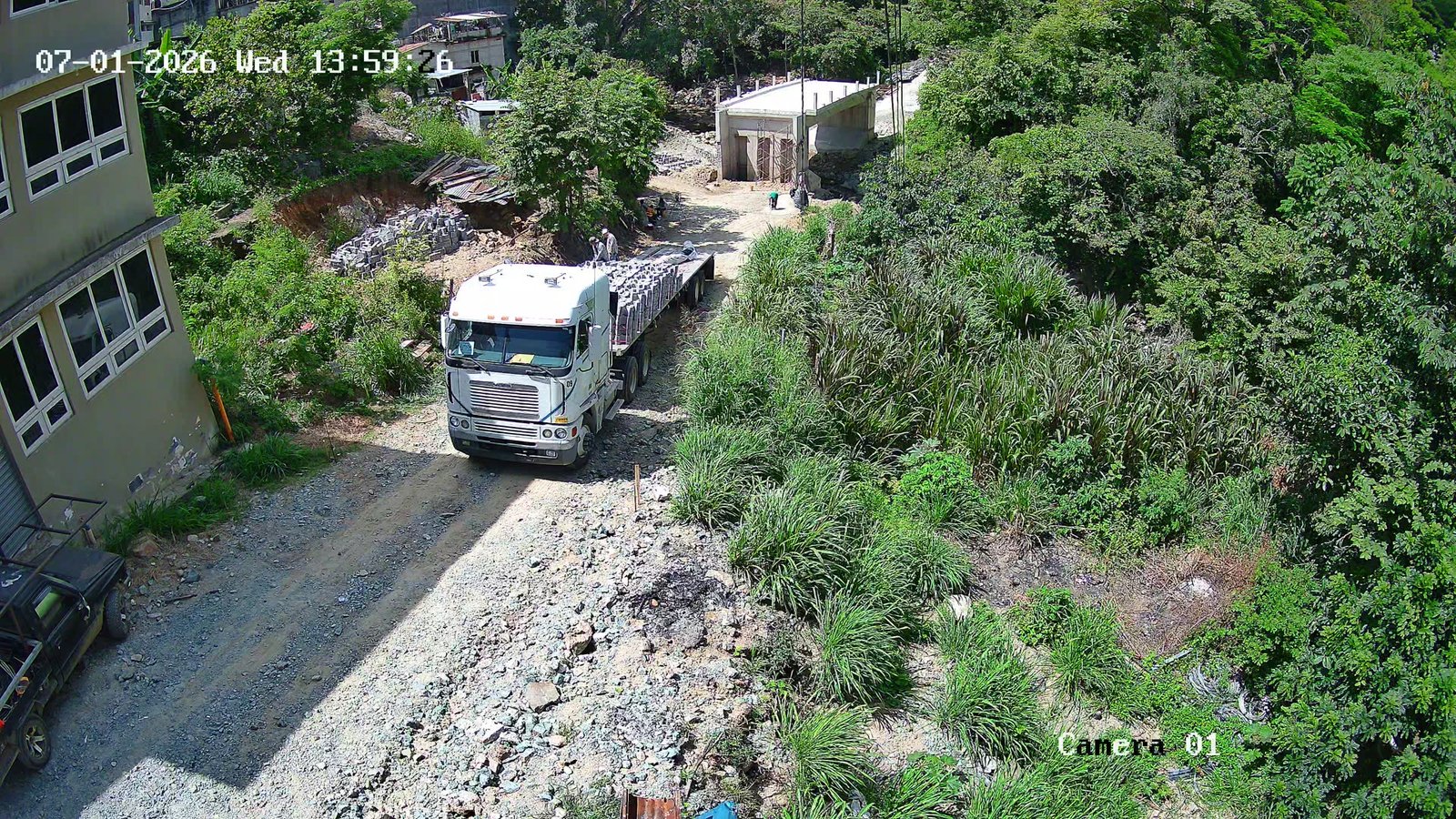

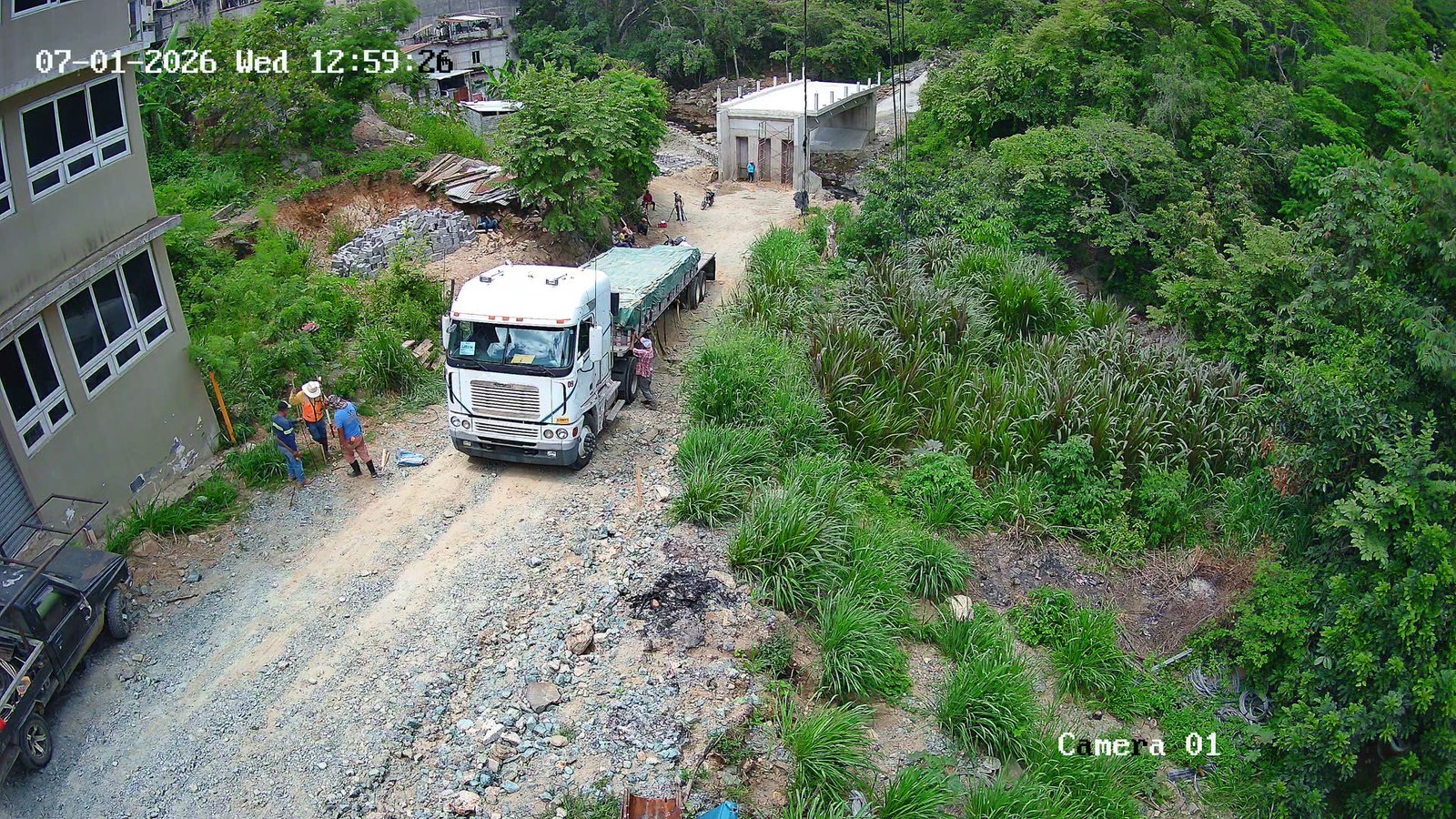

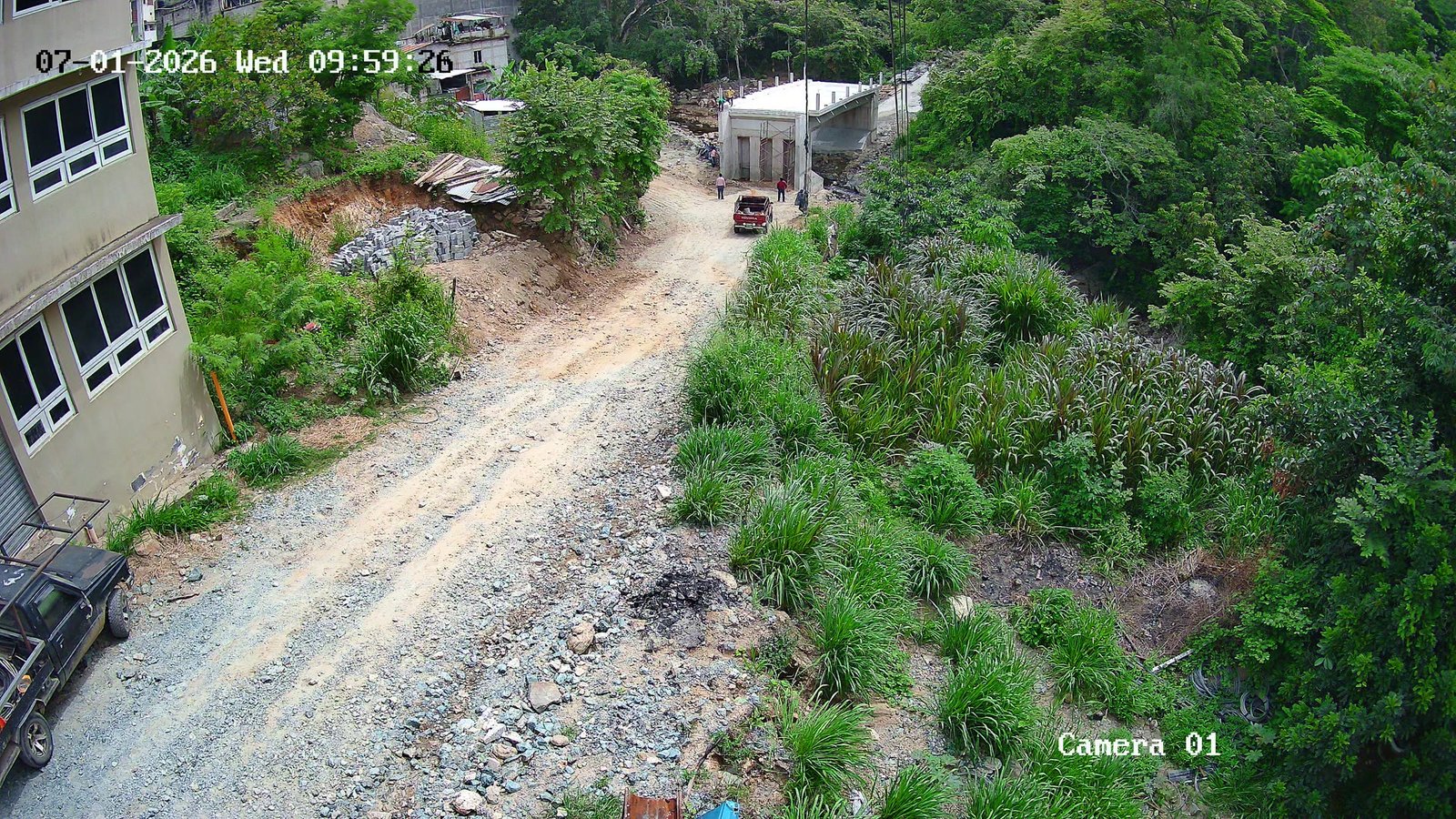

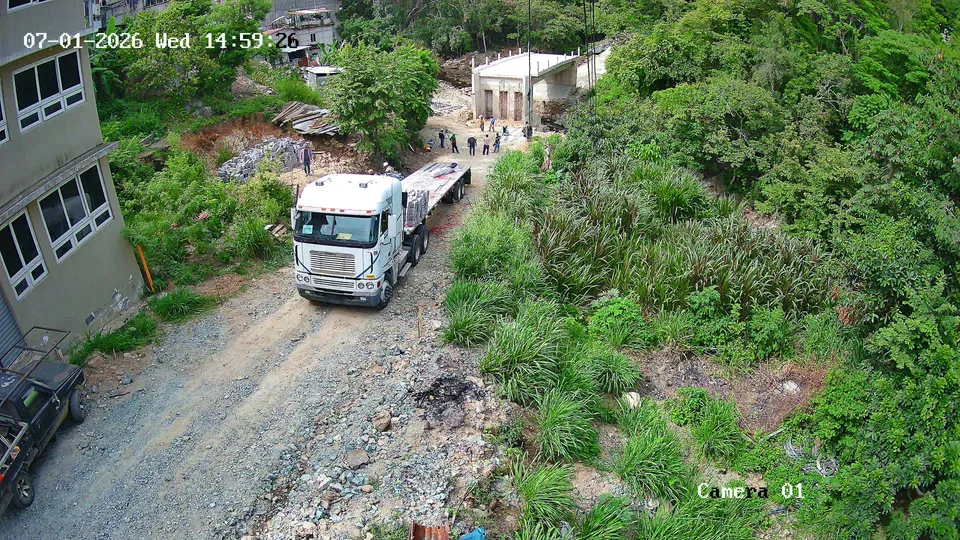

01/07/2026
8 fotos

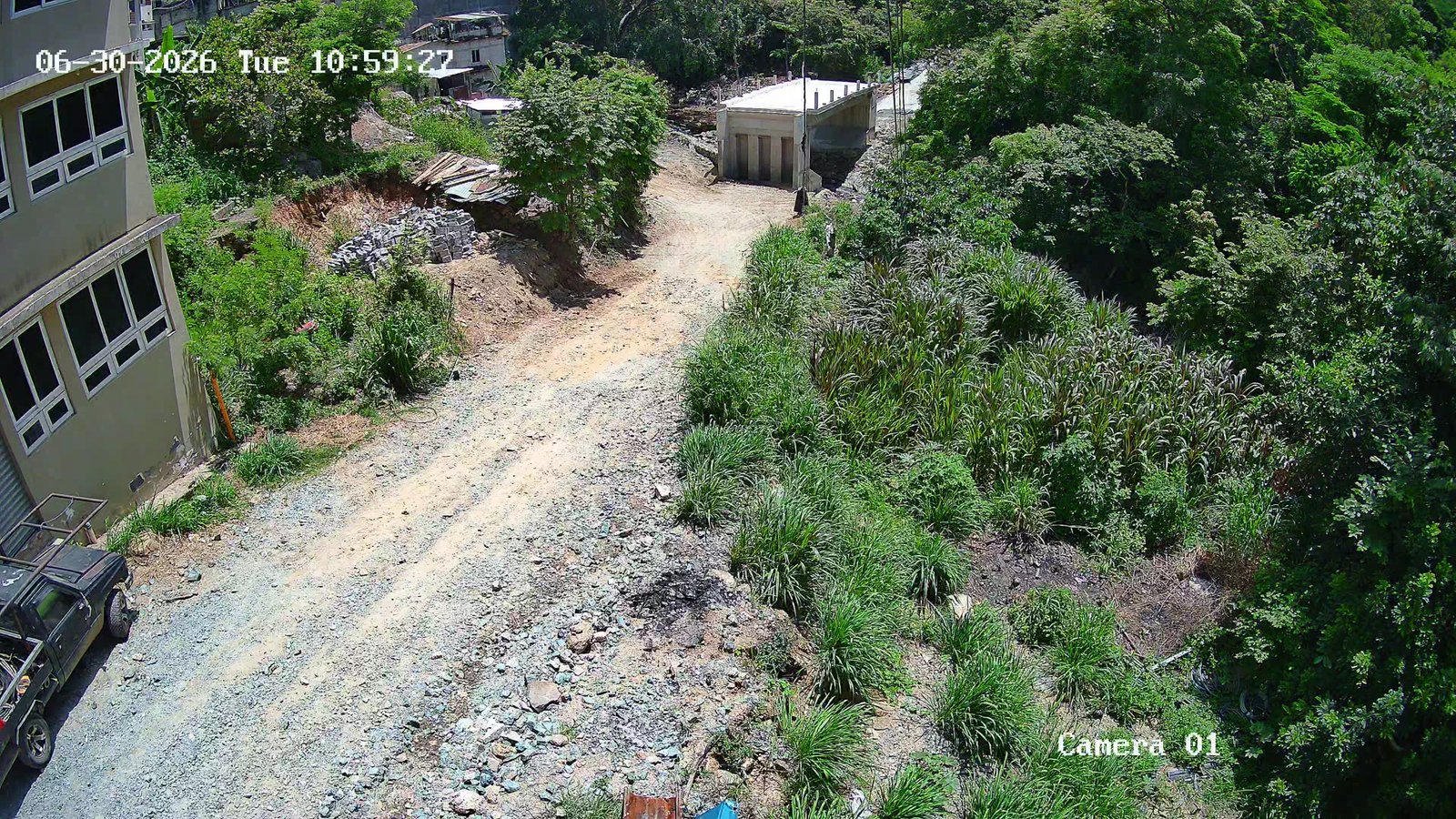

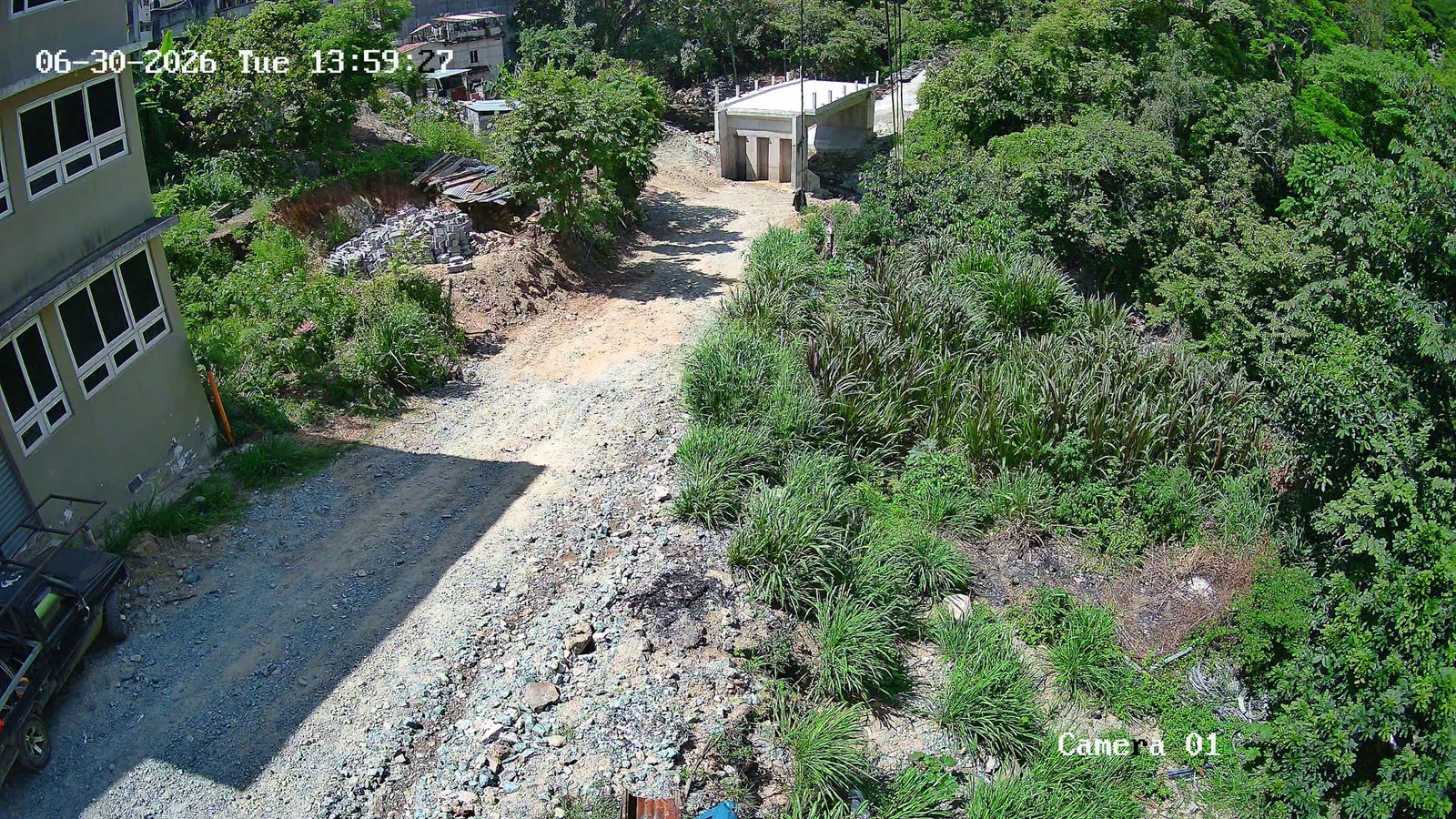

30/06/2026

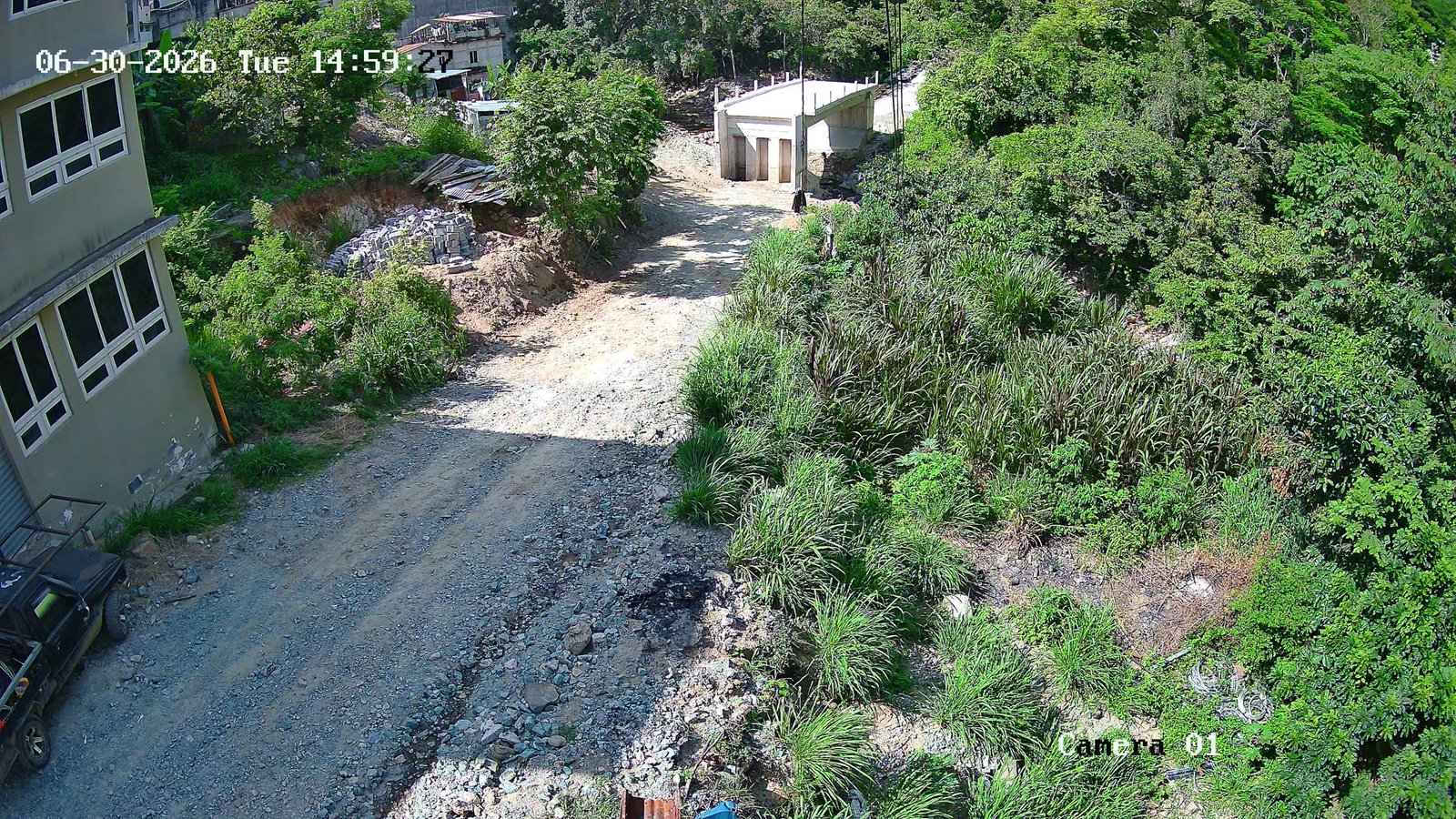

8 fotos

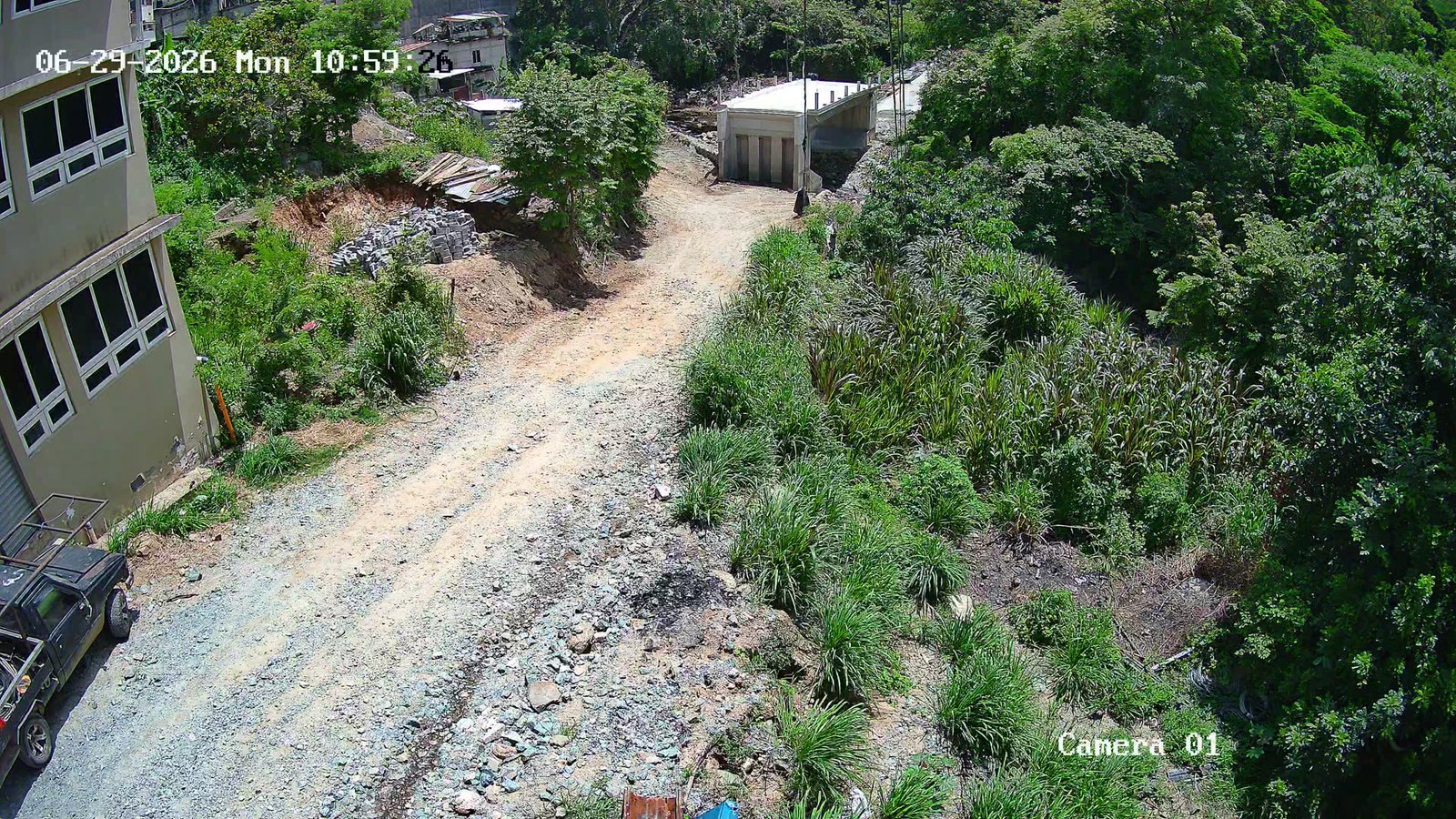

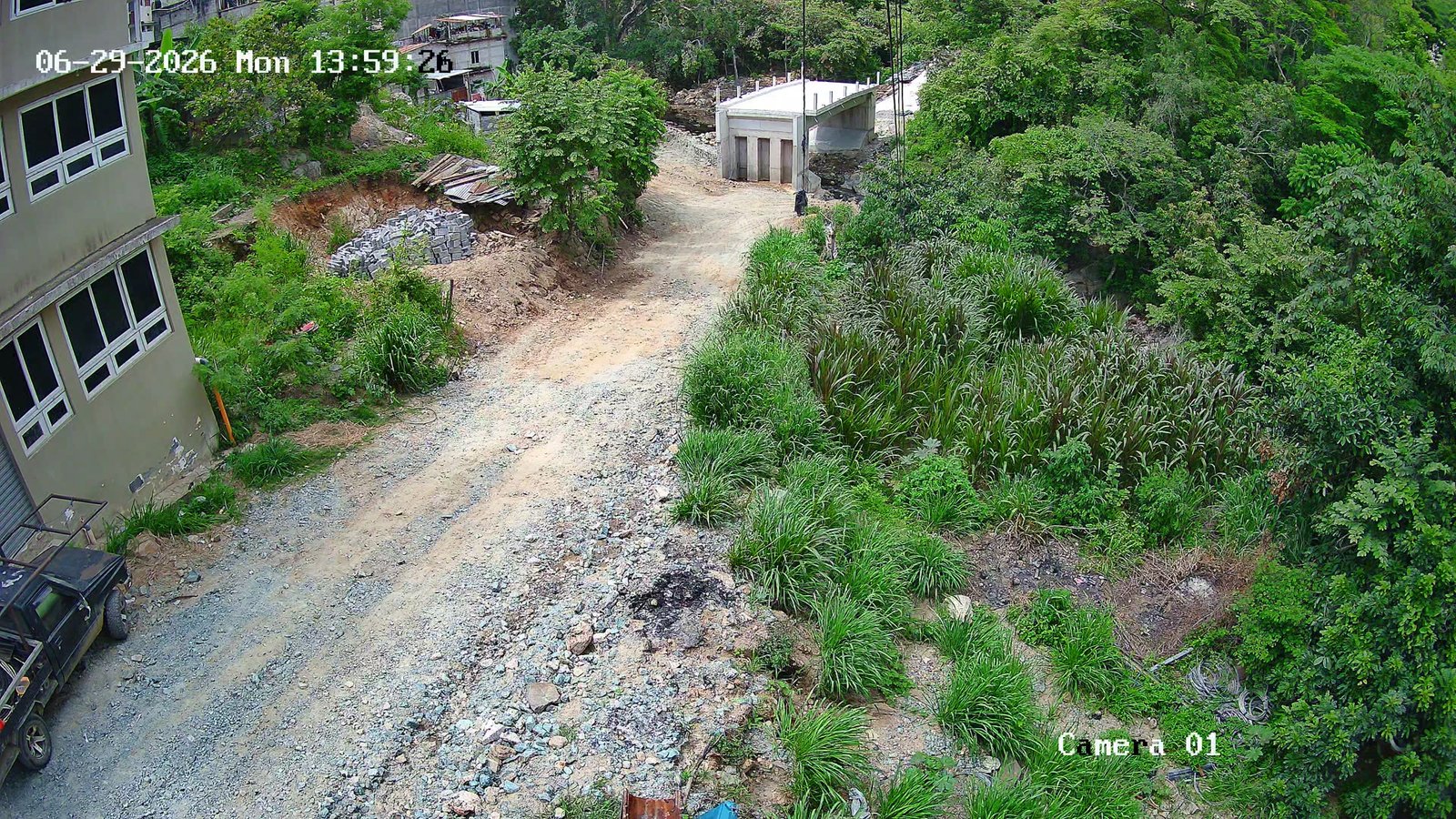

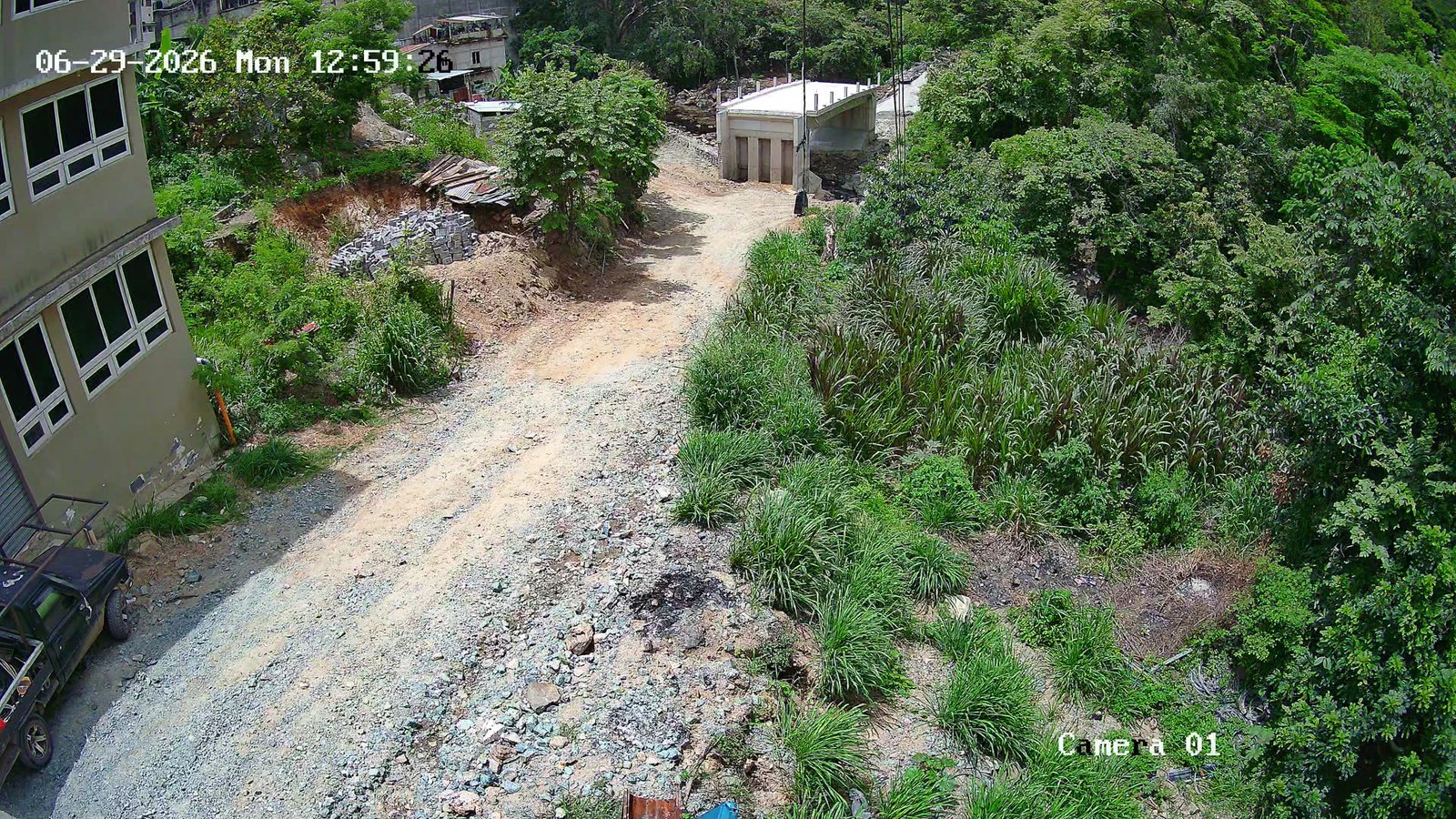

29/06/2026
8 fotos

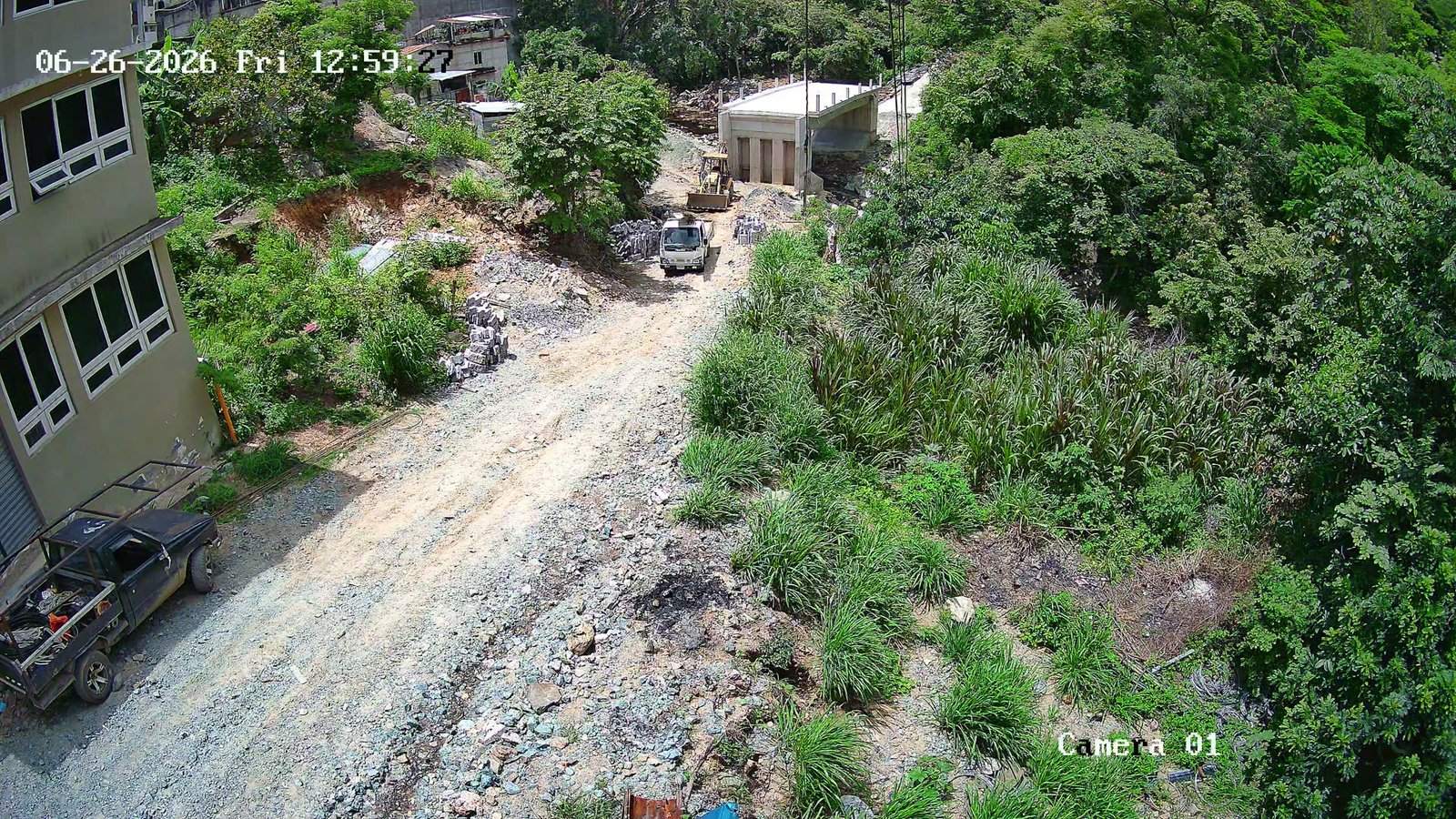

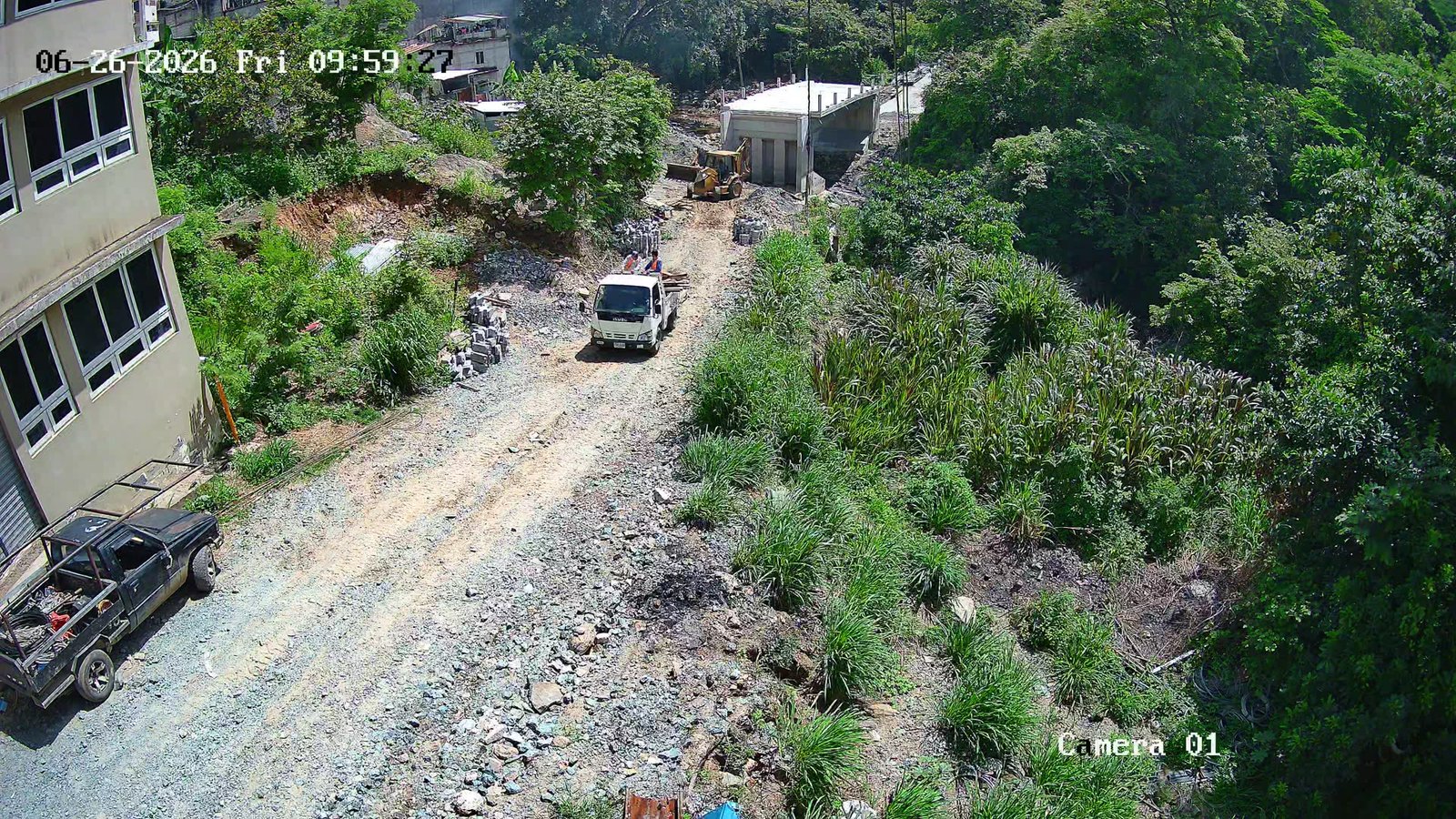

26/06/2026
8 fotos

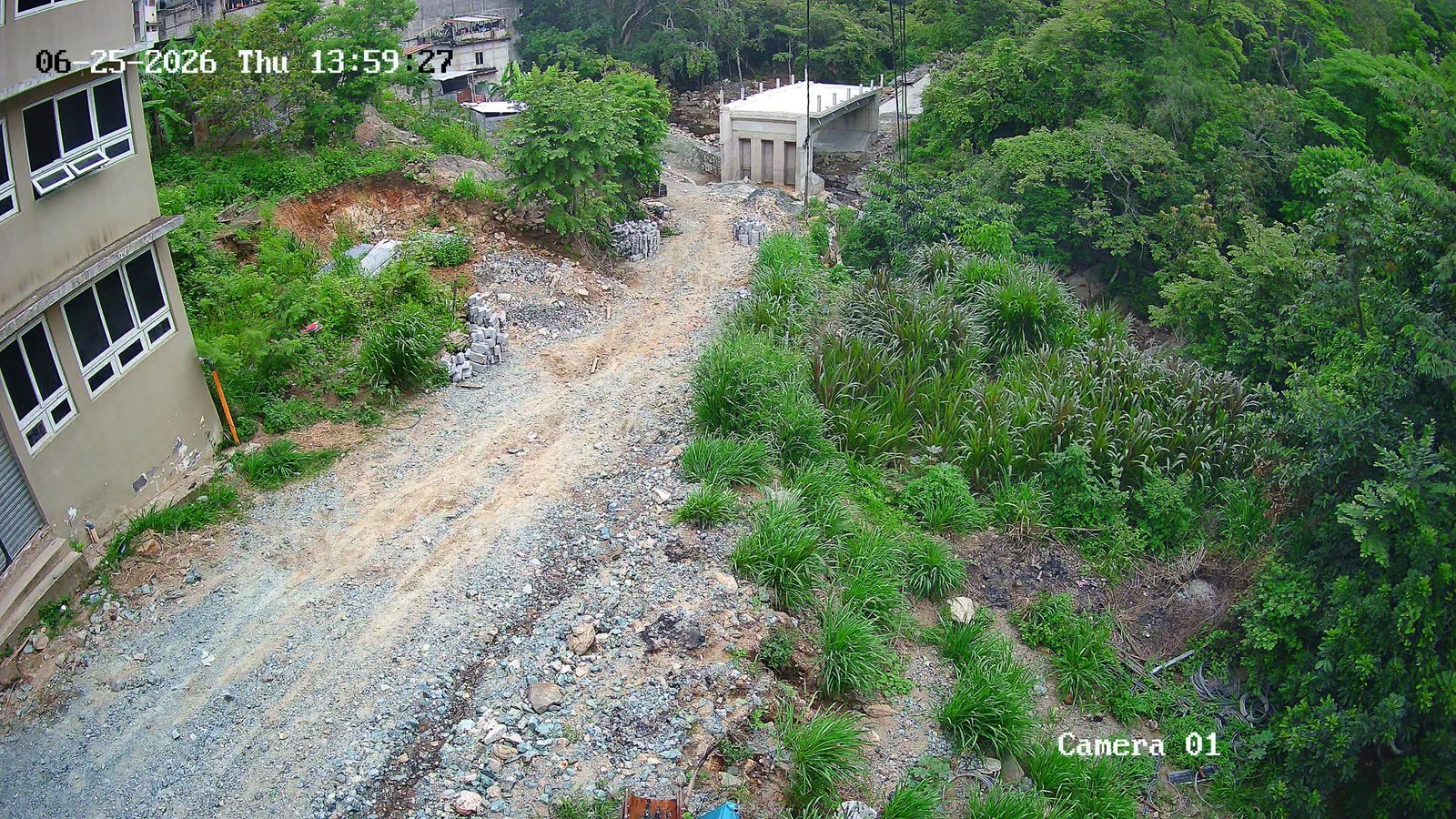

25/06/2026

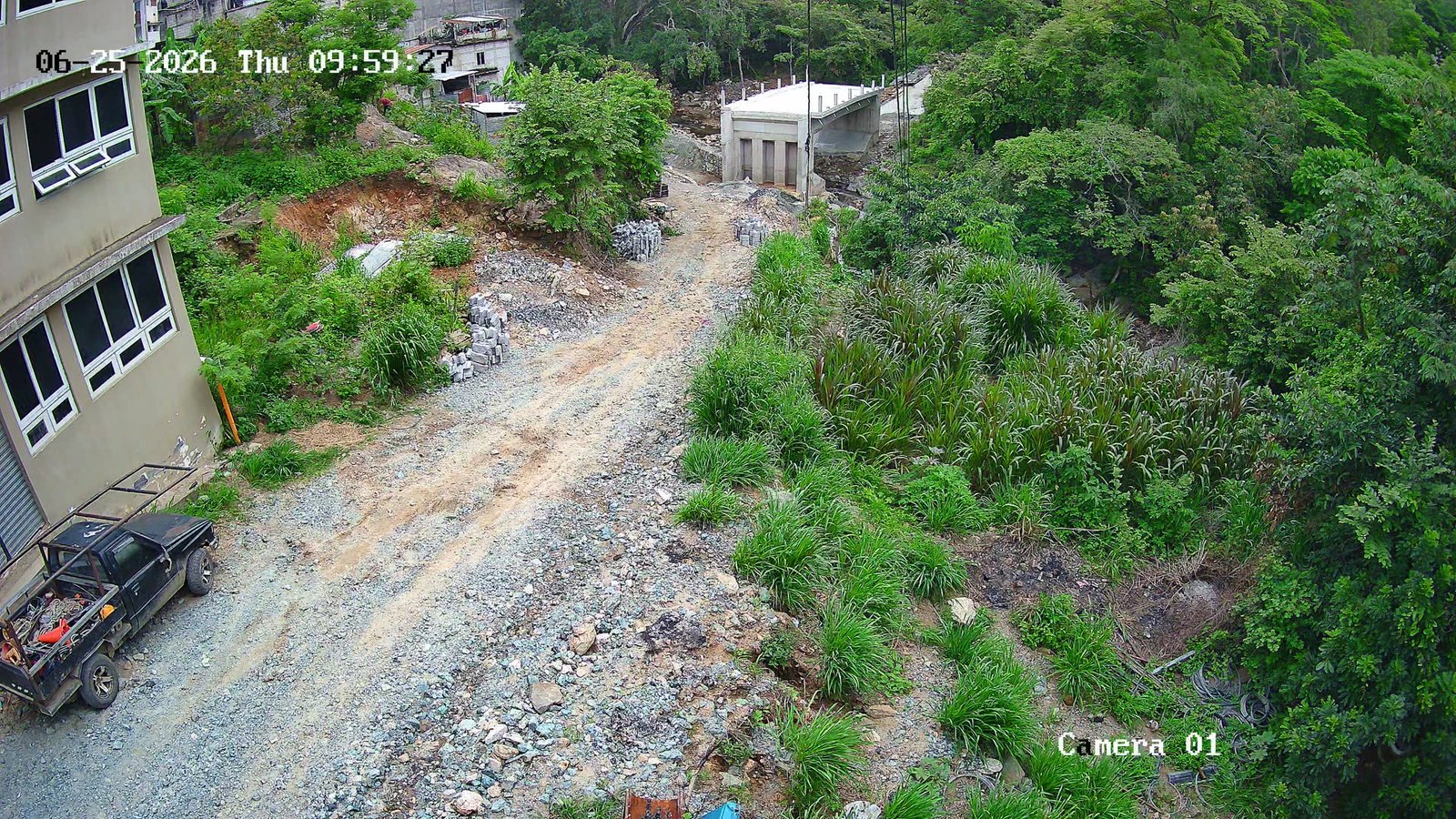

8 fotos

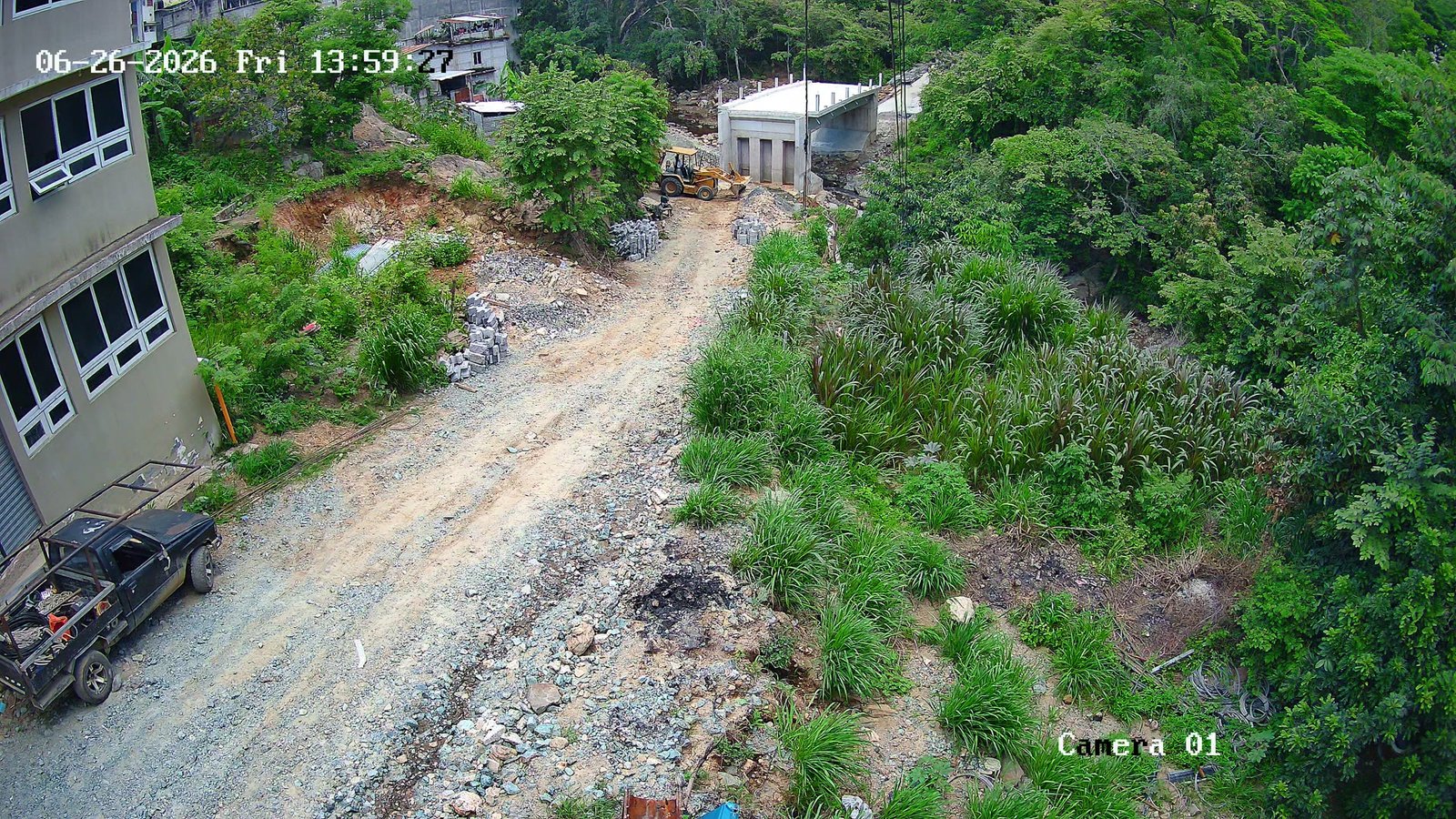

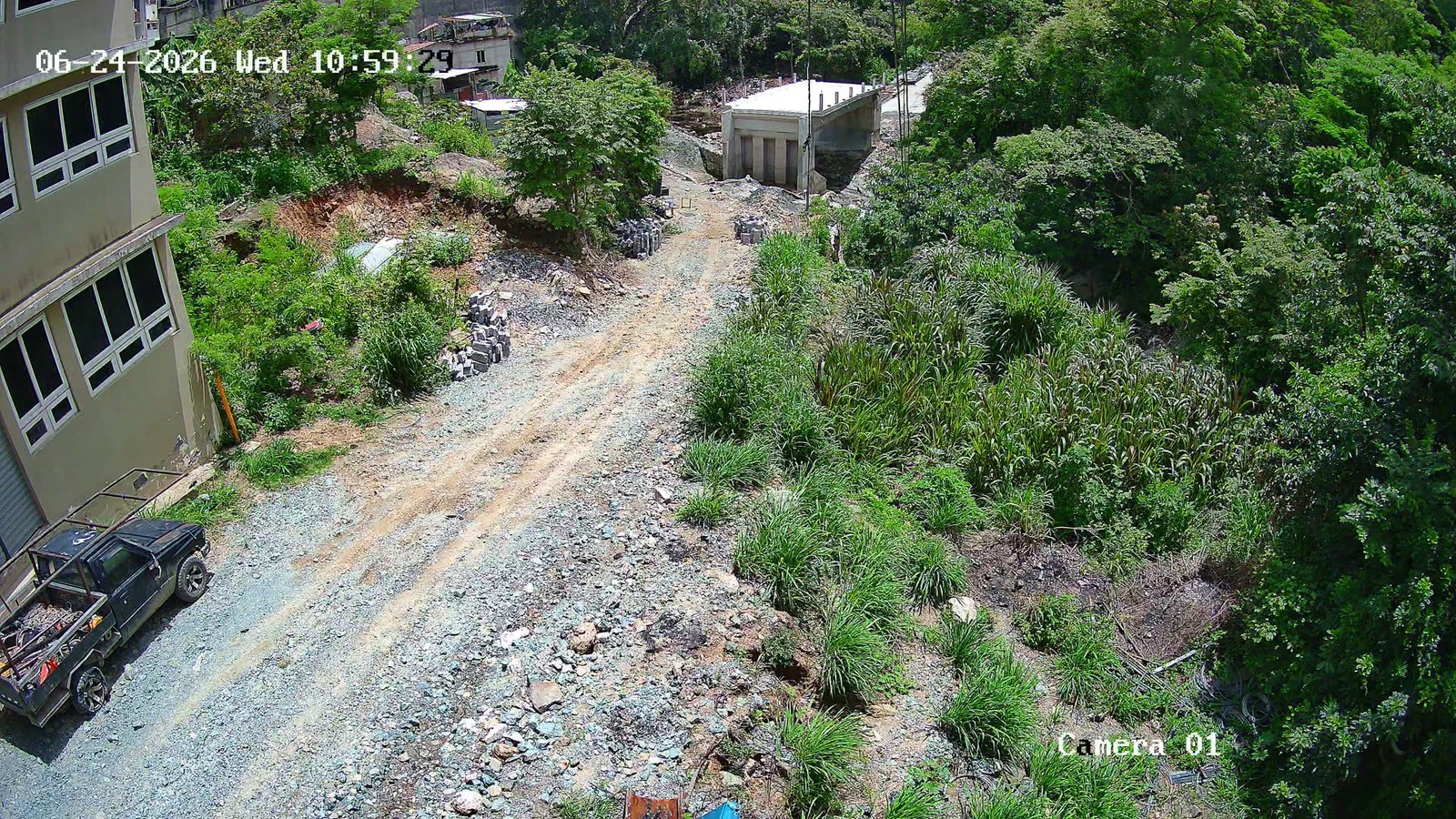

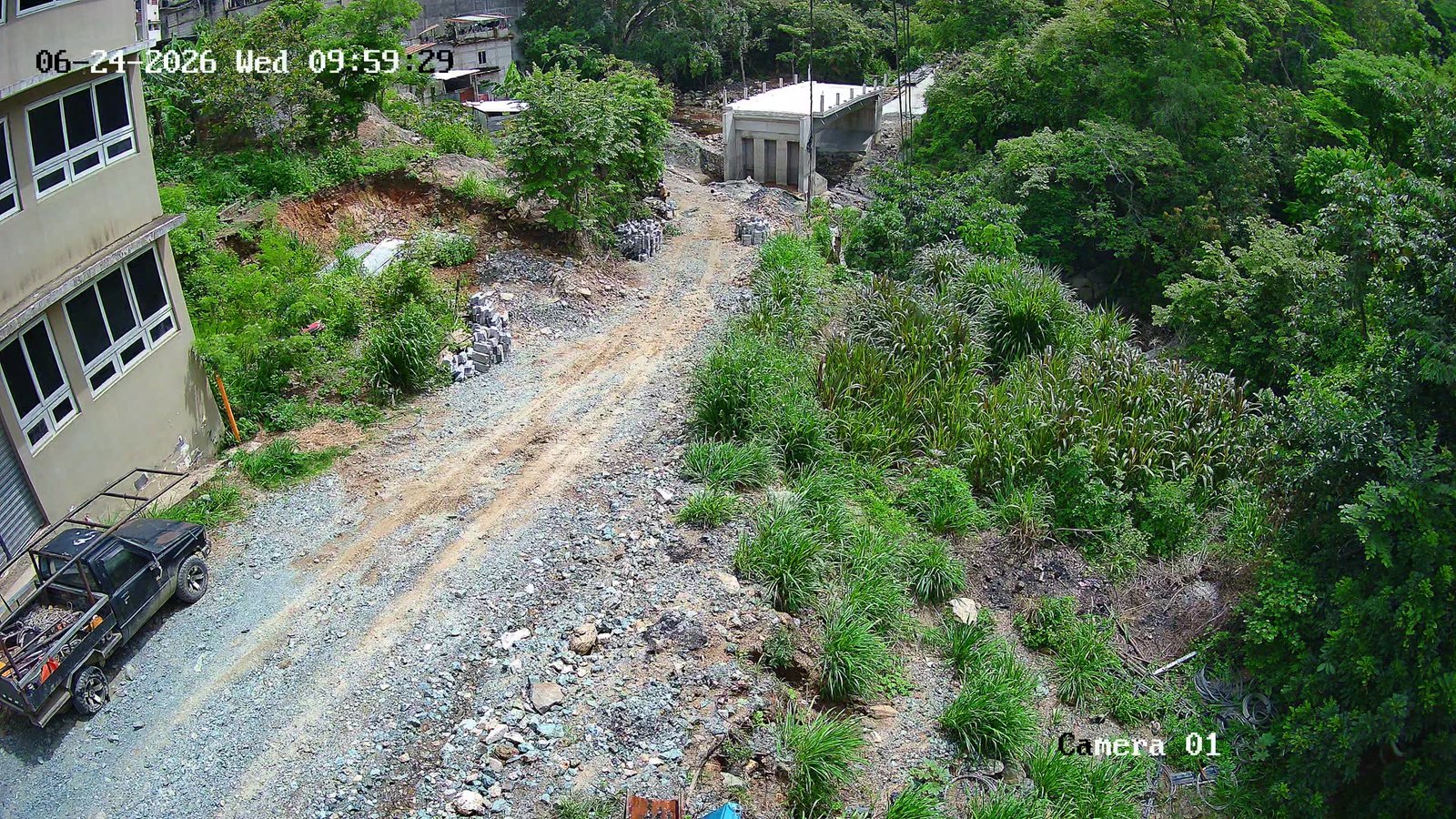

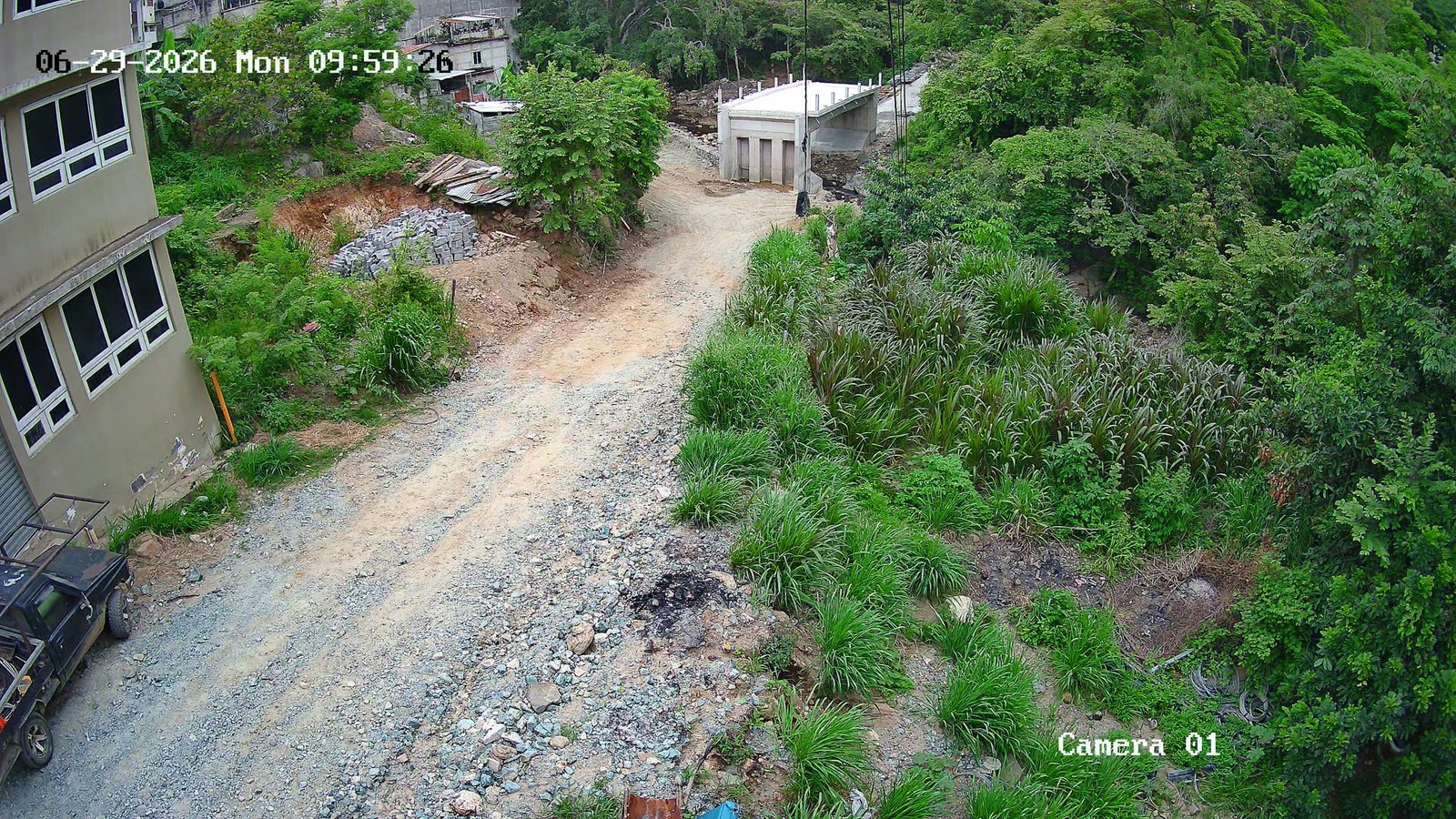

24/06/2026
8 fotos

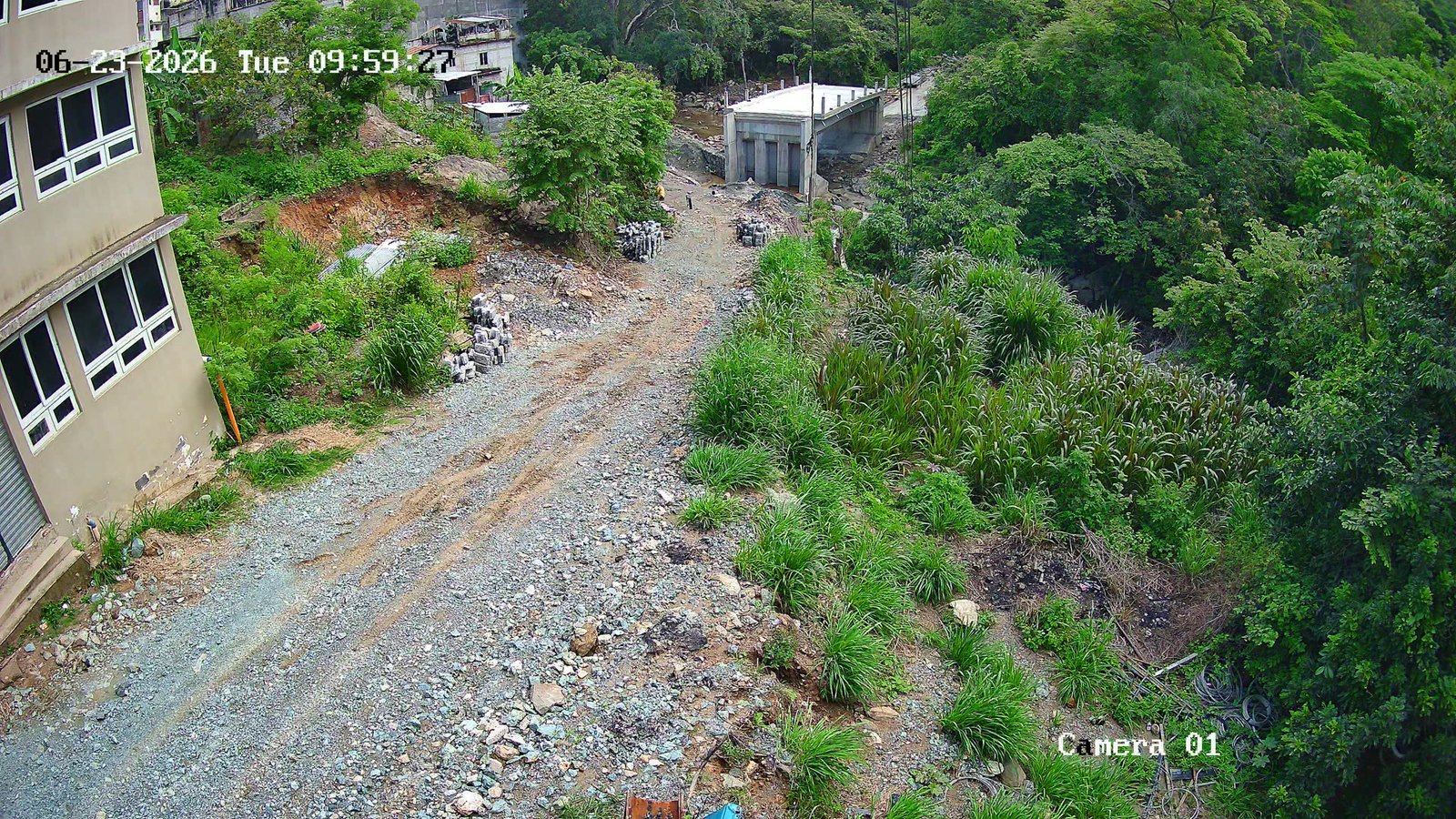

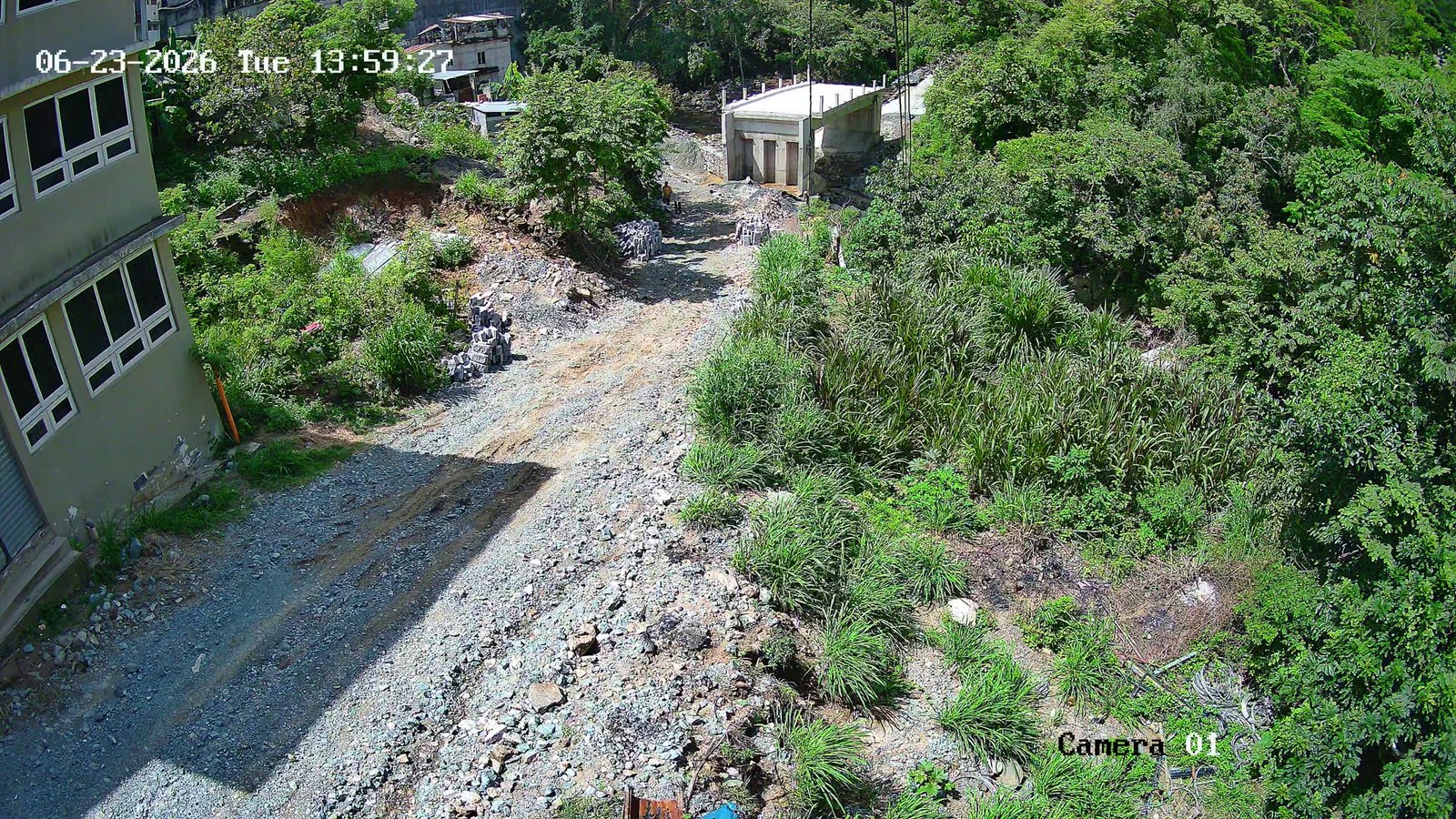

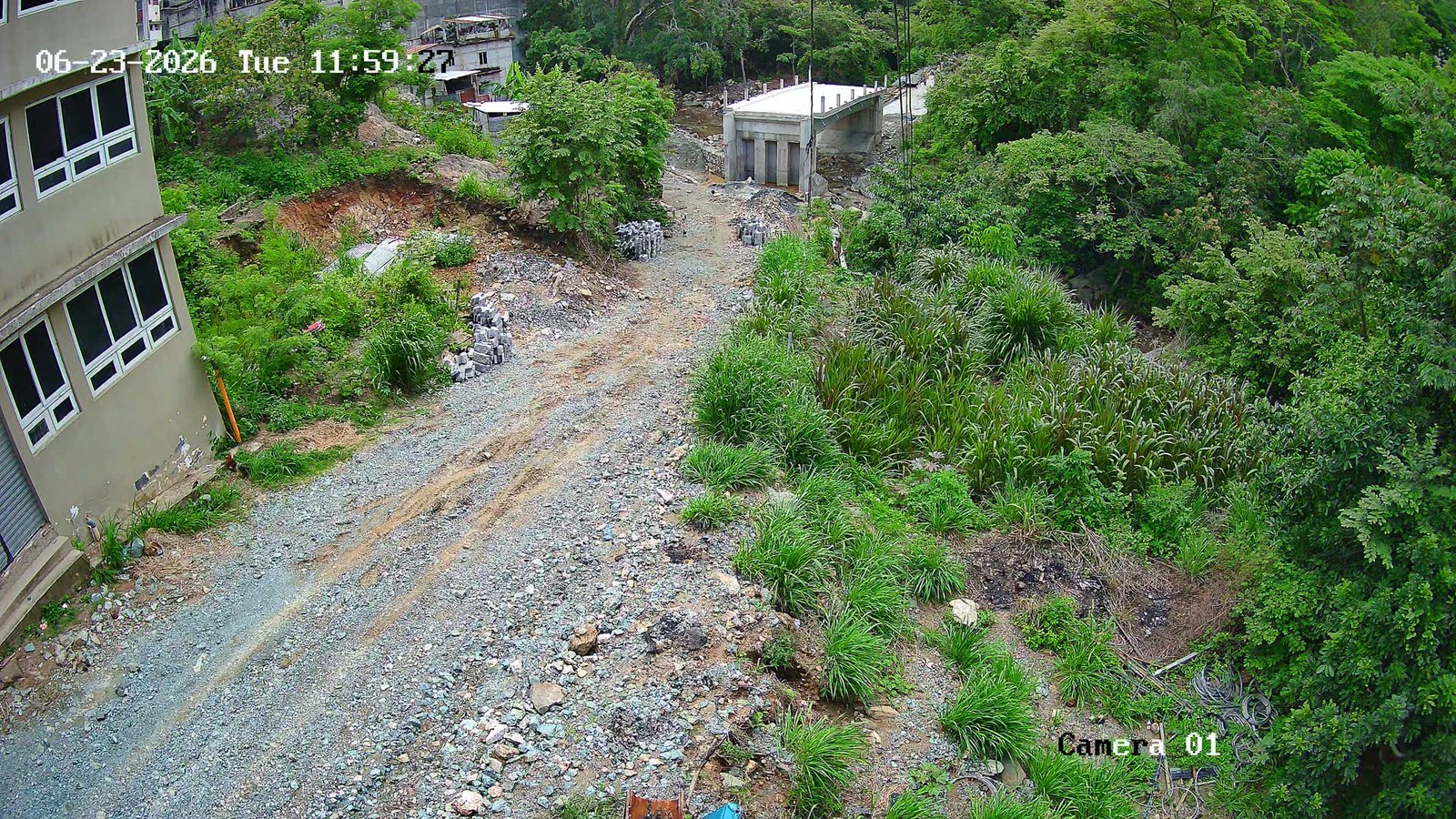

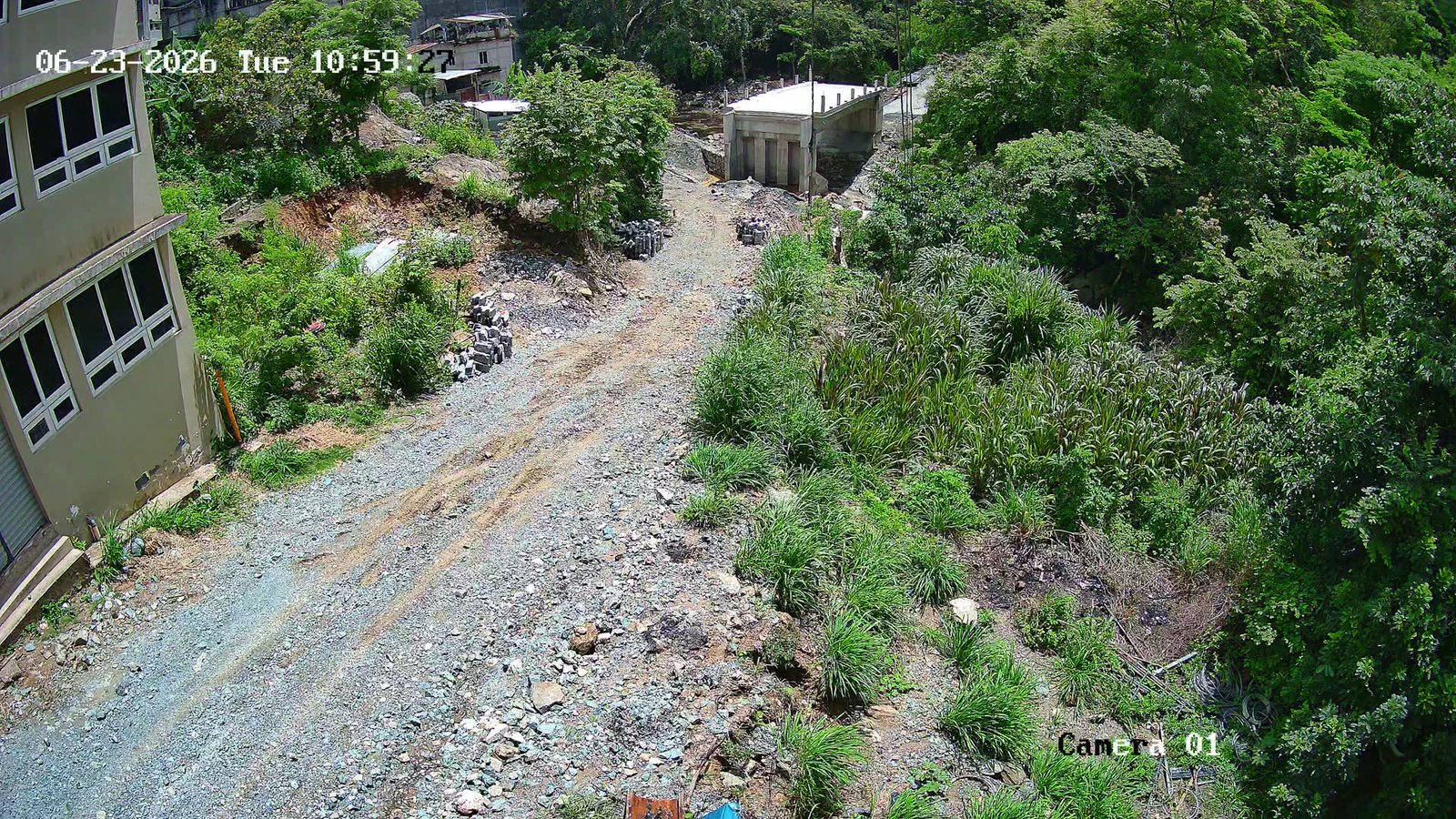

23/06/2026
8 fotos

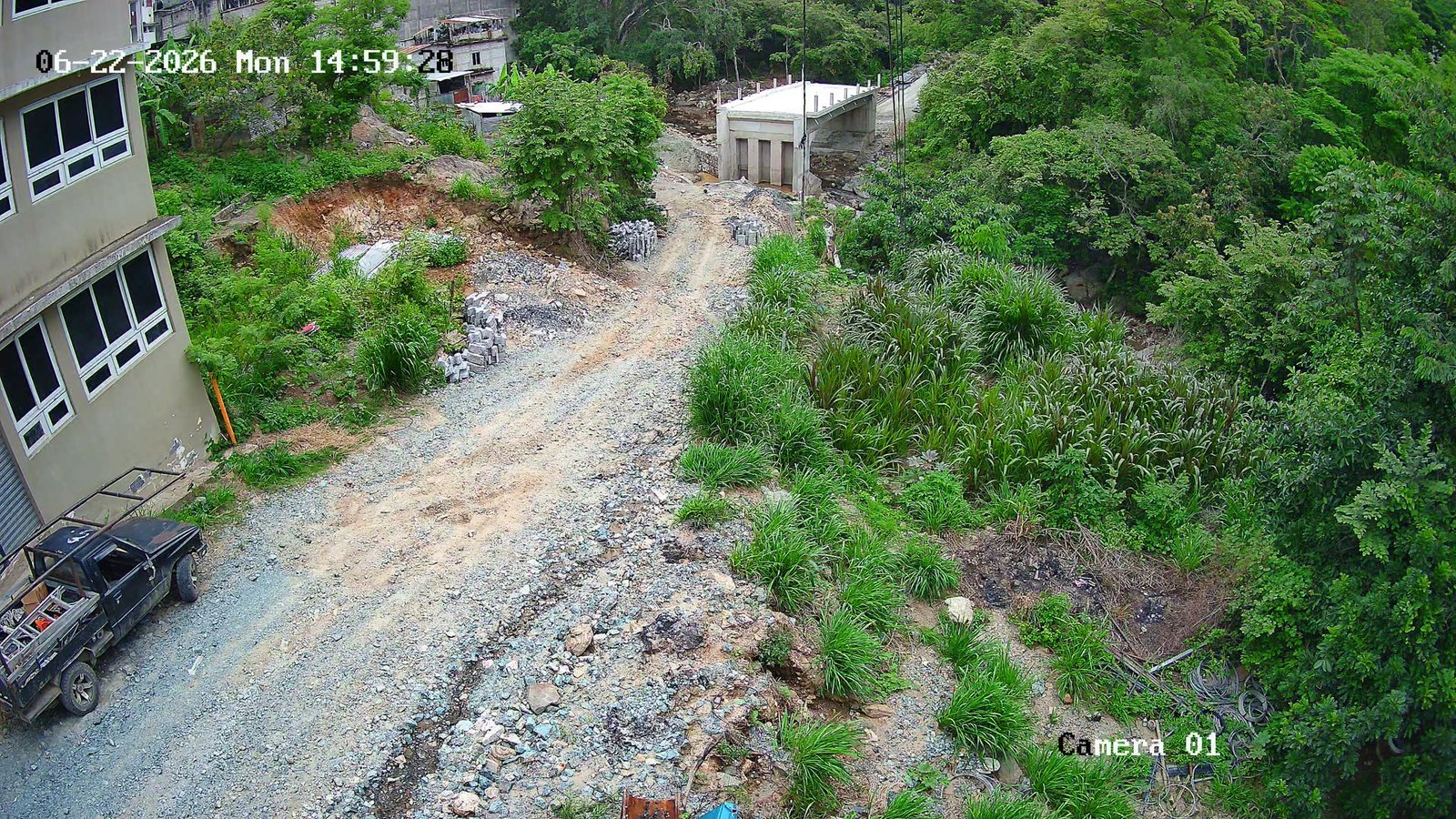

22/06/2026
8 fotos
19/06/2026

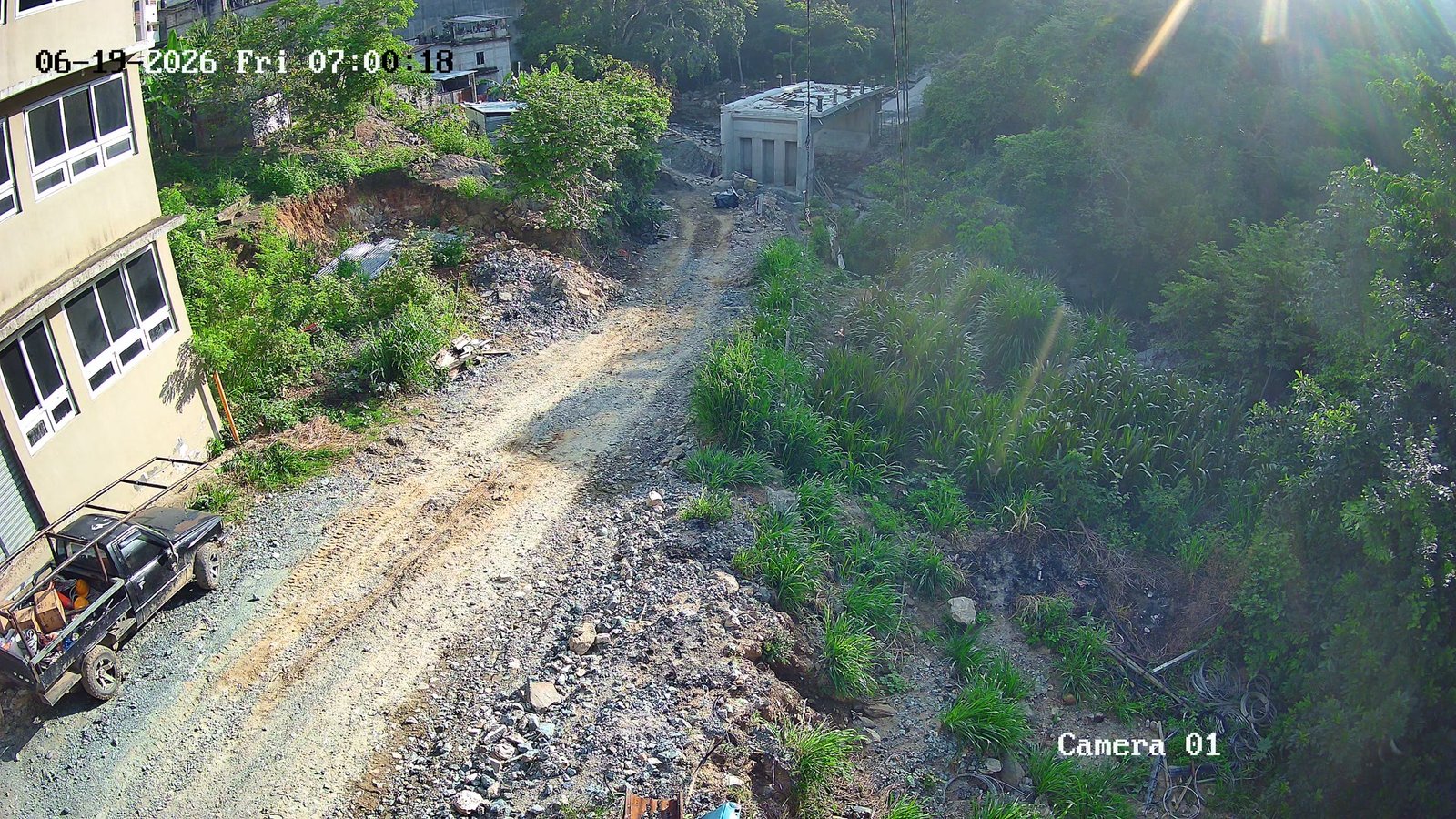

8 fotos

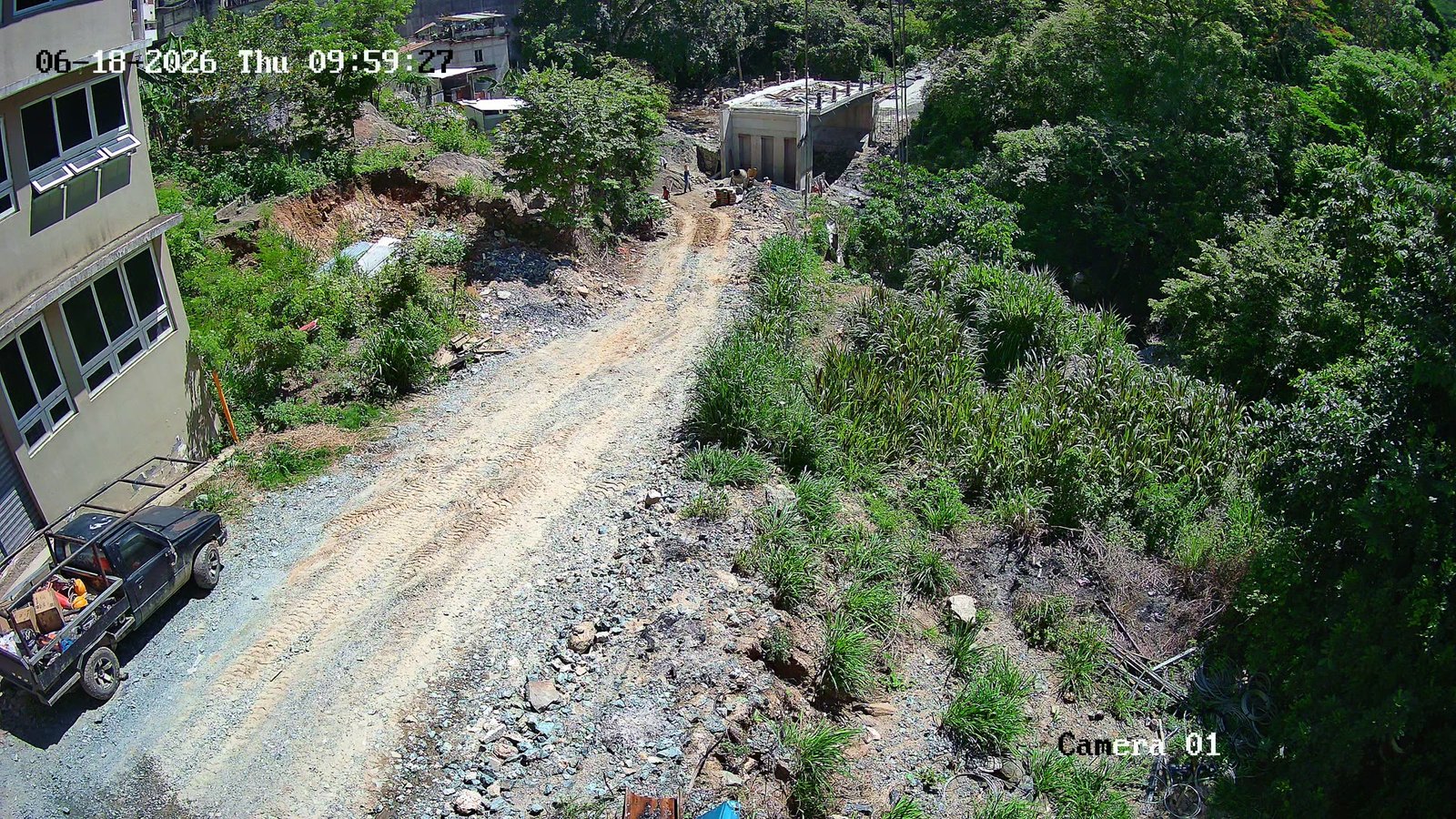

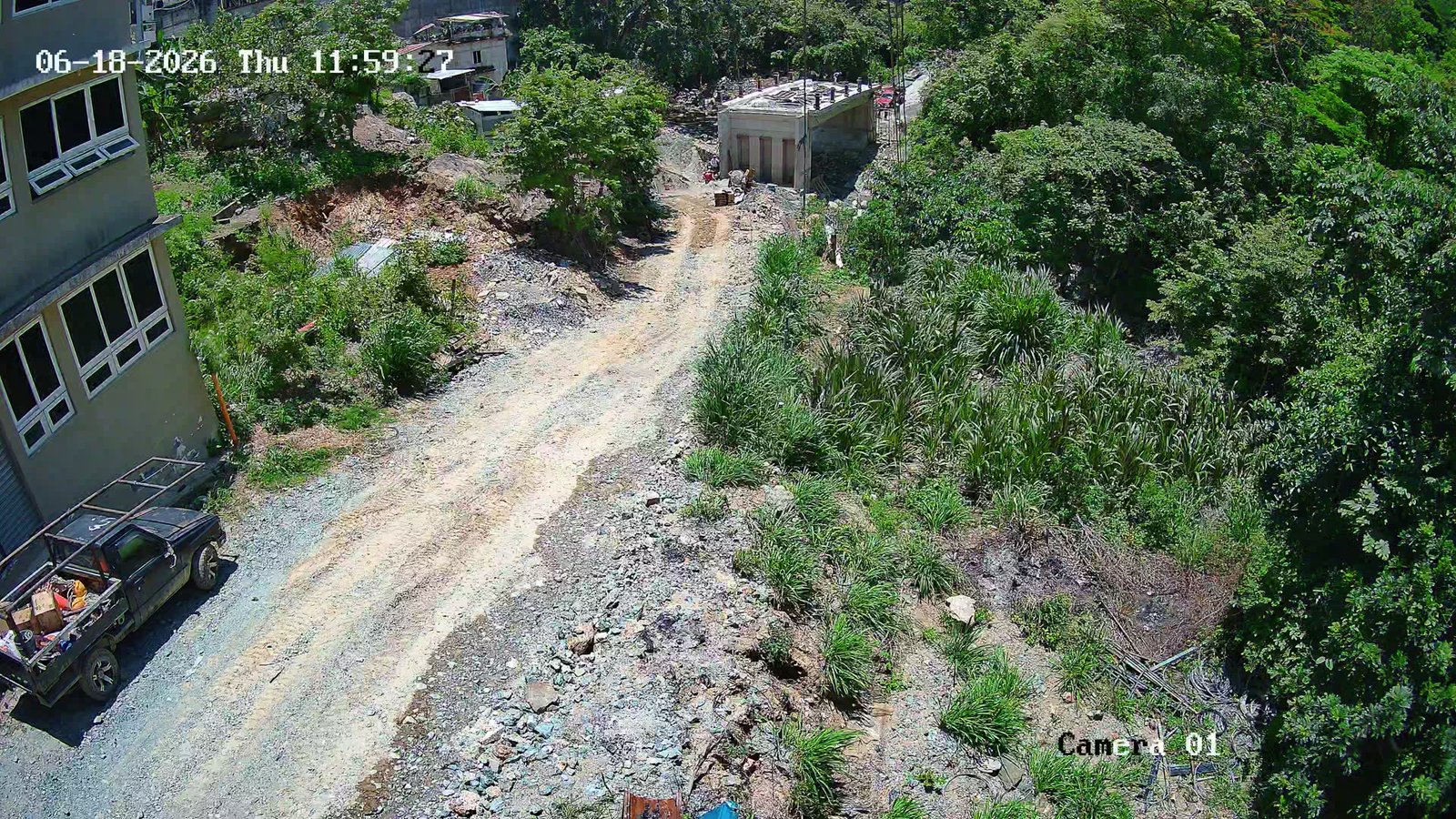

18/06/2026
8 fotos

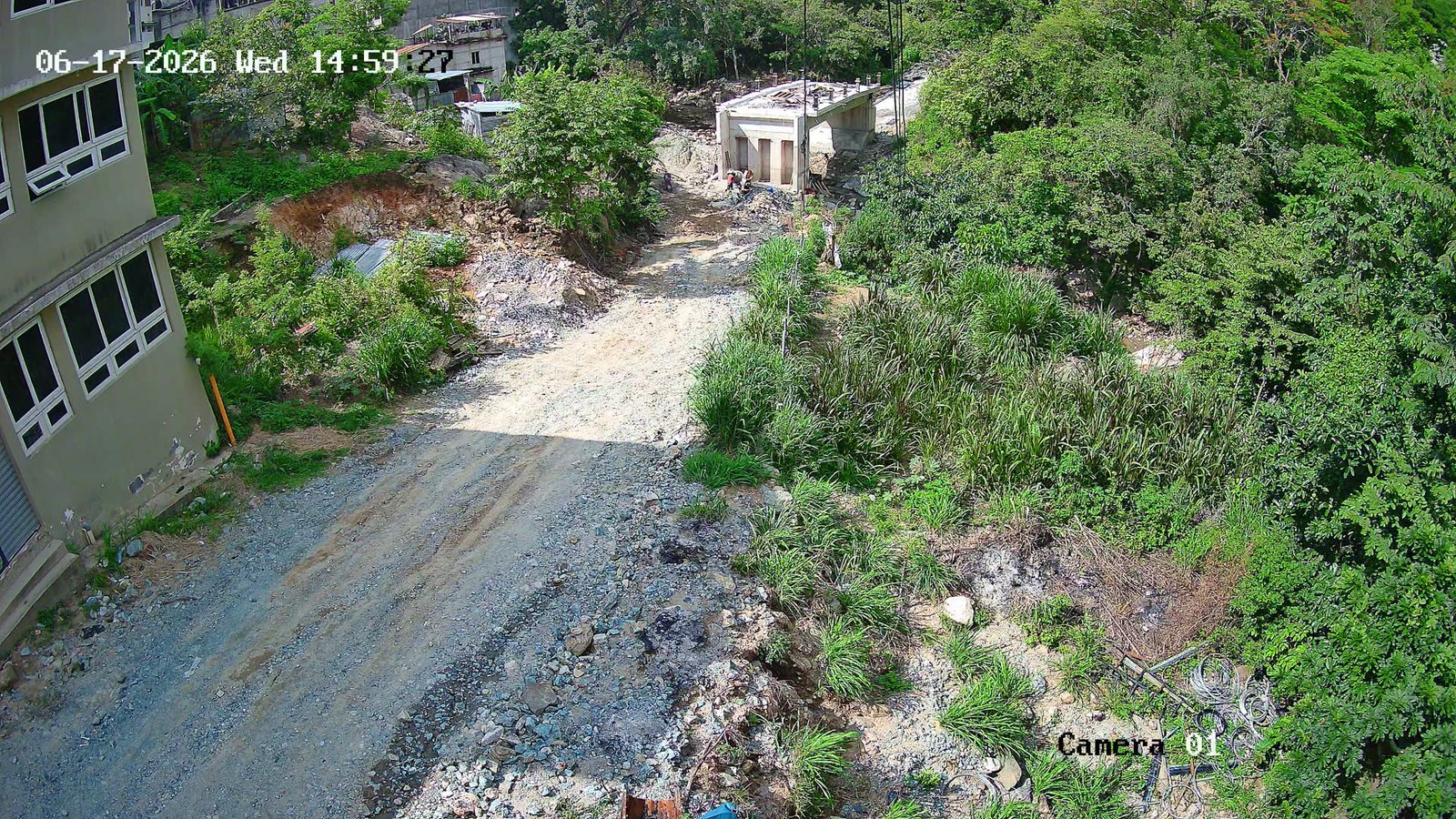

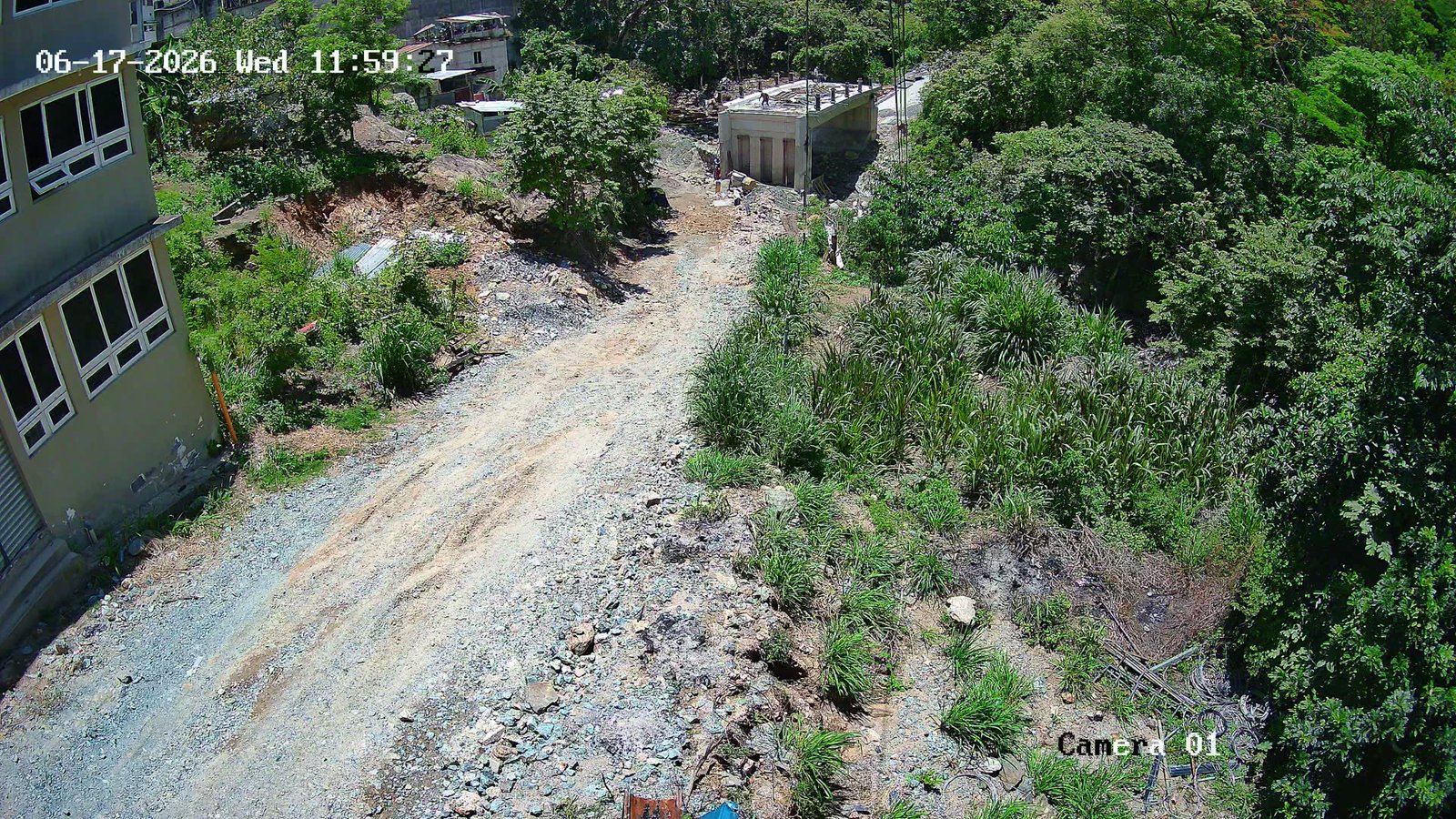

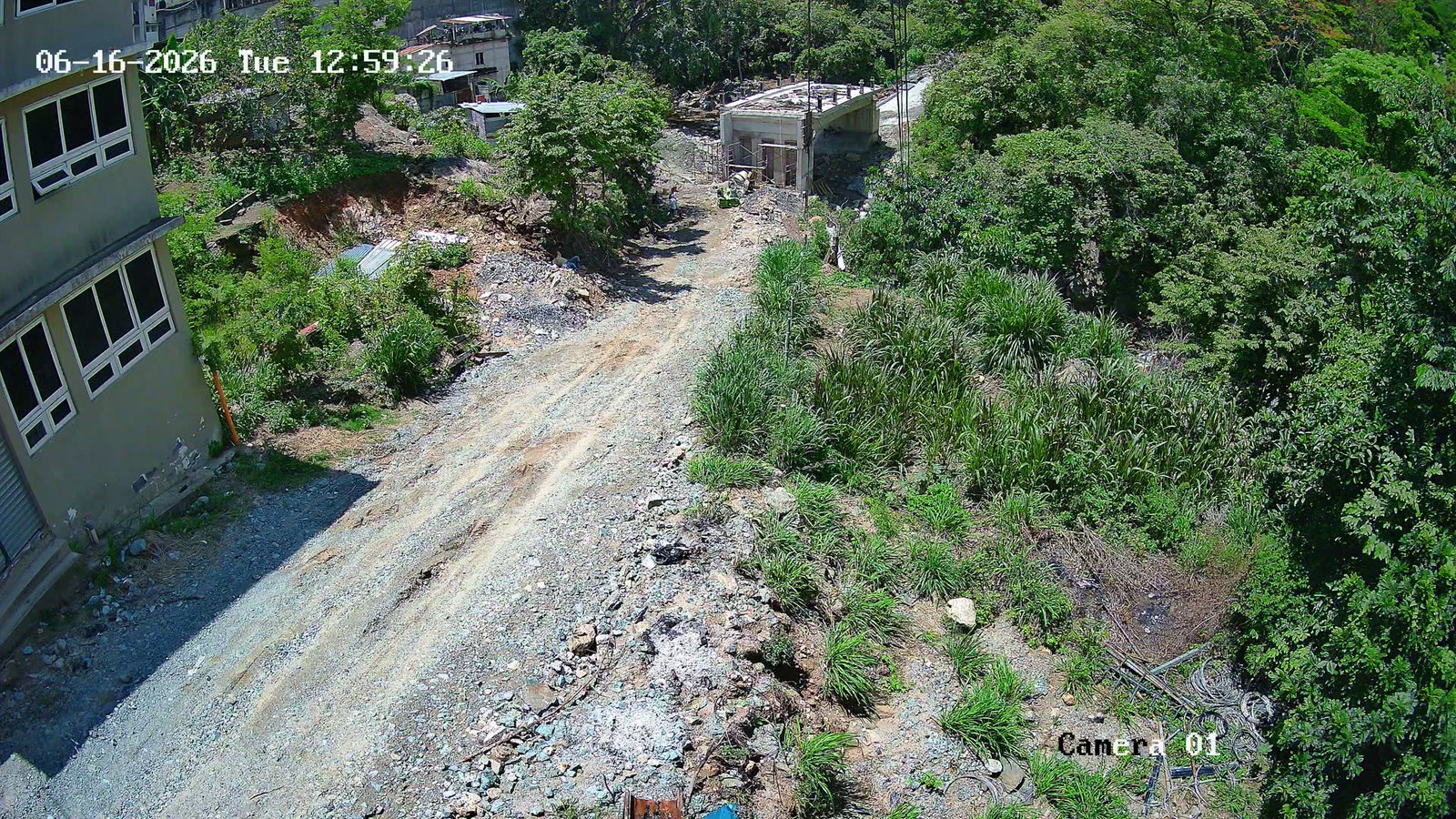

17/06/2026
8 fotos
16/06/2026
8 fotos

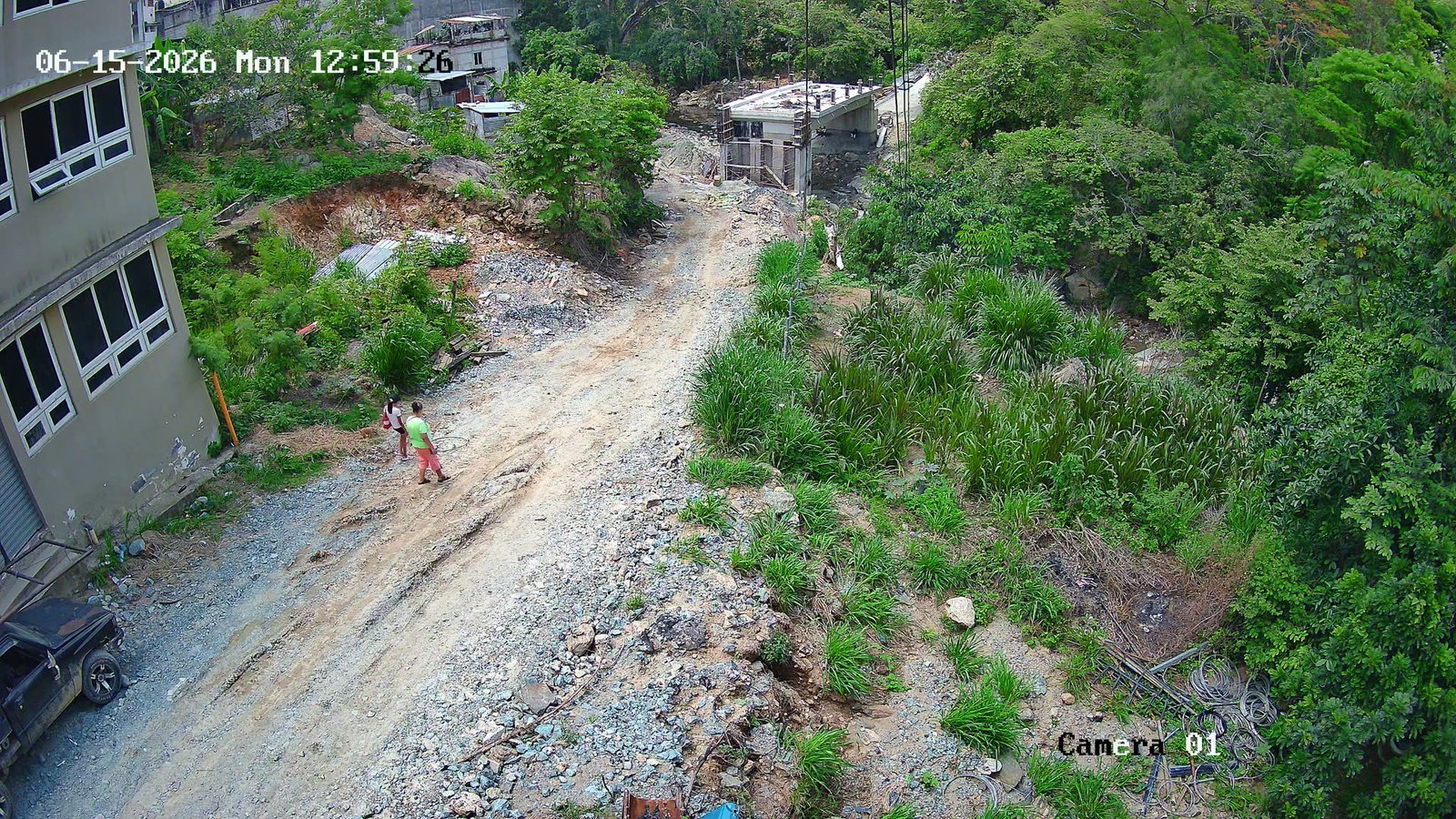

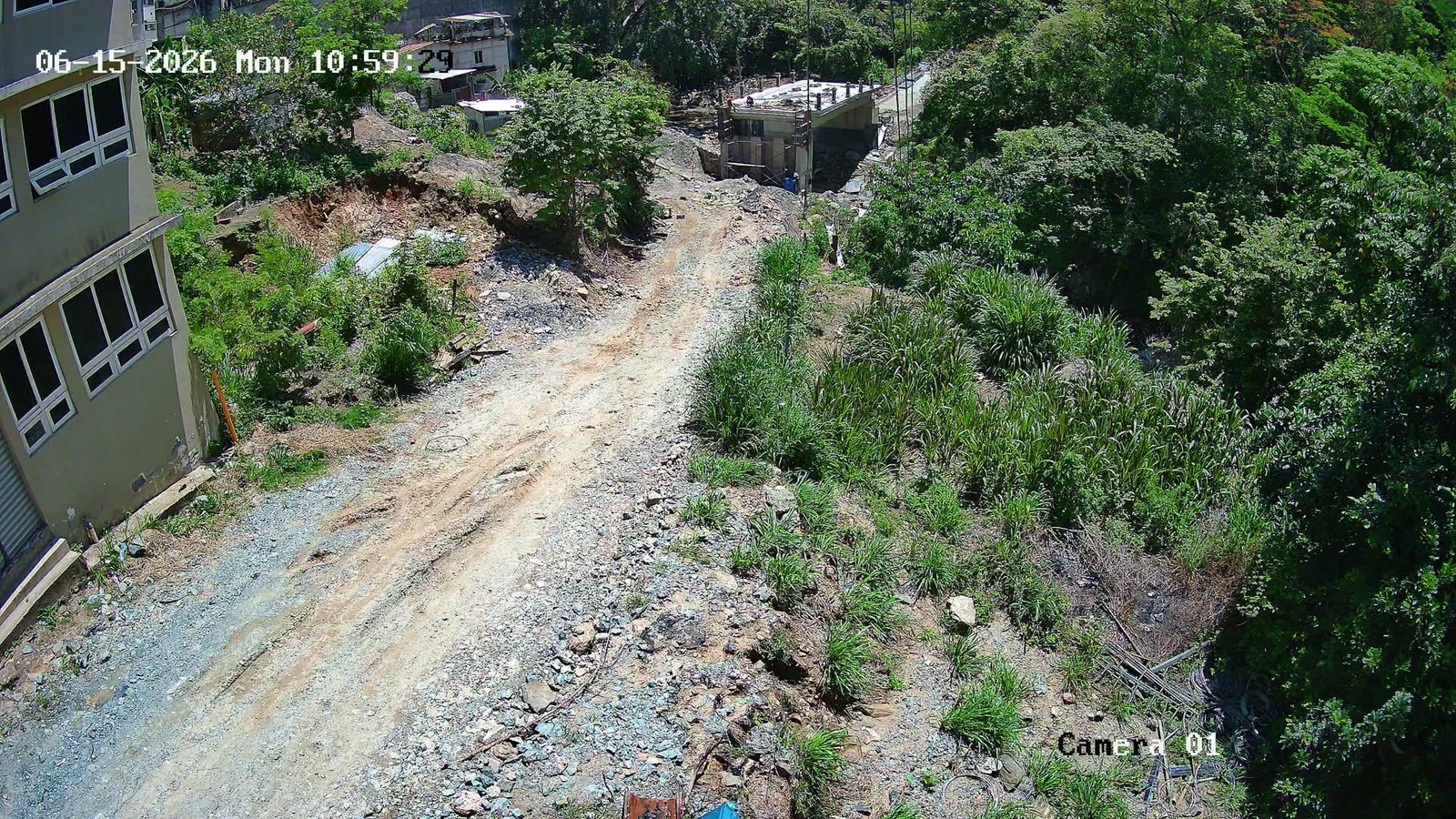

15/06/2026

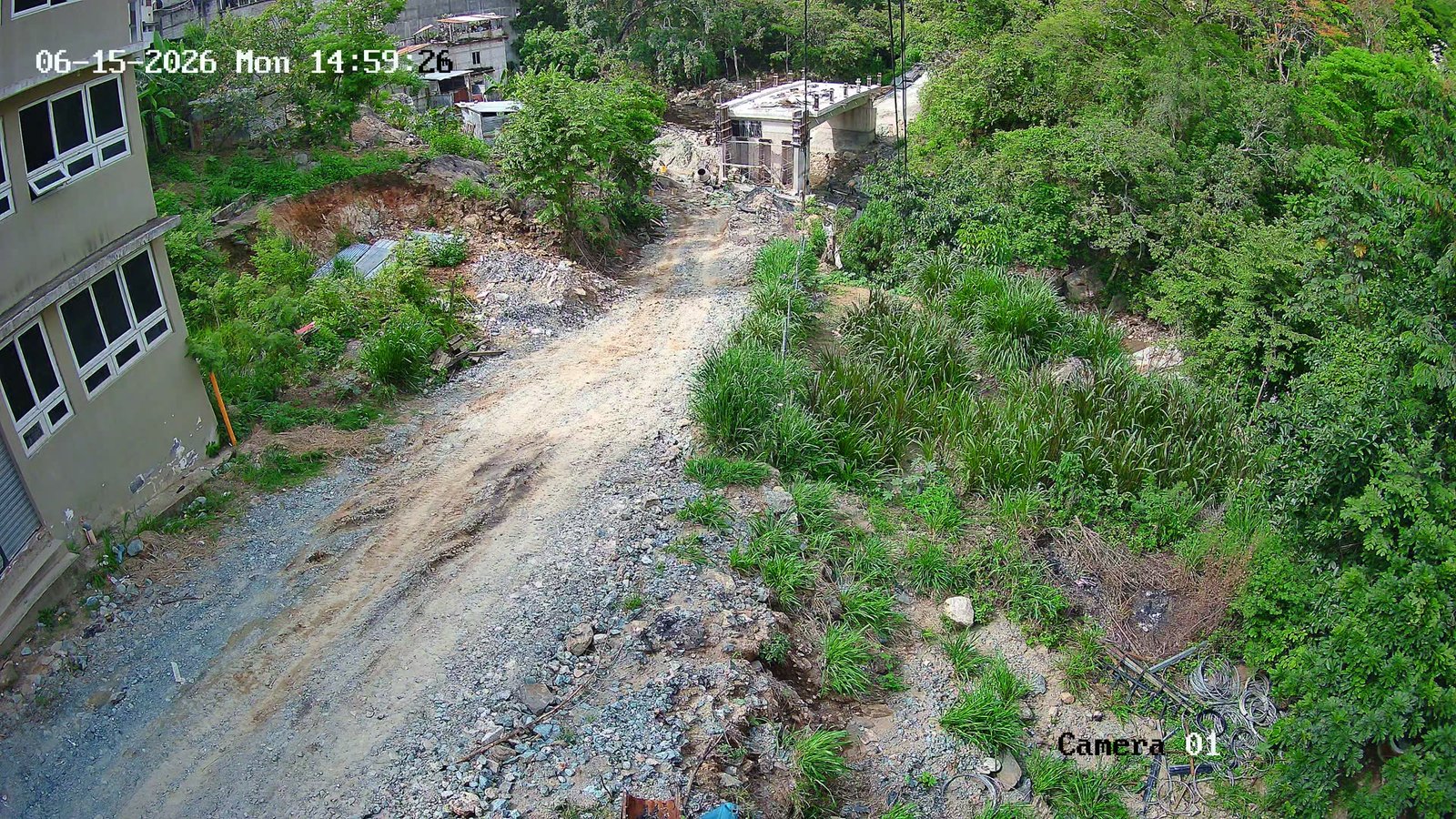

8 fotos

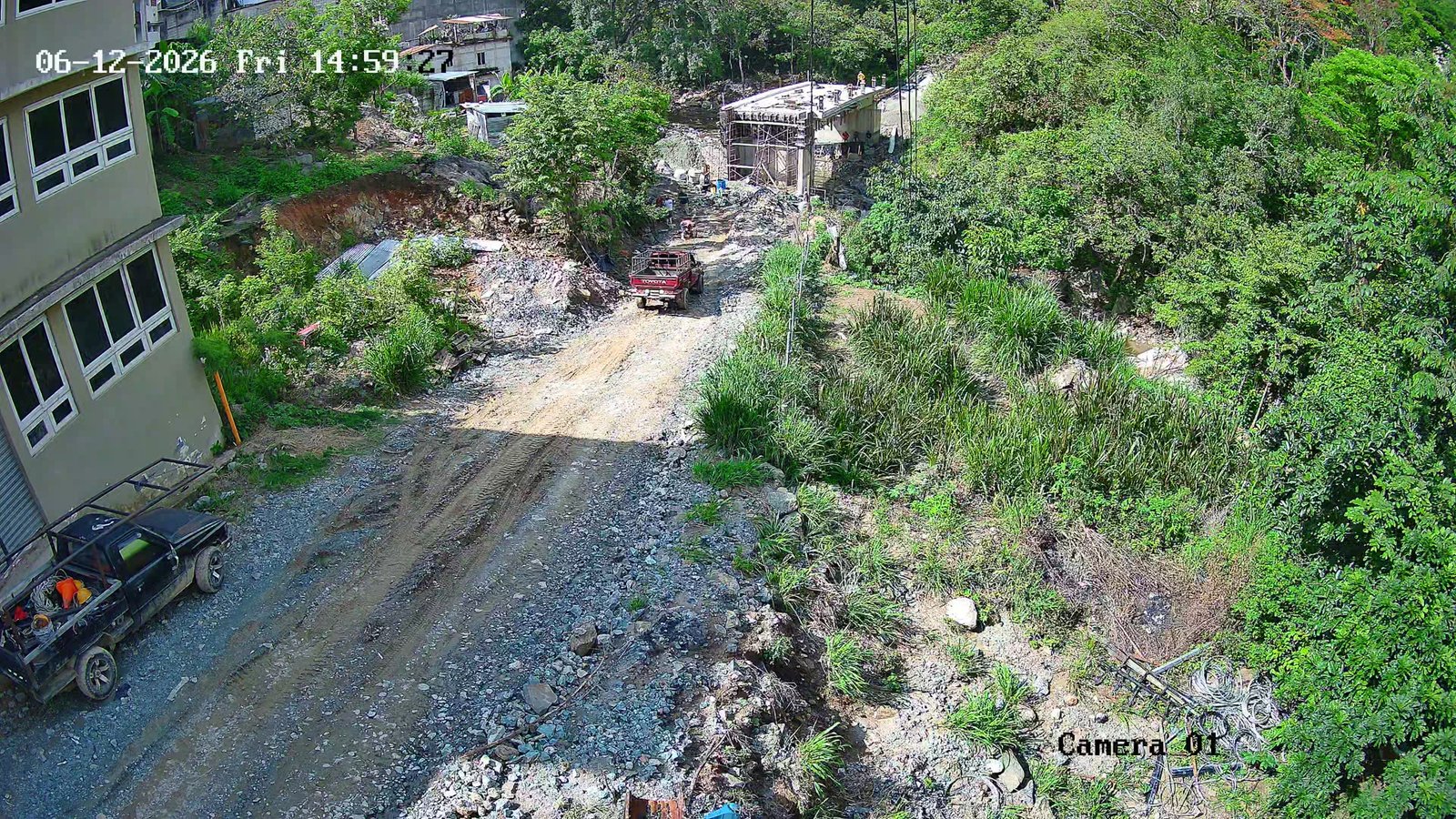

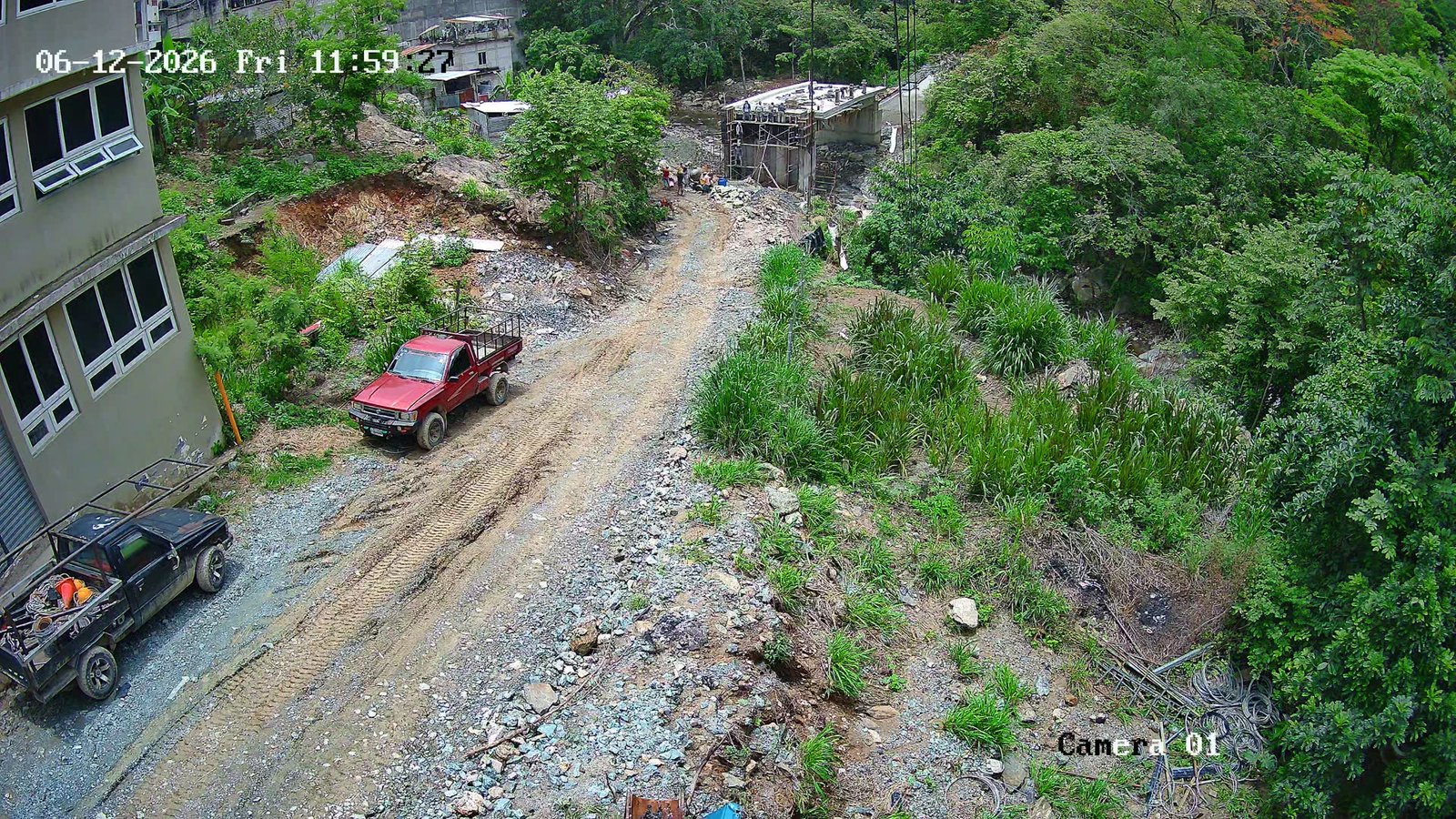

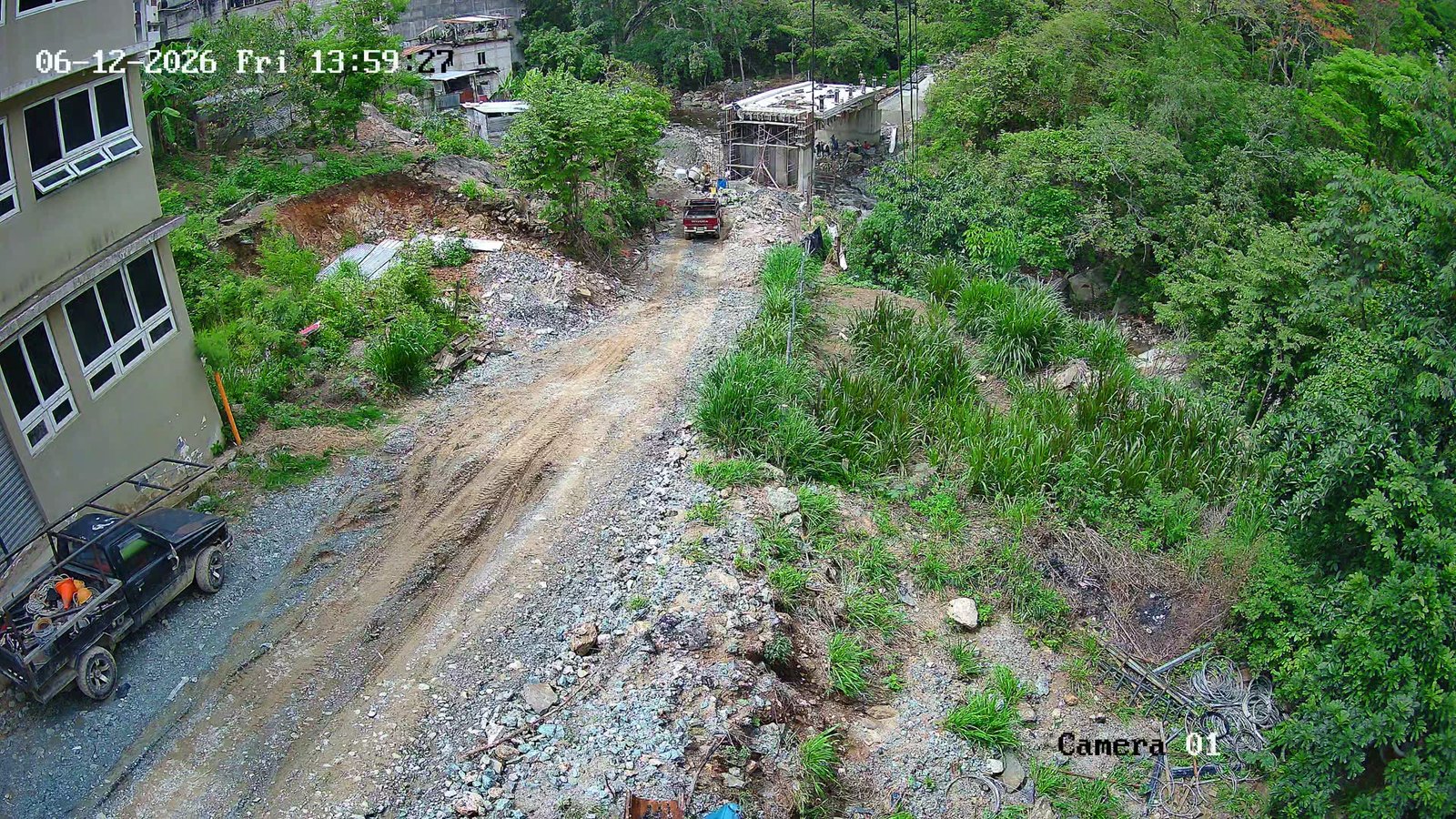

12/06/2026

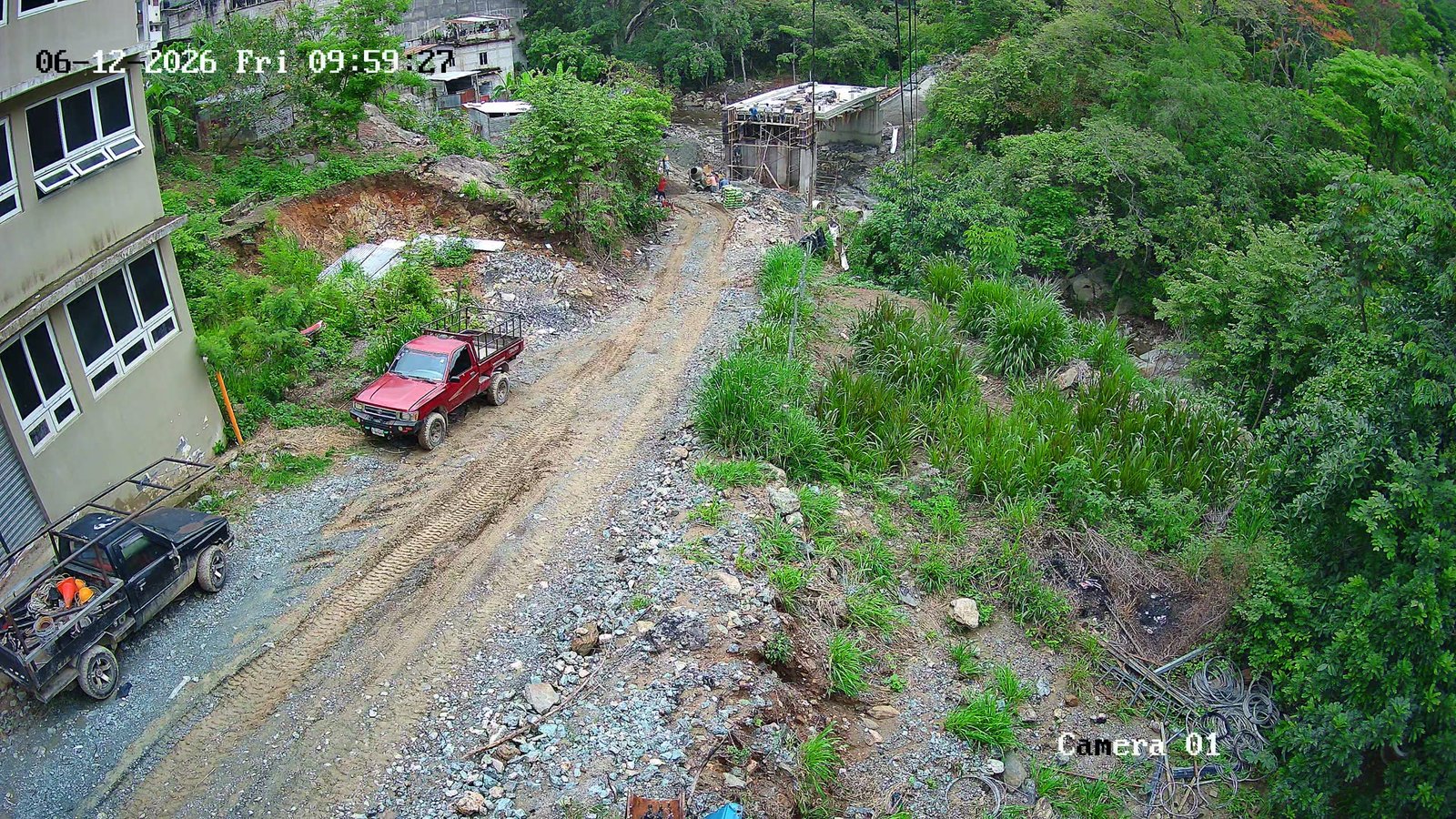

8 fotos

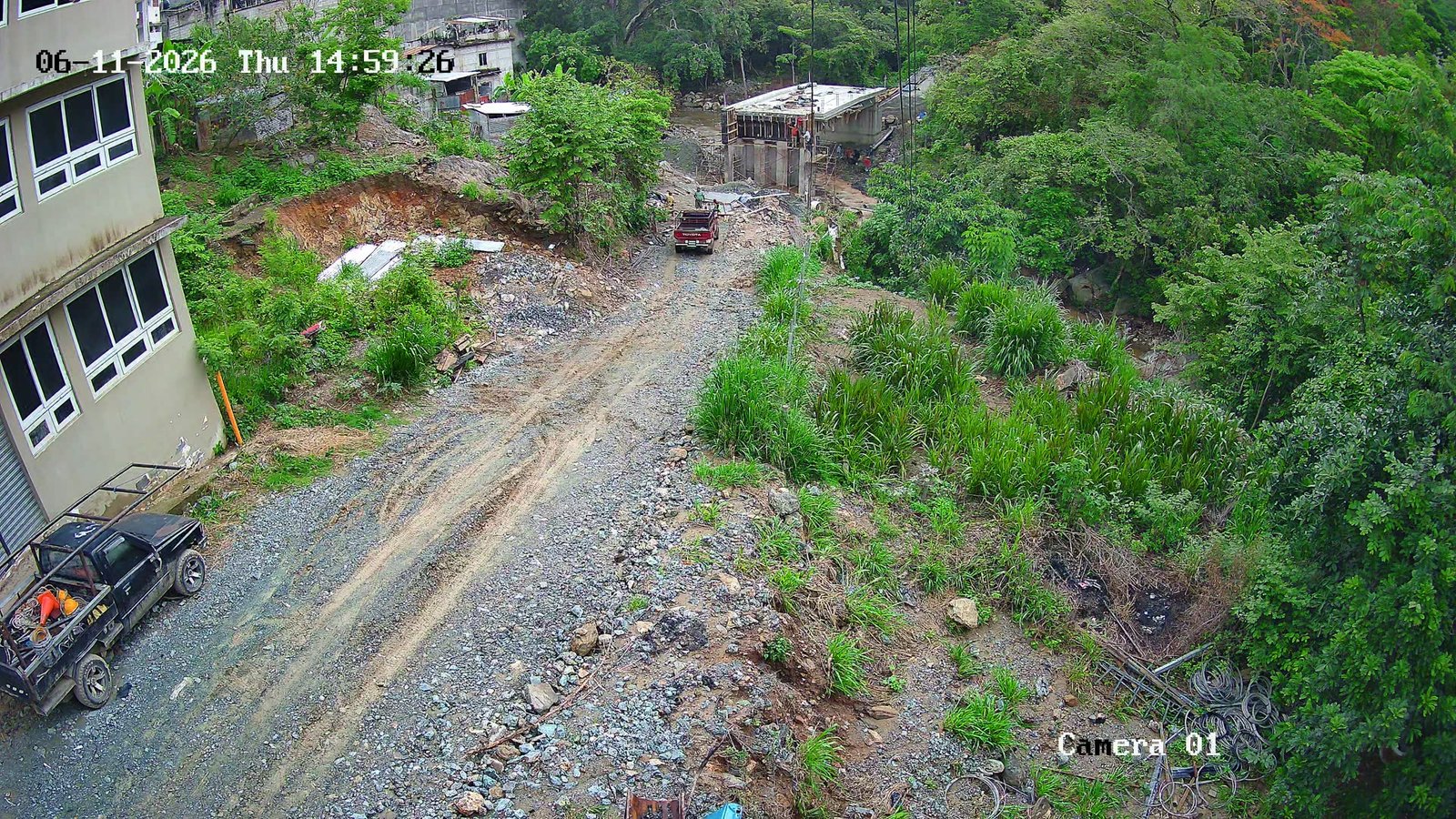

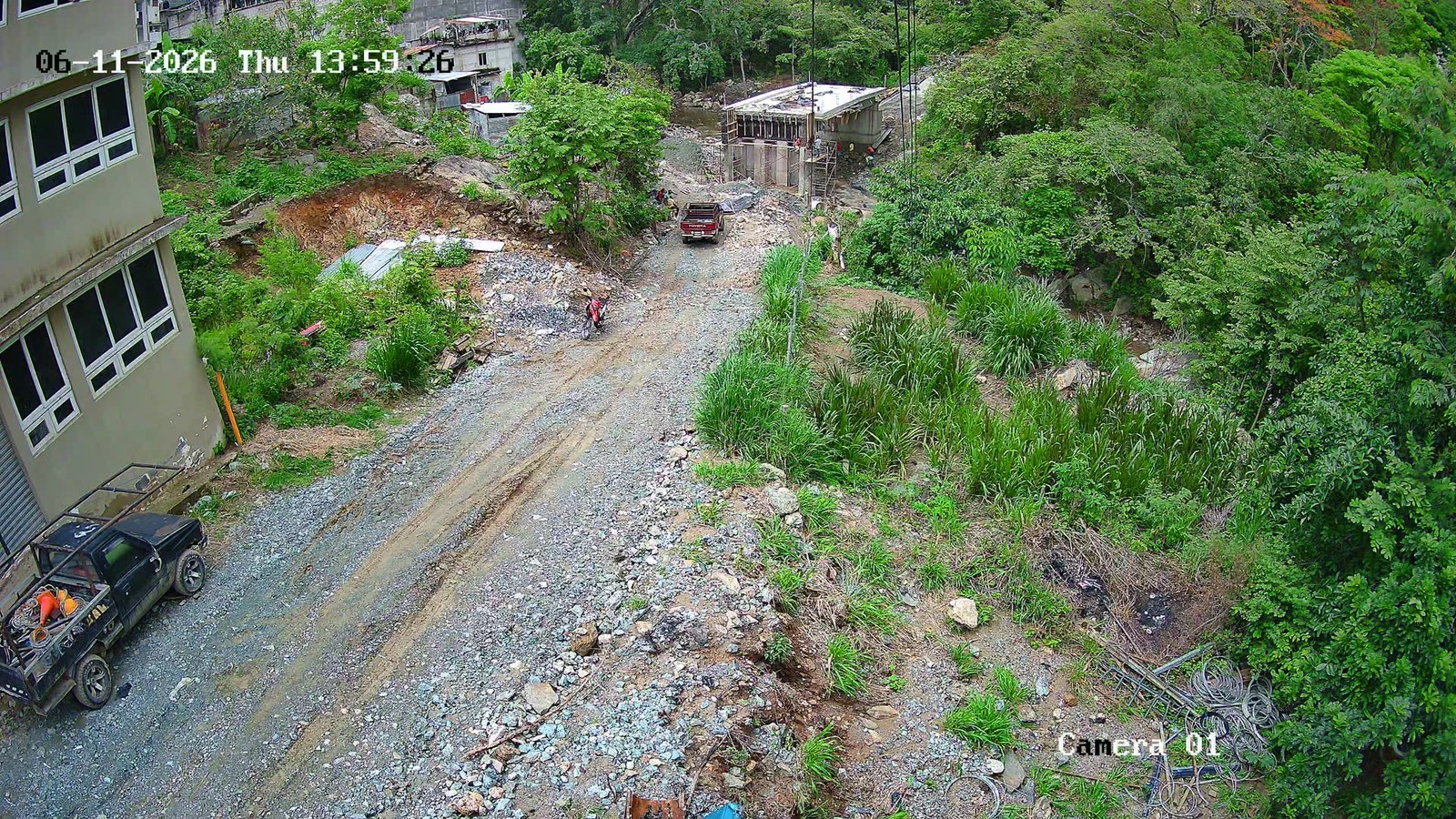

11/06/2026
8 fotos

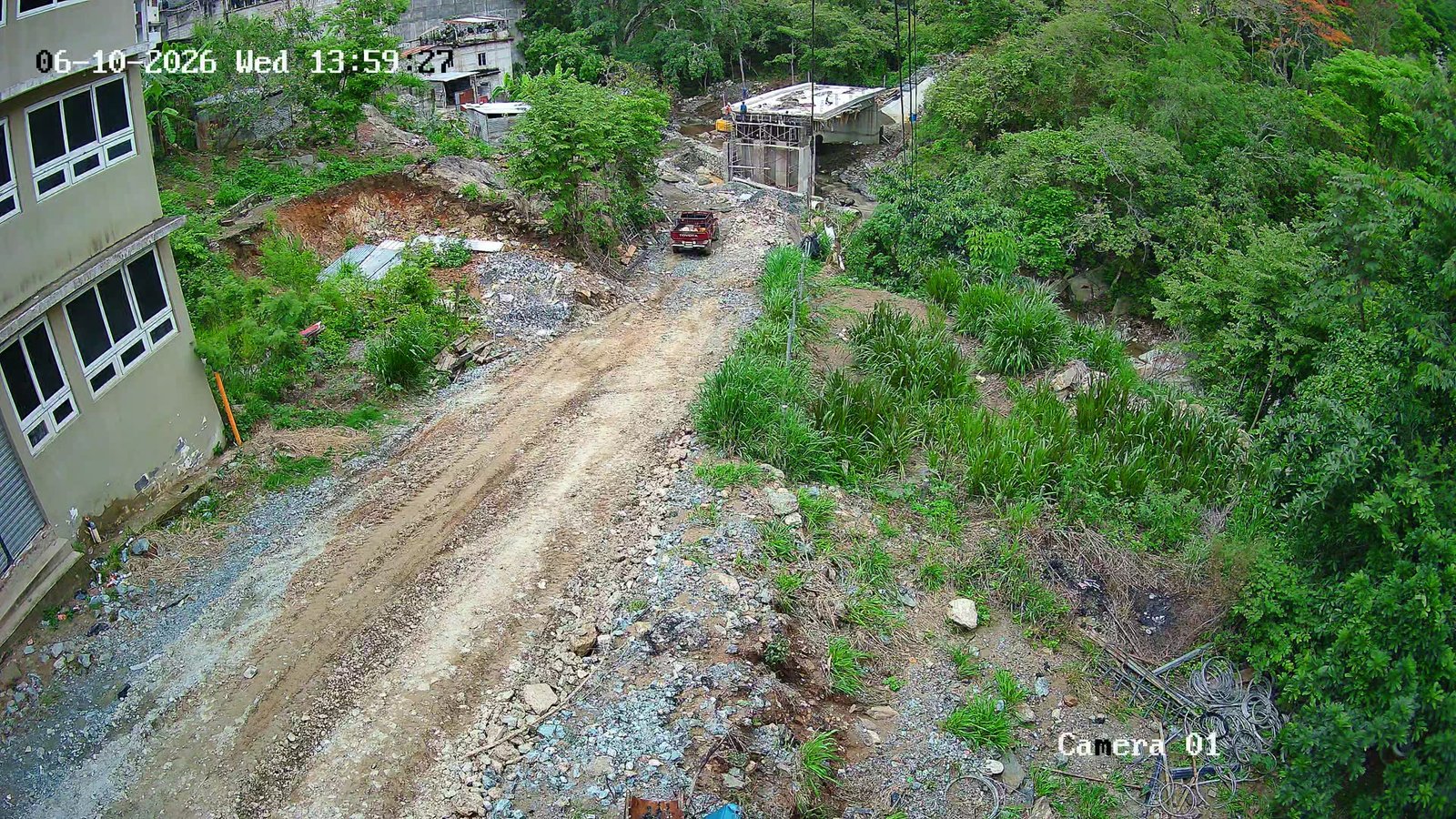

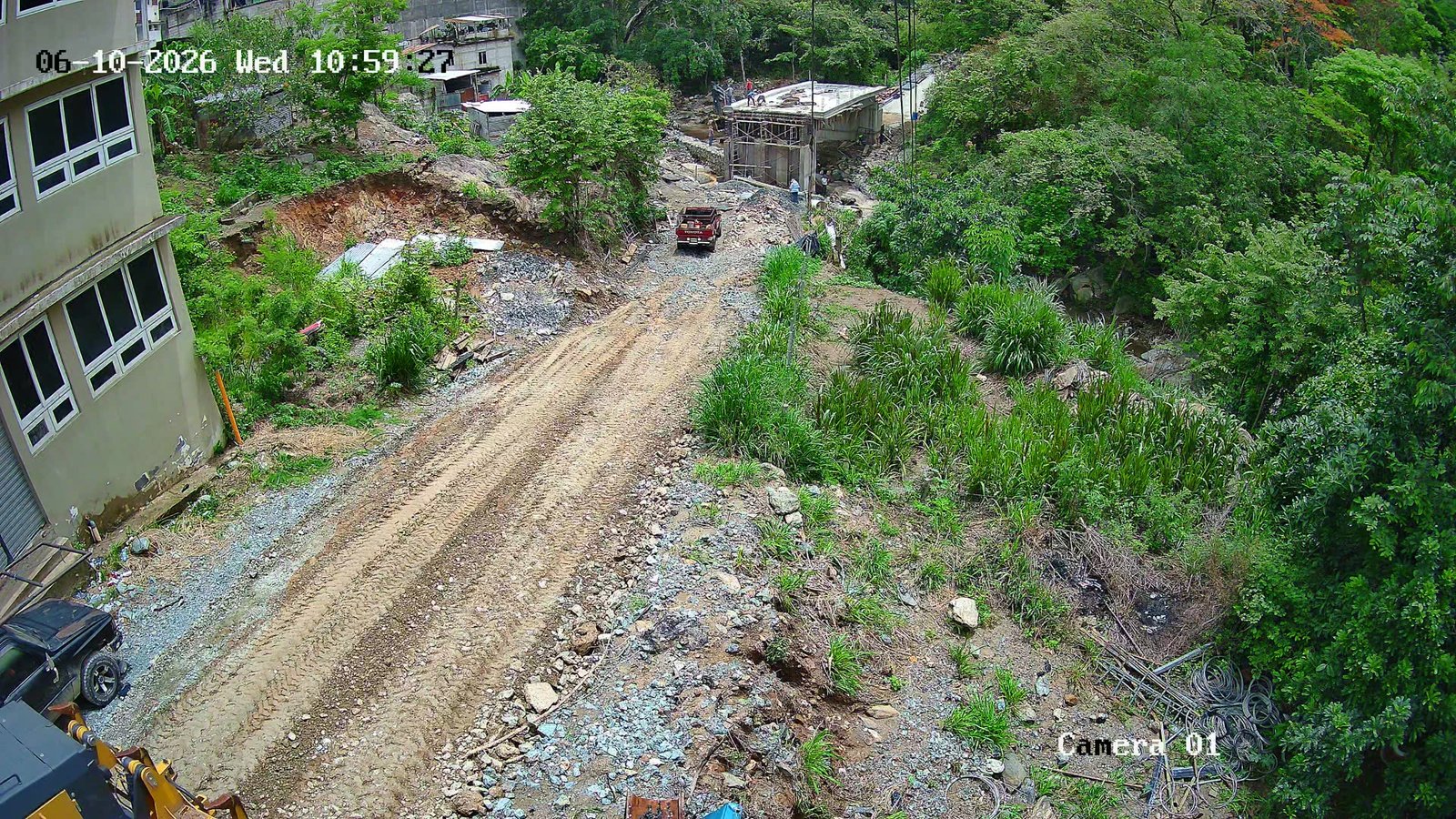

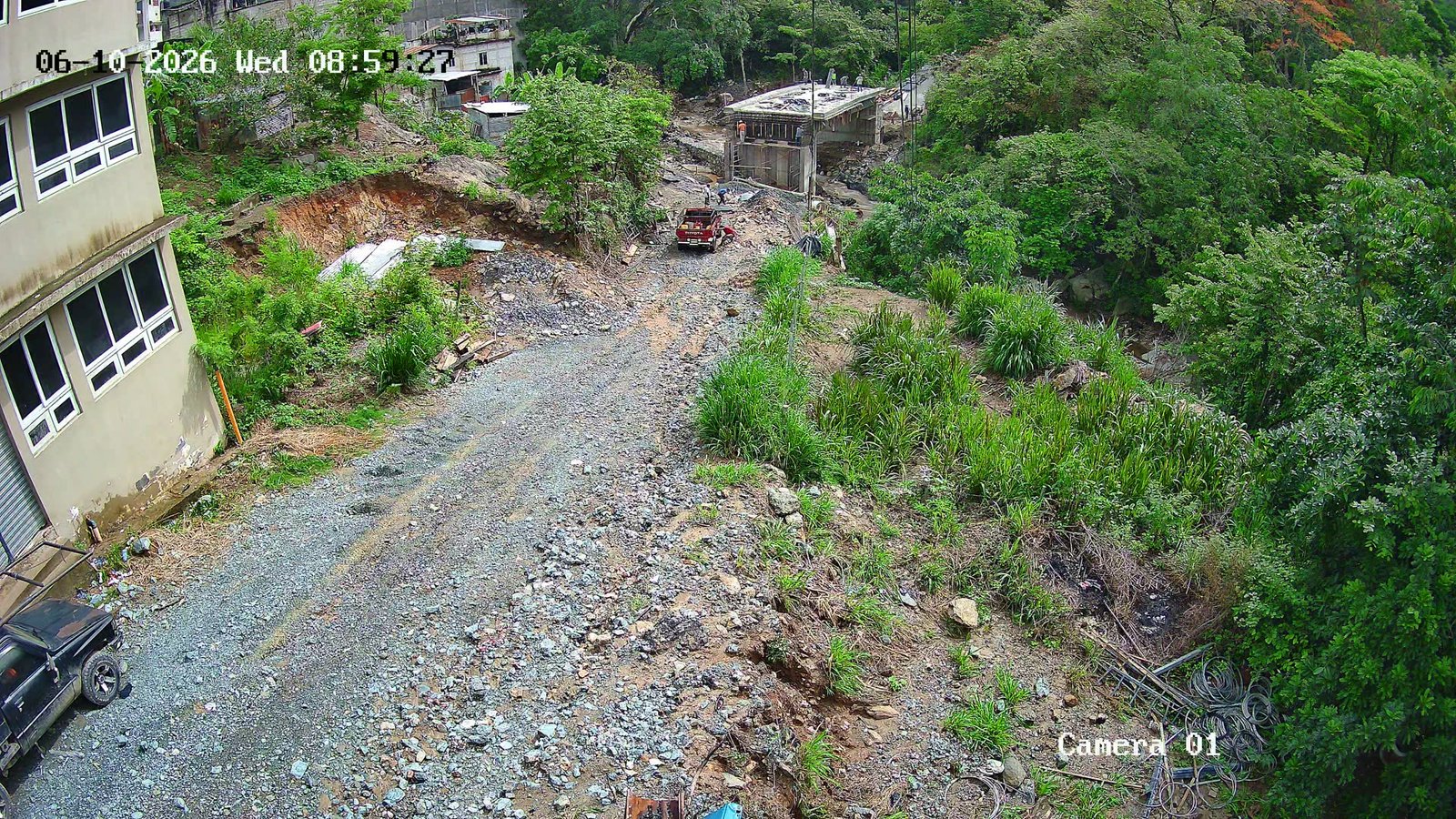

10/06/2026

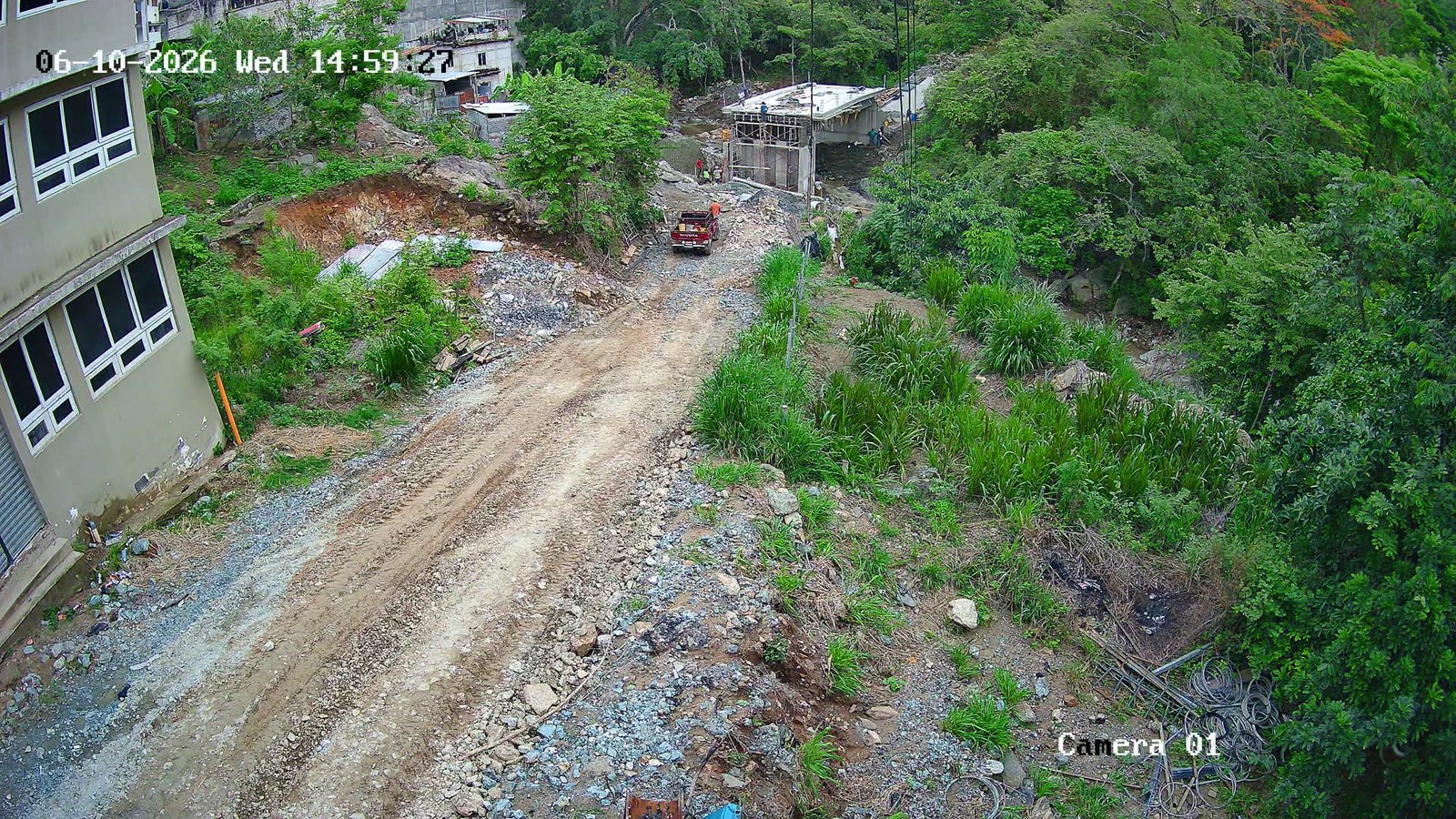

7 fotos

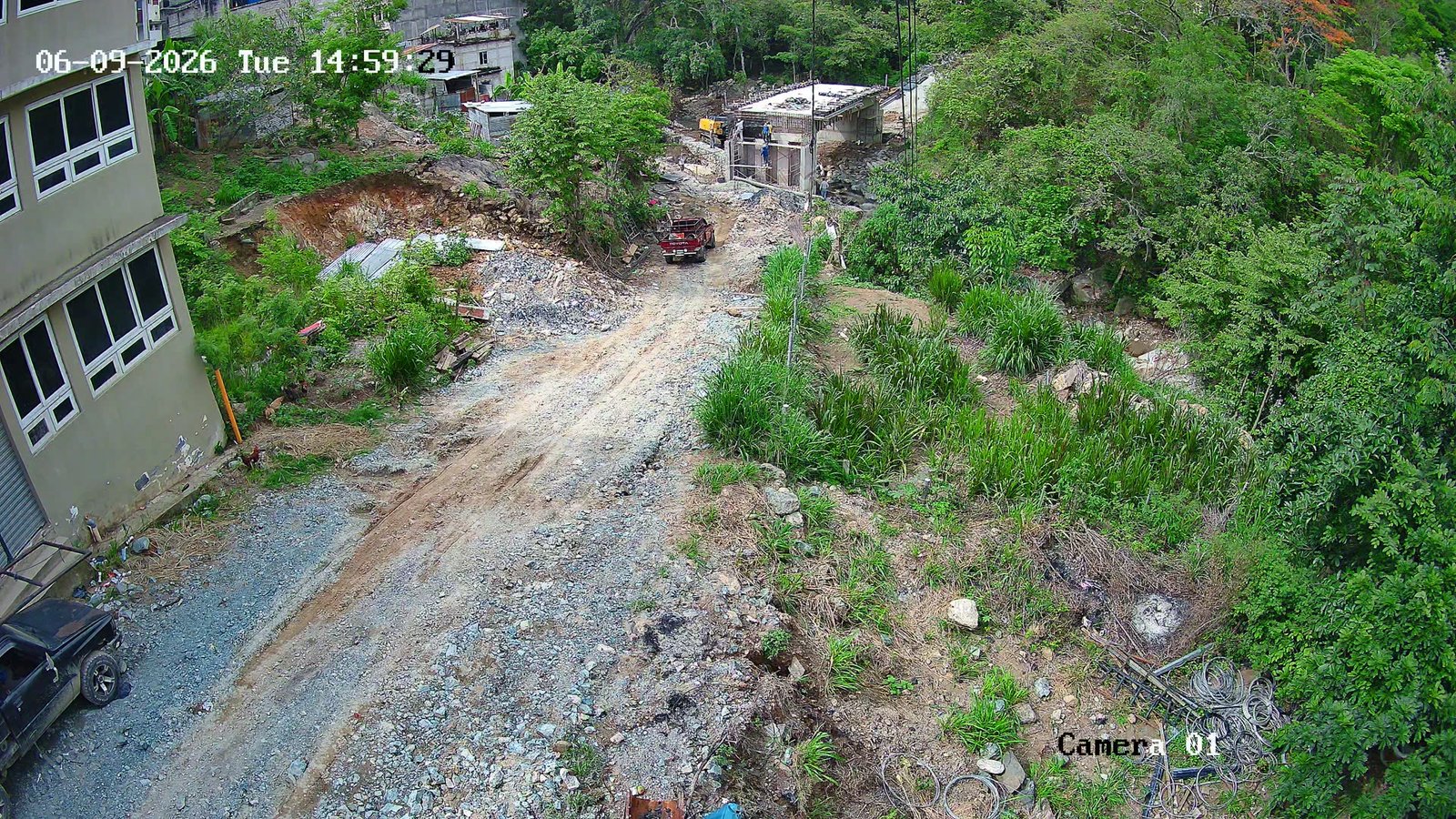

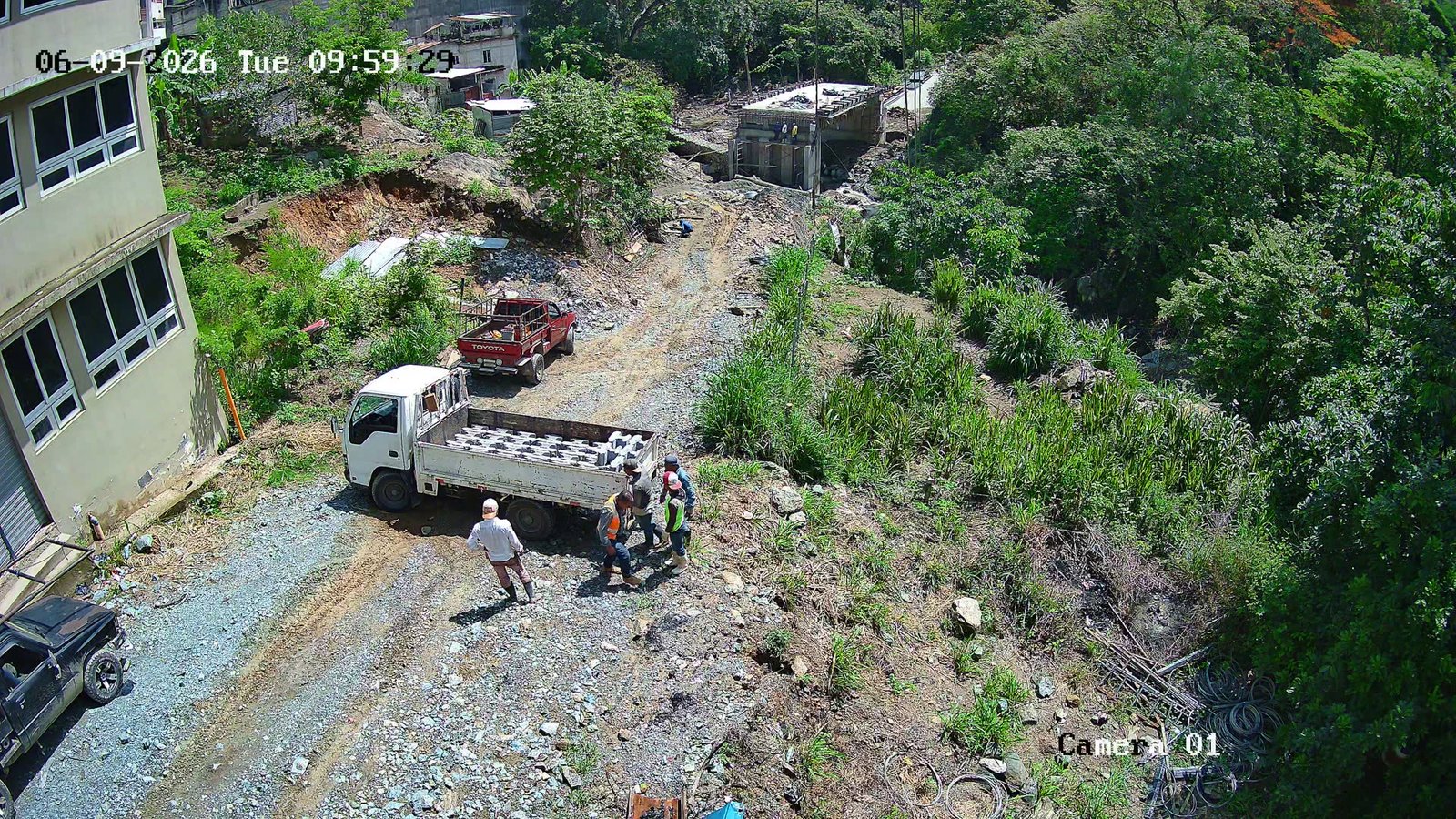

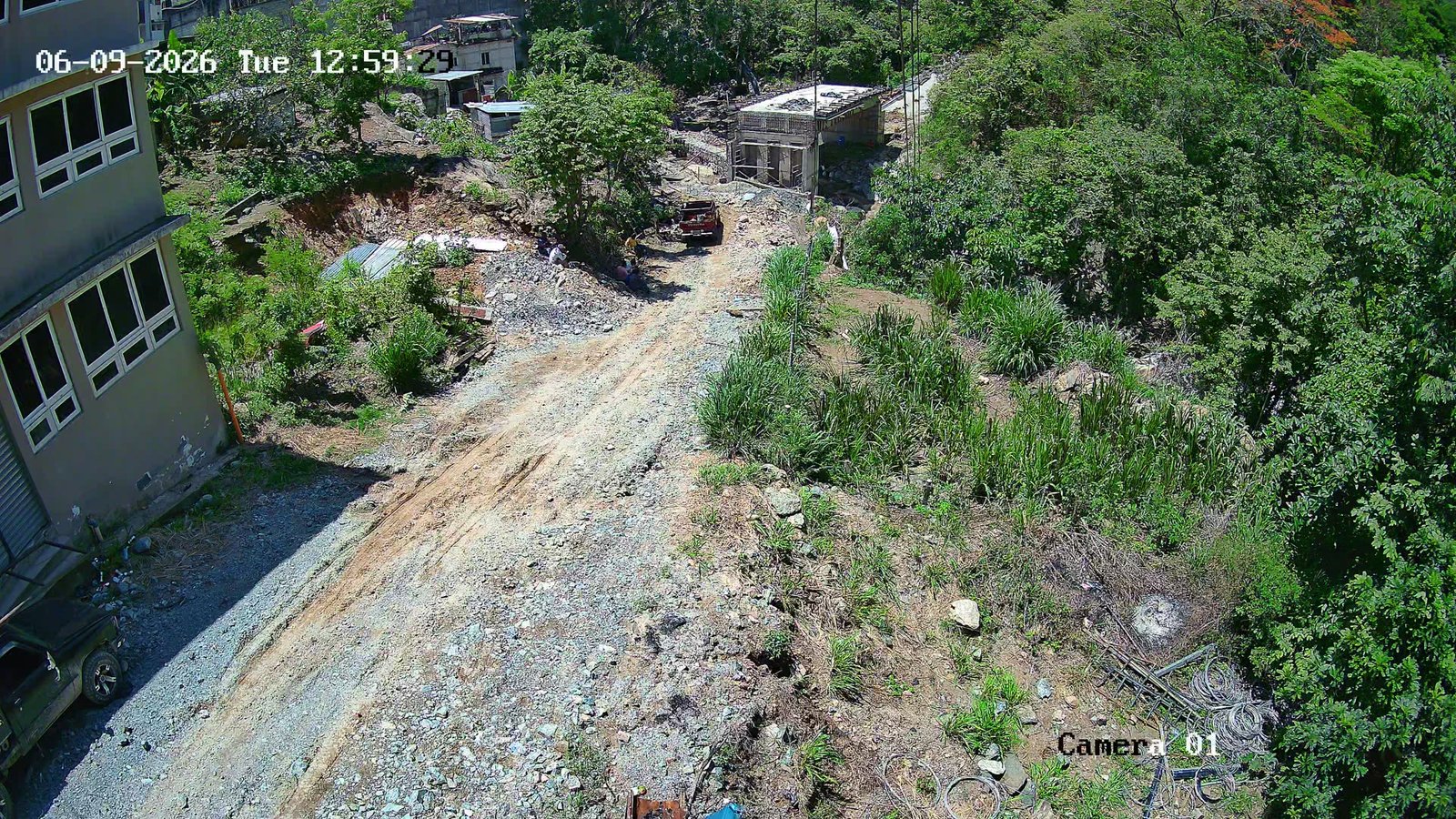

09/06/2026
8 fotos

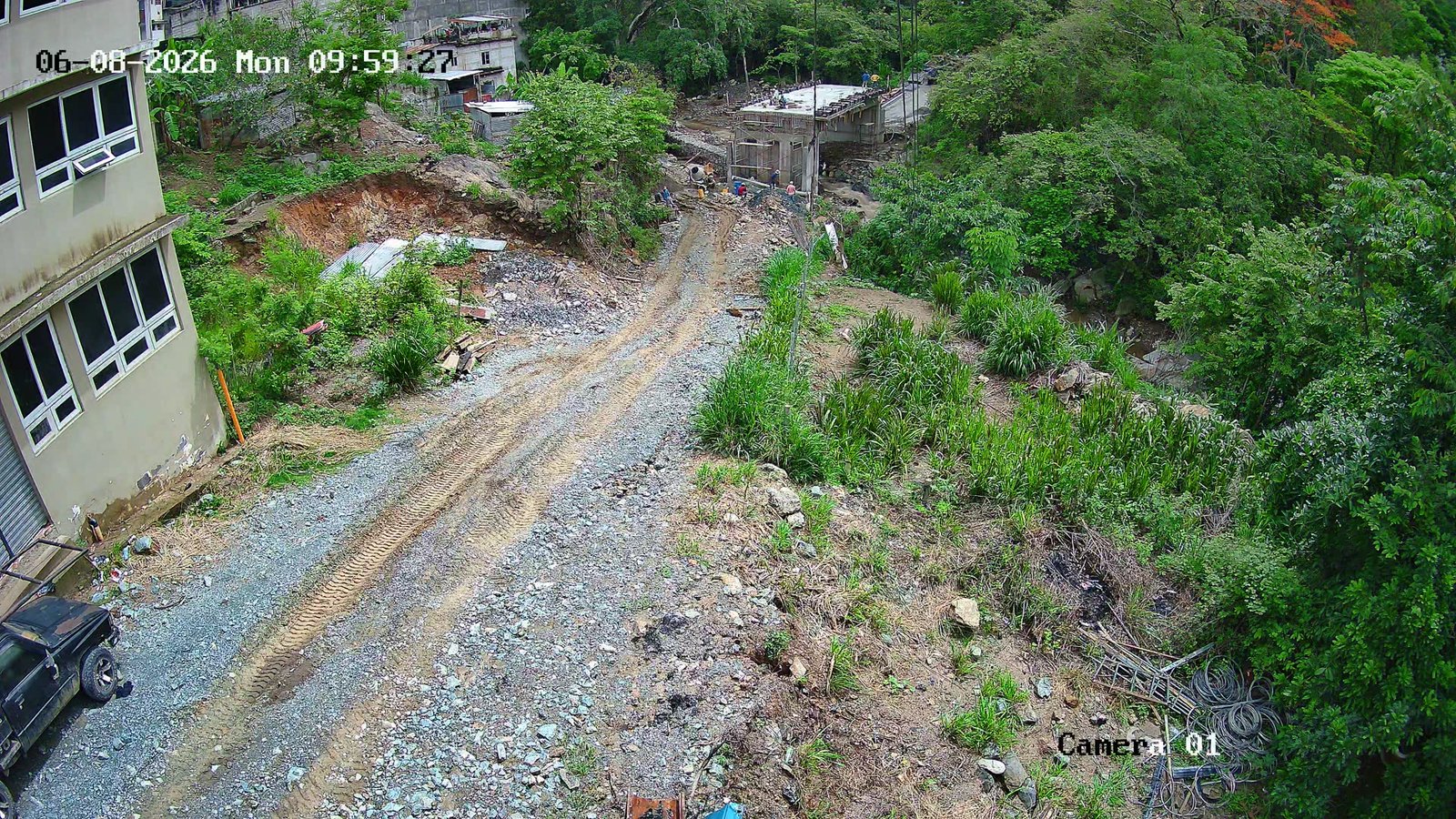

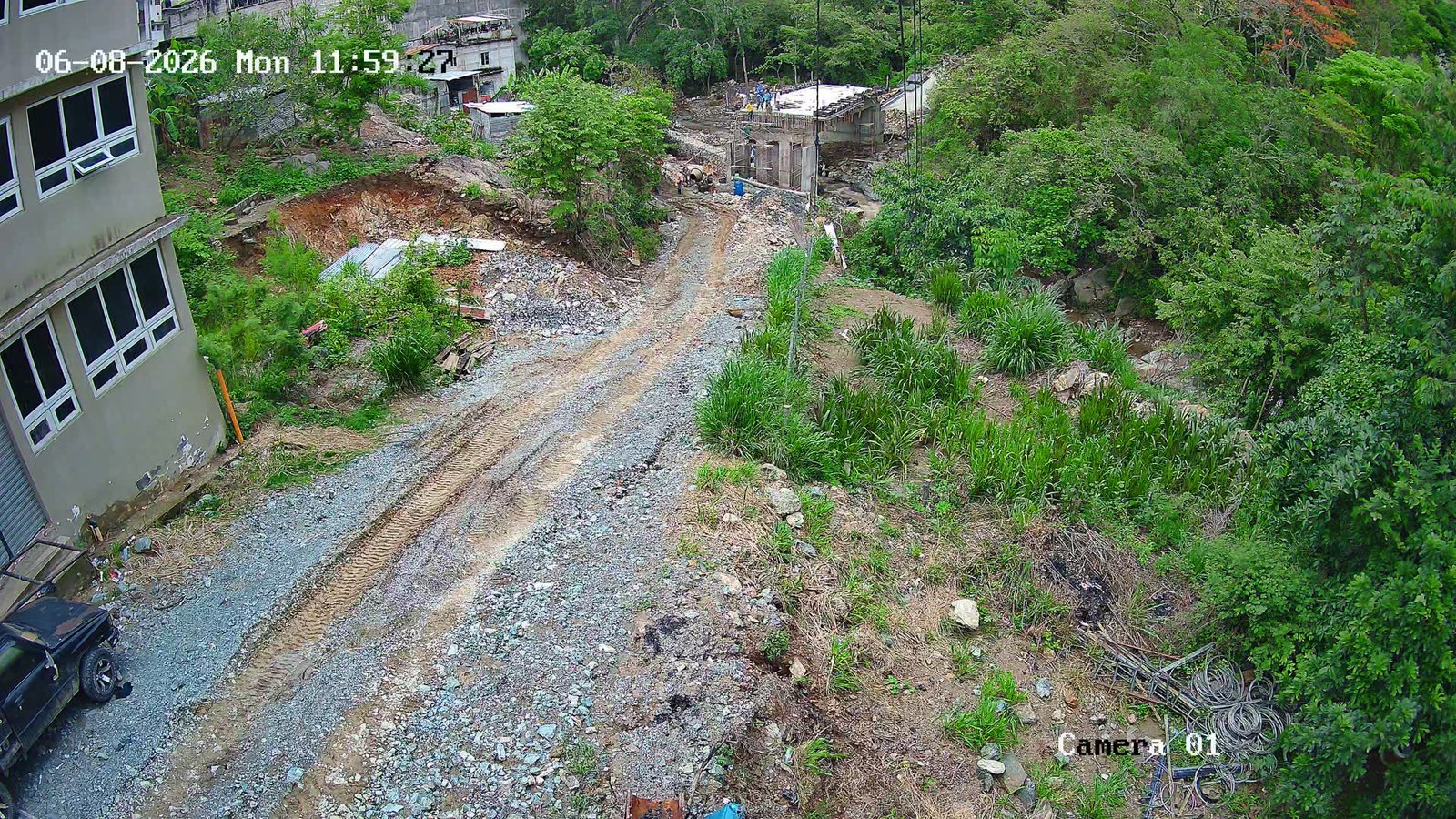

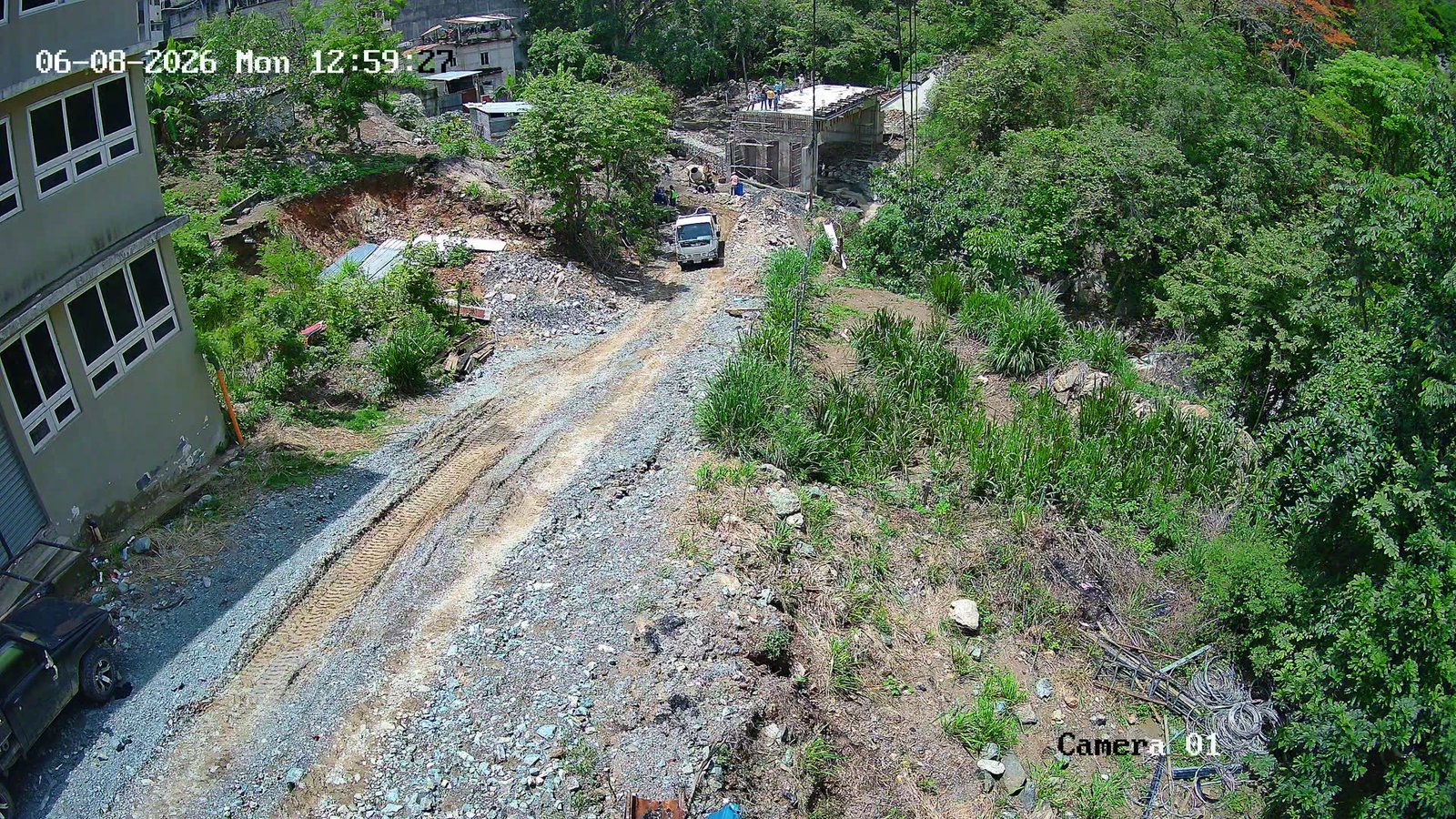

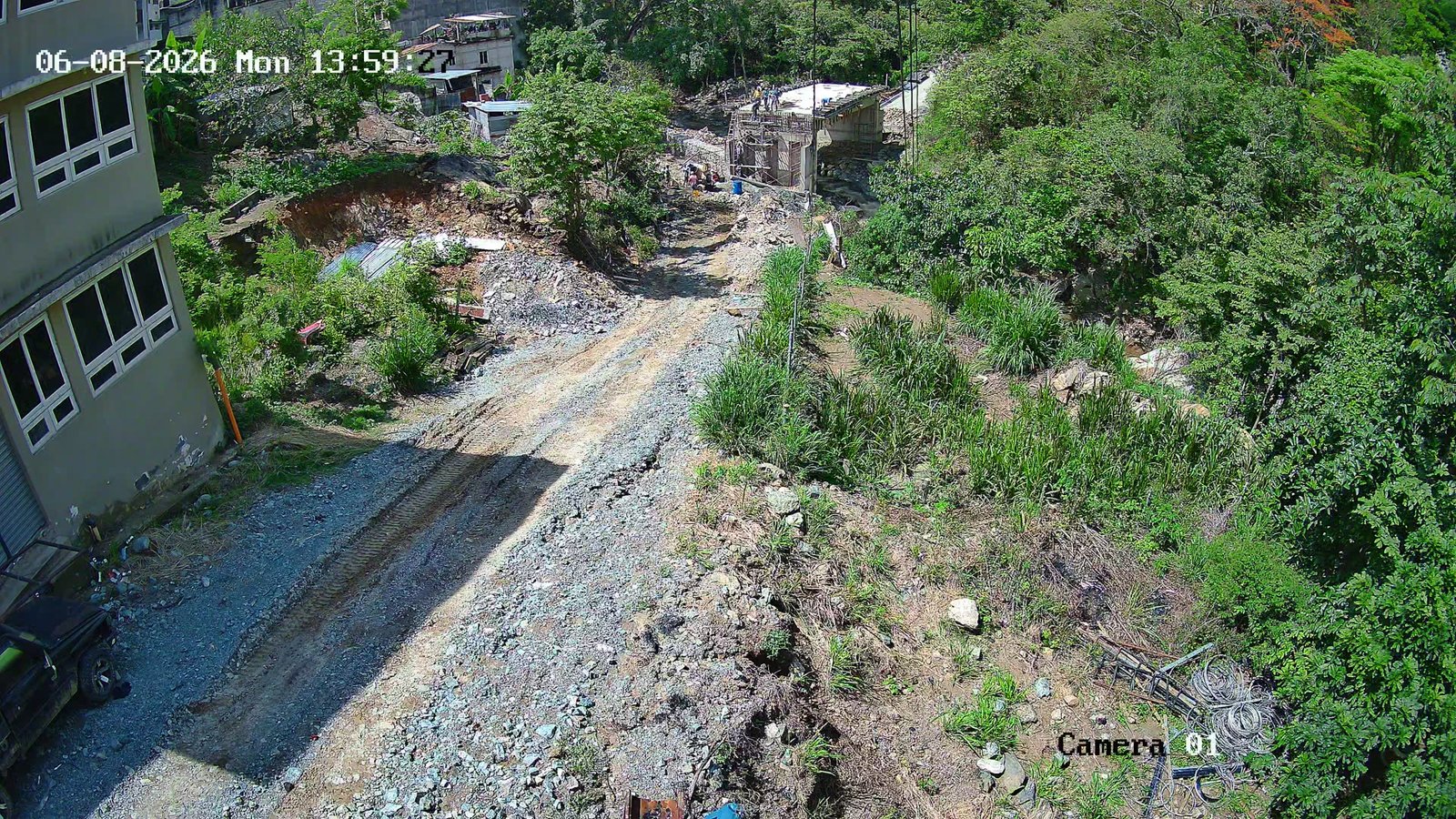

08/06/2026
8 fotos

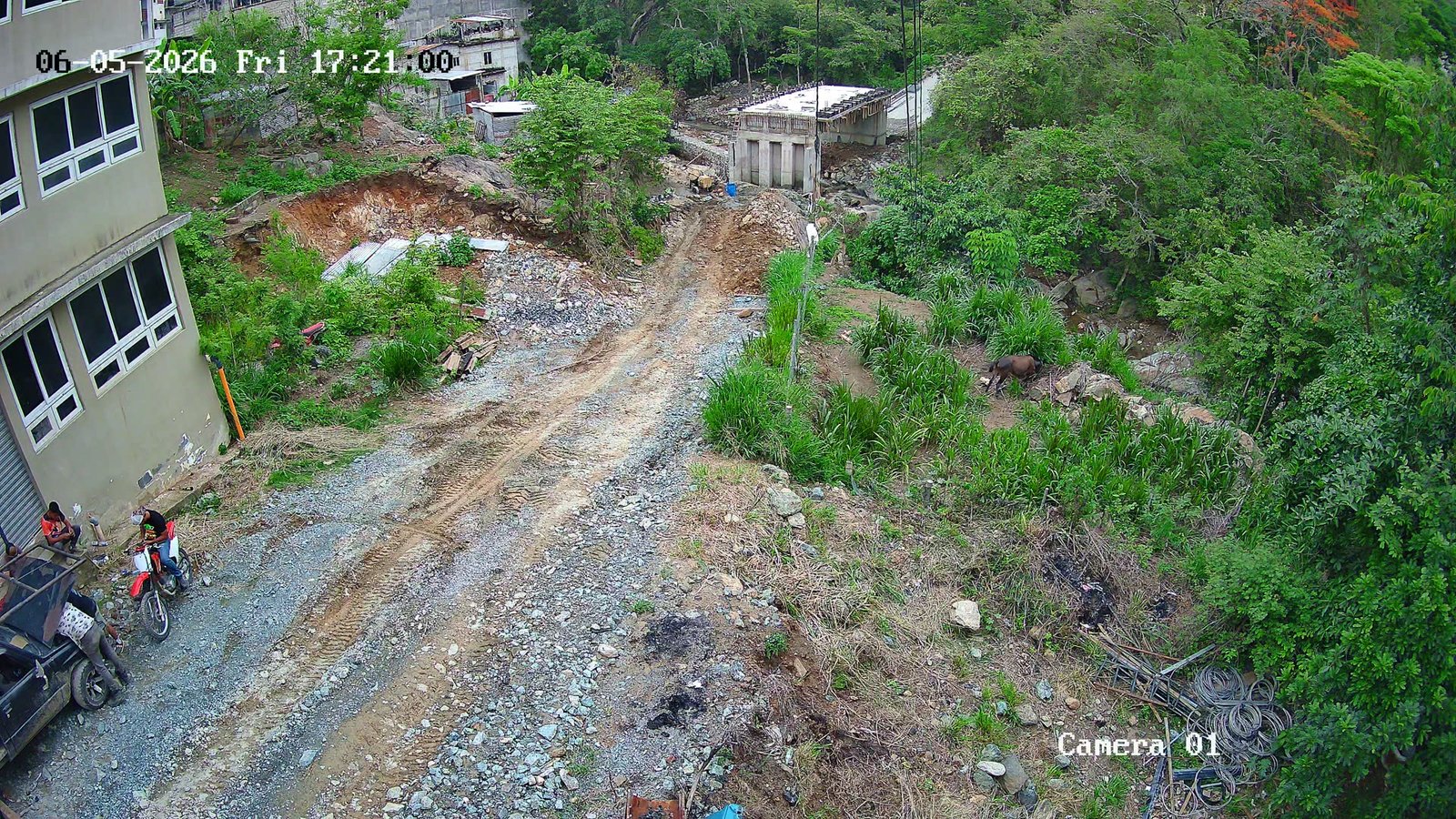

05/06/2026
15 fotos

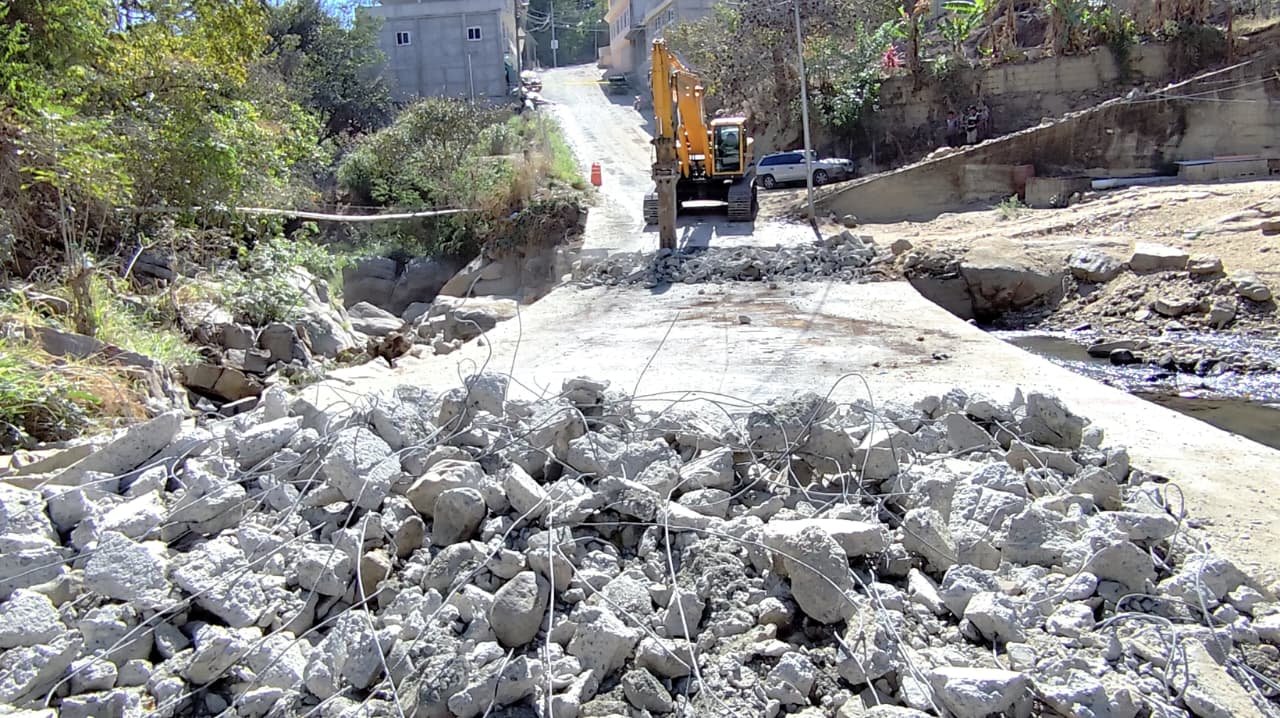

30/01/2026
14 fotos
Hoy: 05/08/2026
Fin: 17/05/2026
17/11/2025 Hoy (Día 261 — plazo original de 181 días) 17/05/2026
Plazo contractual: 6 meses desde el 17/11/2025. Fecha estimada de terminación: 17/05/2026

Ubicación del Proyecto

Salida hacia Aldeas Los Amates, Lo de Reyes y Ojo de Agua El Chol, Santa Cruz El Chol, Baja Verapaz

Nota: La ubicación mostrada es aproximada. El proyecto se ejecuta en Salida hacia Aldeas Los Amates, Lo de Reyes y Ojo de Agua El Chol, Santa Cruz El Chol, Baja Verapaz.

Galería de Avances

Documentación fotográfica del progreso de la obra

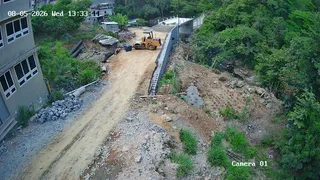

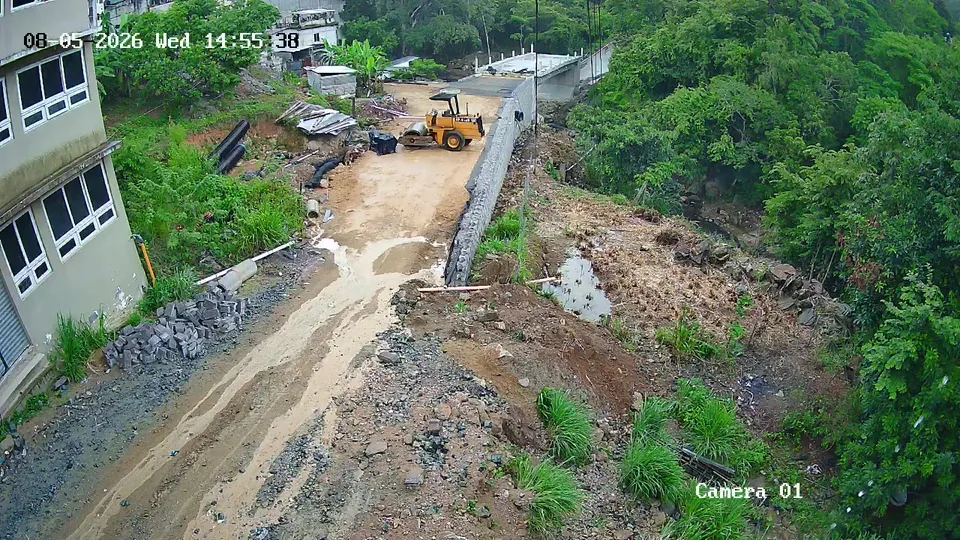

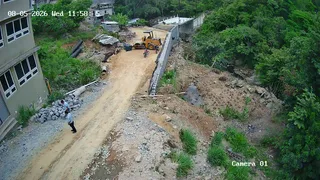

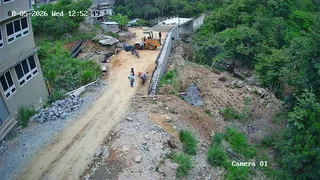

Avance de obra del 05/08/2026 3

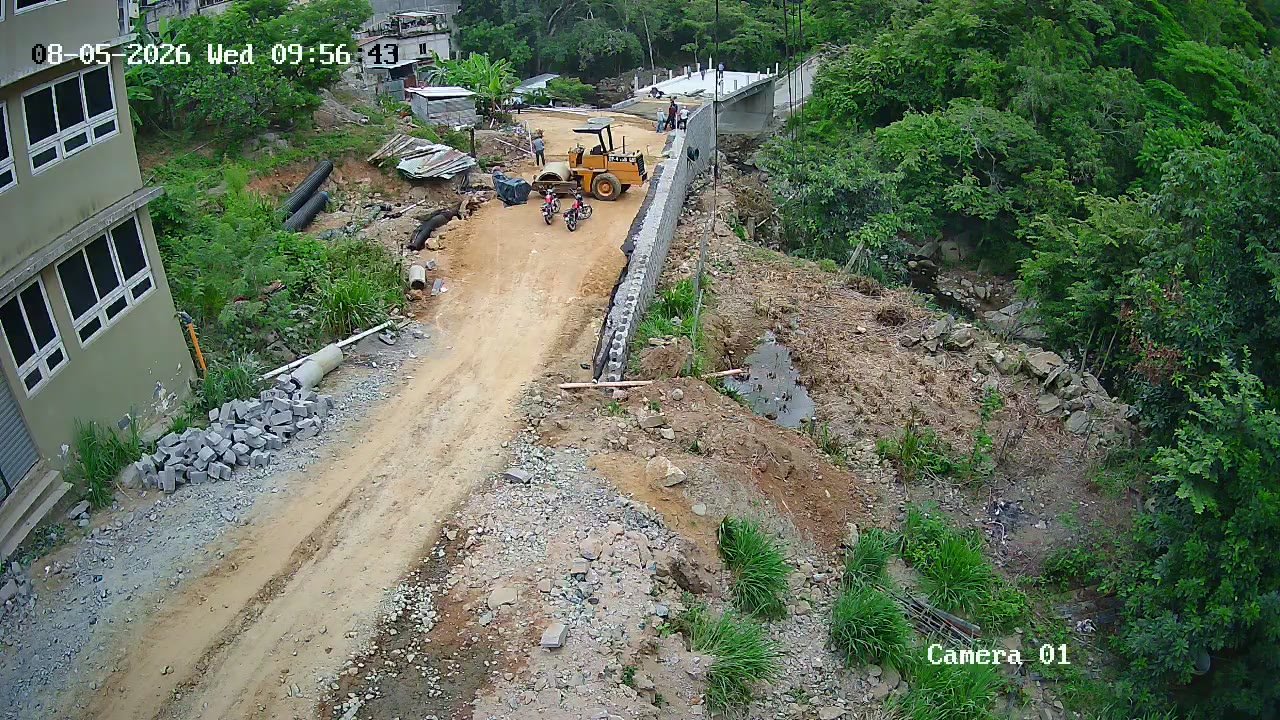

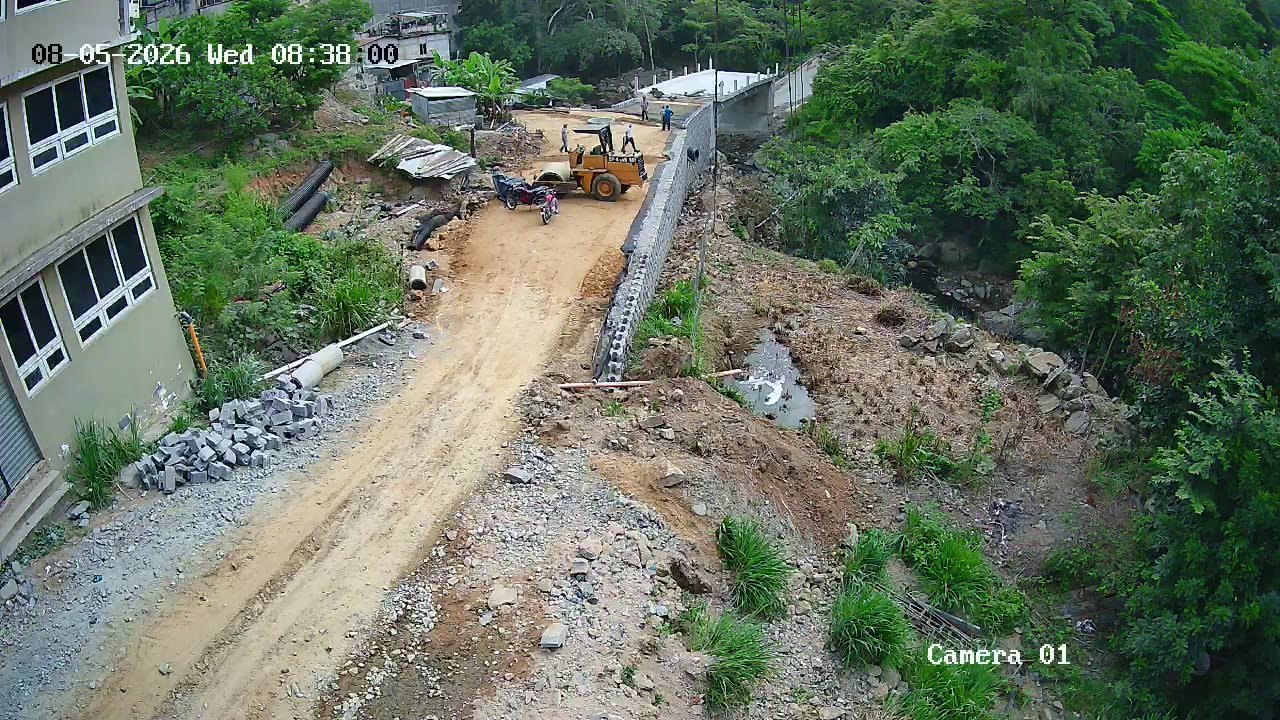

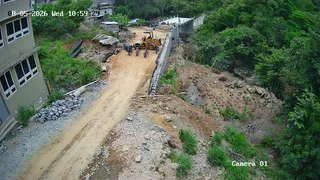

05/08/2026

Reporte de Avance

Registro fotográfico del avance de obra

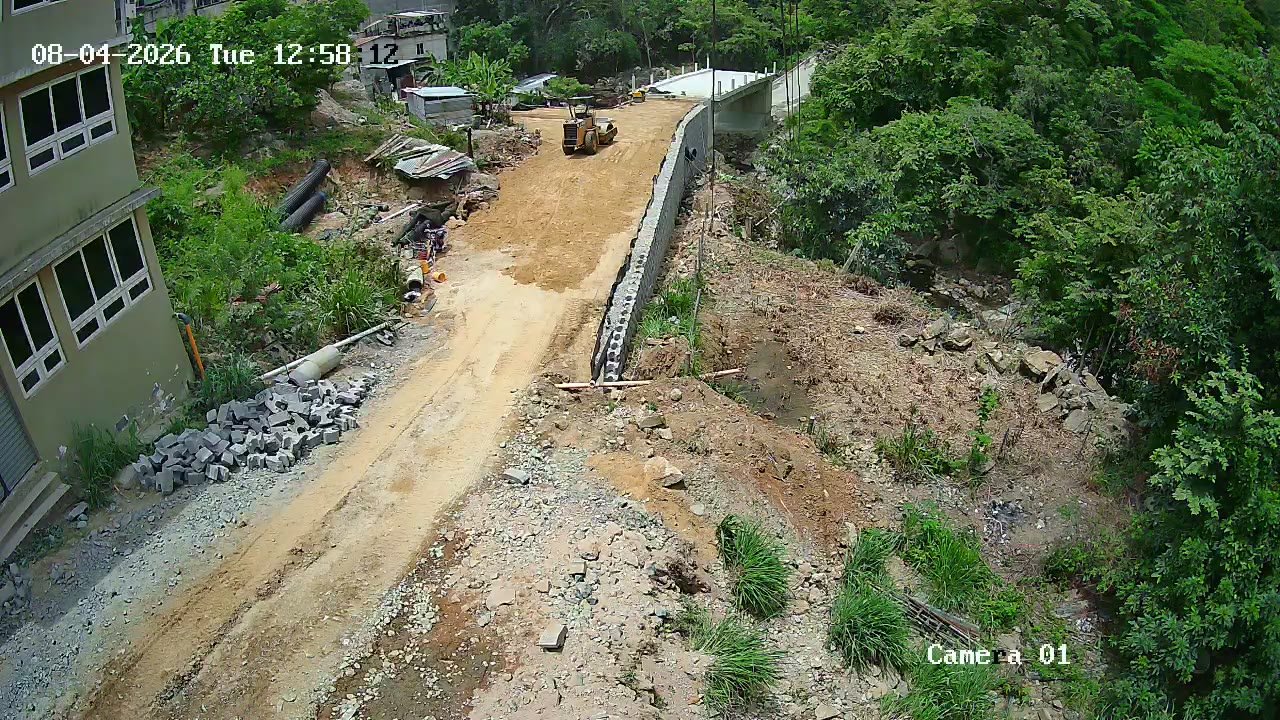

Avance de obra del 05/08/2026 — foto 2
Avance de obra del 05/08/2026 — foto 3

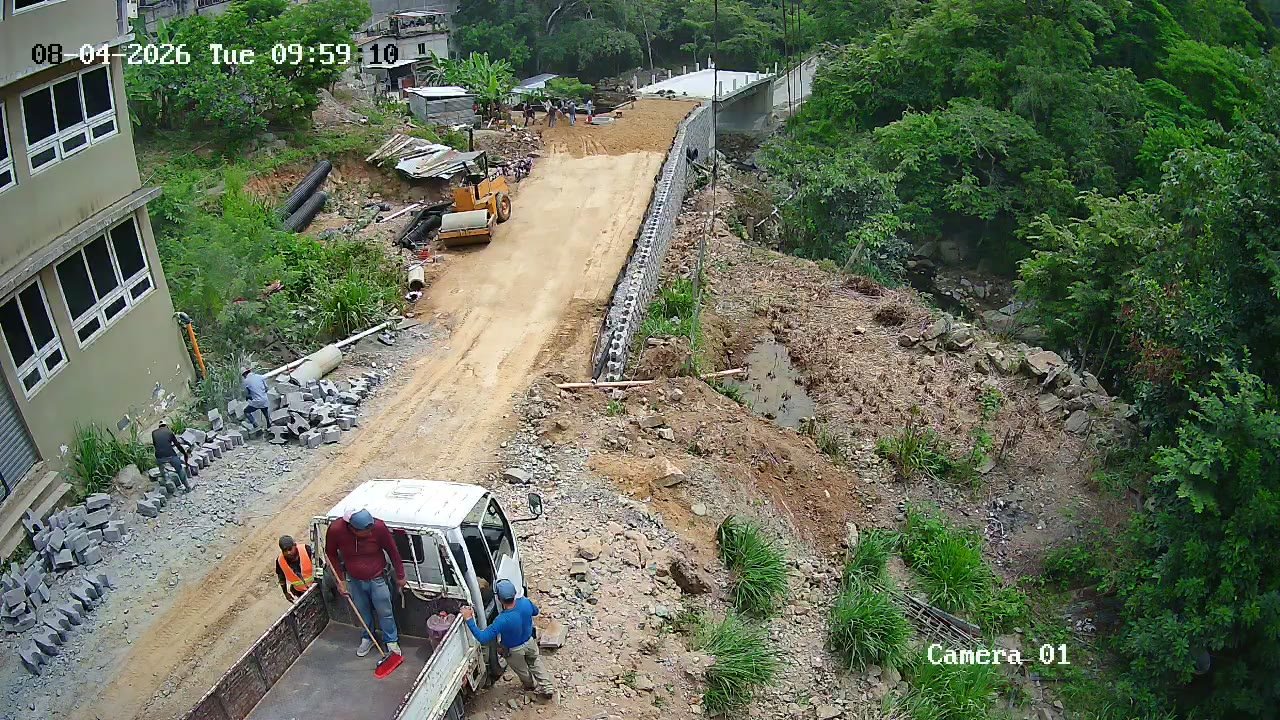

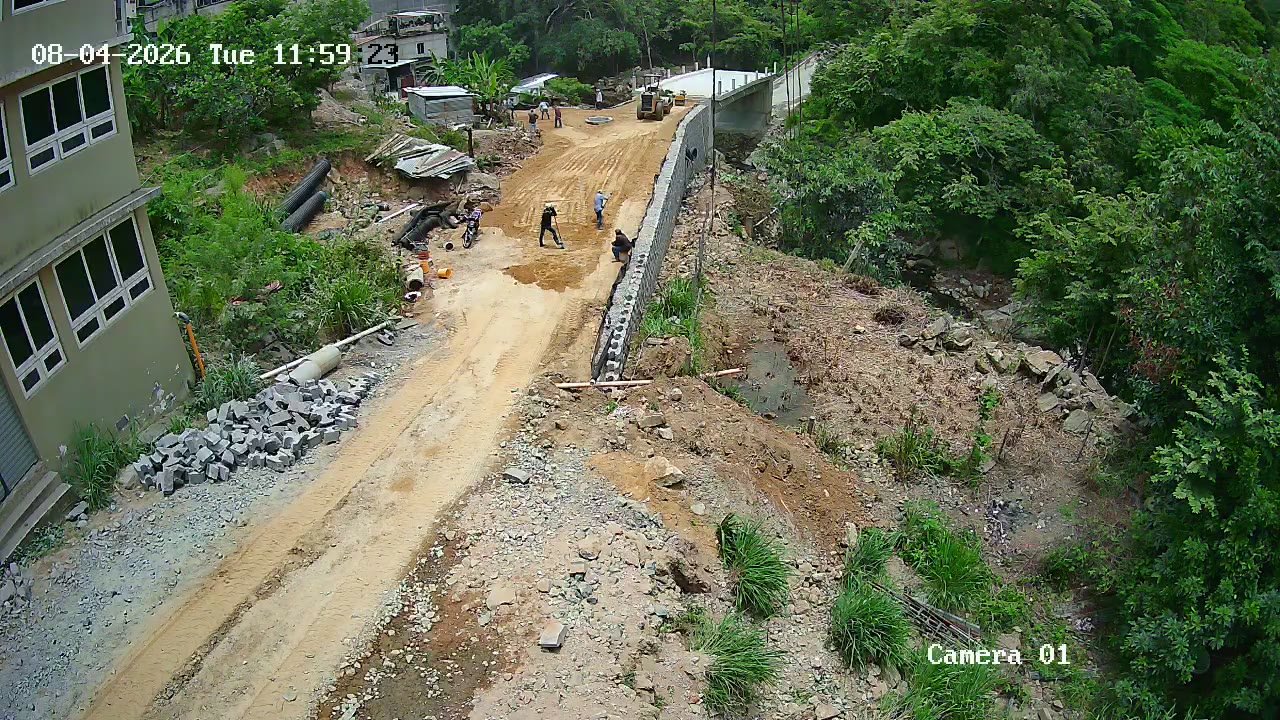

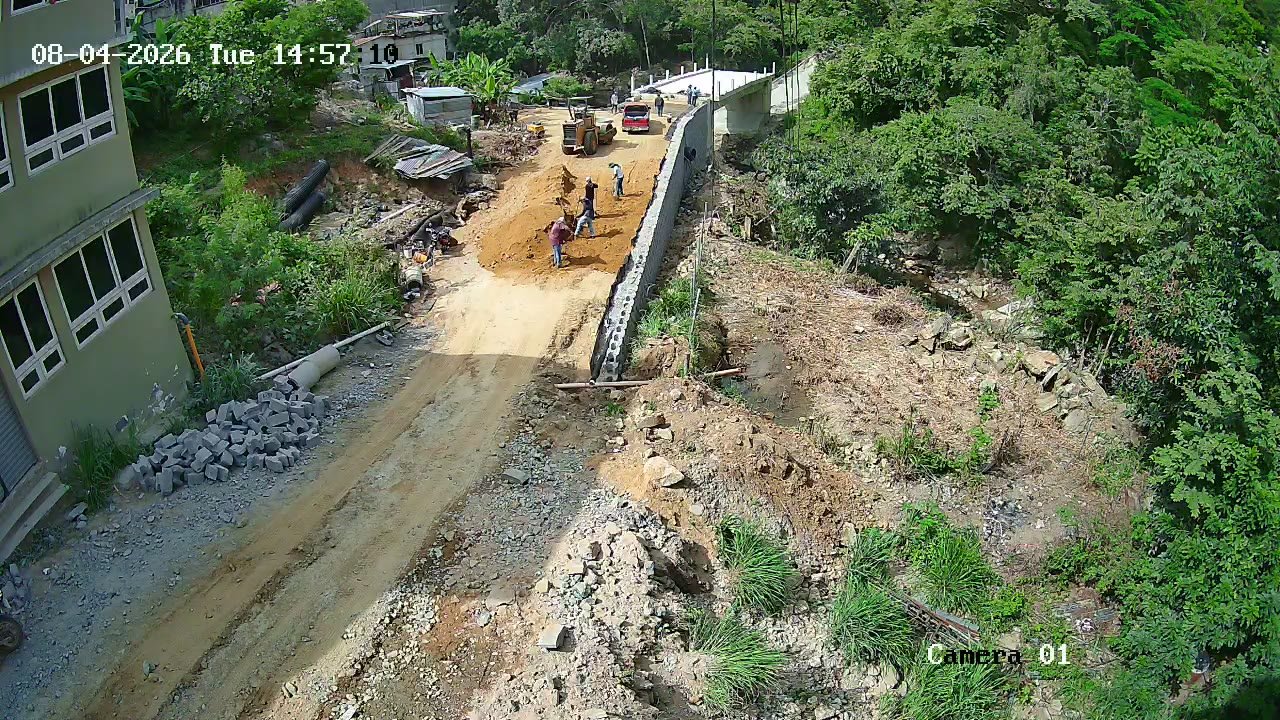

Avance de obra del 04/08/2026 8
04/08/2026

Reporte de Avance

Registro fotográfico del avance de obra

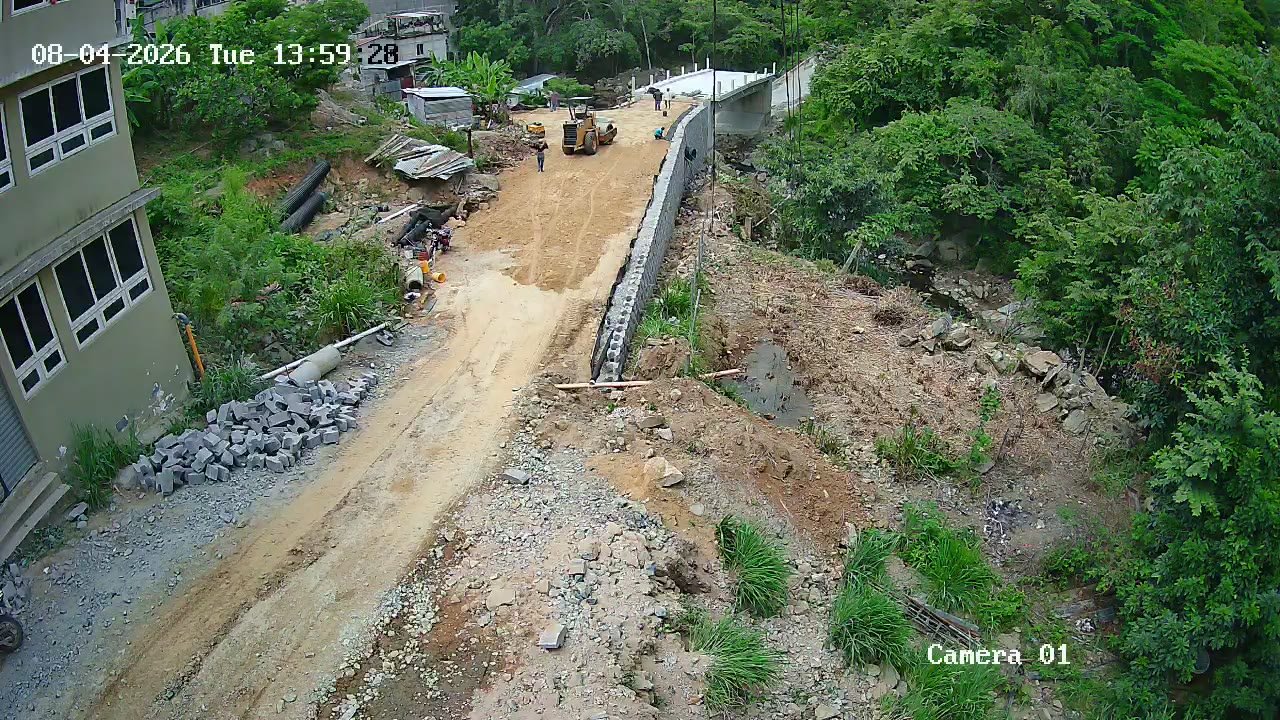

Avance de obra del 04/08/2026 — foto 2
Avance de obra del 04/08/2026 — foto 3
Avance de obra del 04/08/2026 — foto 4

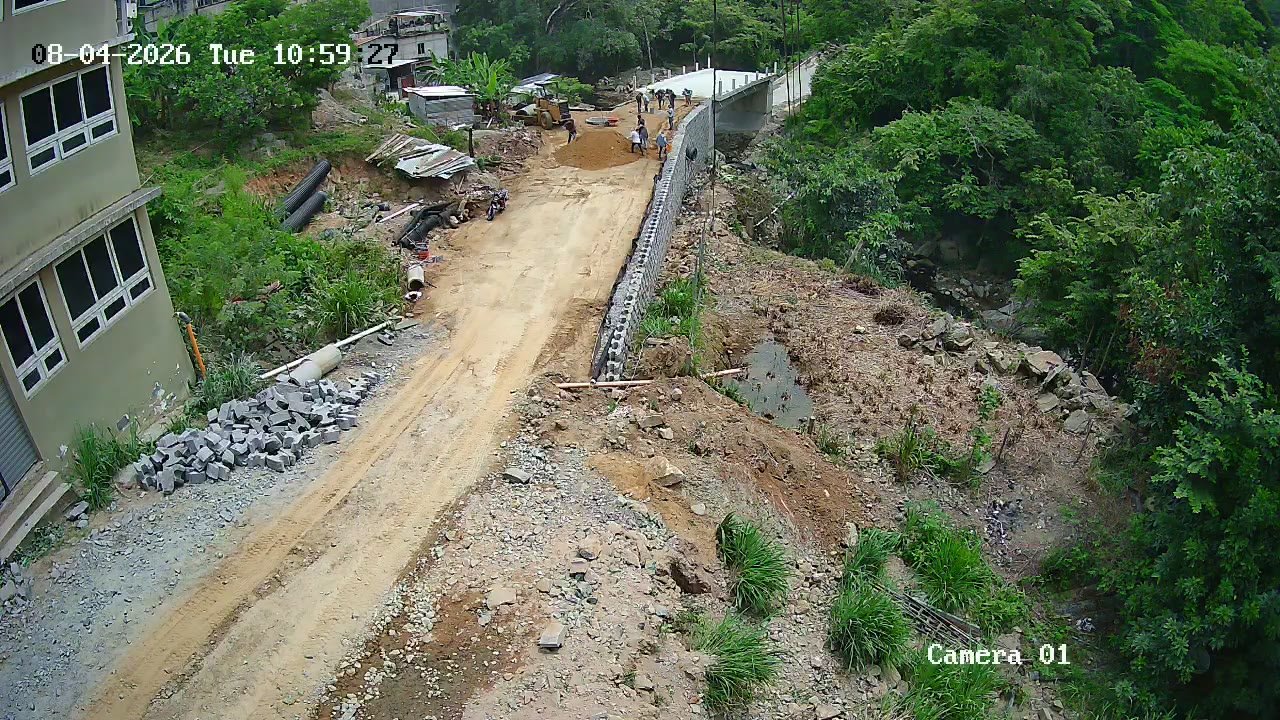

Avance de obra del 04/08/2026 — foto 5
Avance de obra del 04/08/2026 — foto 6
+2

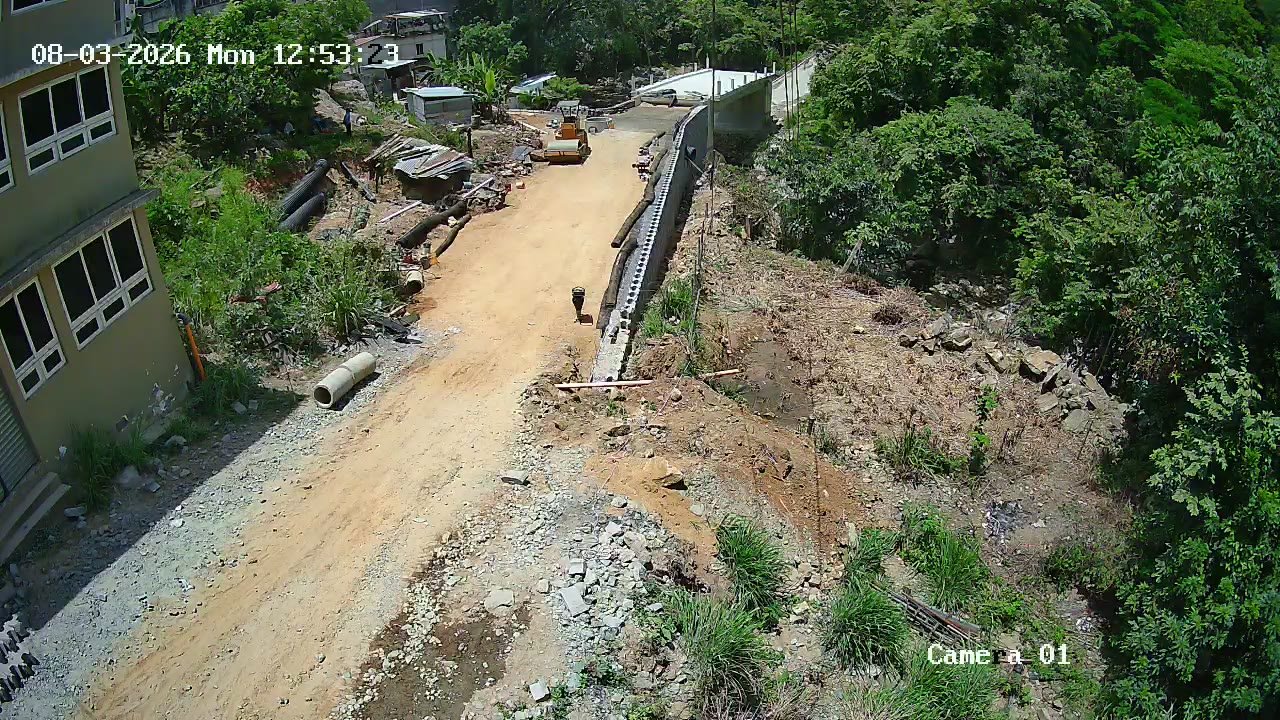

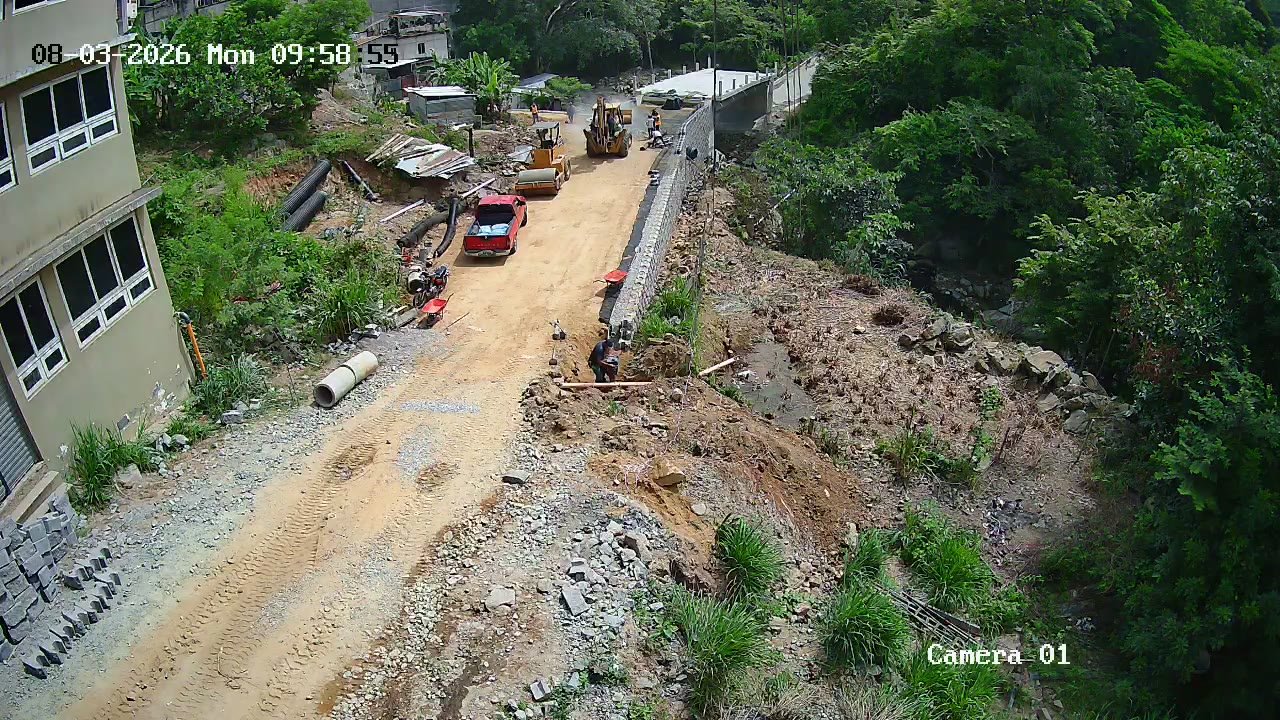

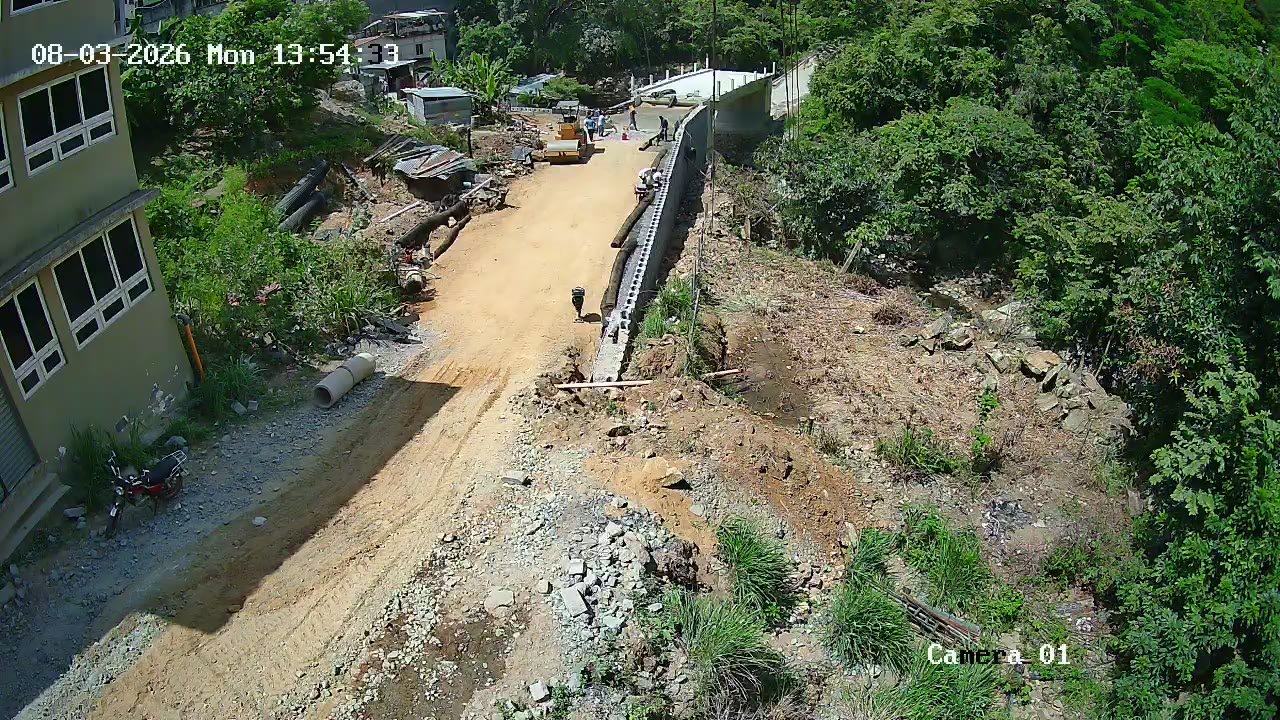

Avance de obra del 03/08/2026 8
03/08/2026

Reporte de Avance

Registro fotográfico del avance de obra

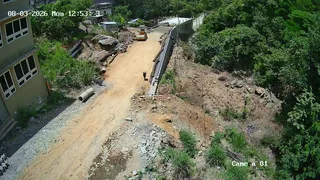

Avance de obra del 03/08/2026 — foto 2
Avance de obra del 03/08/2026 — foto 3
Avance de obra del 03/08/2026 — foto 4

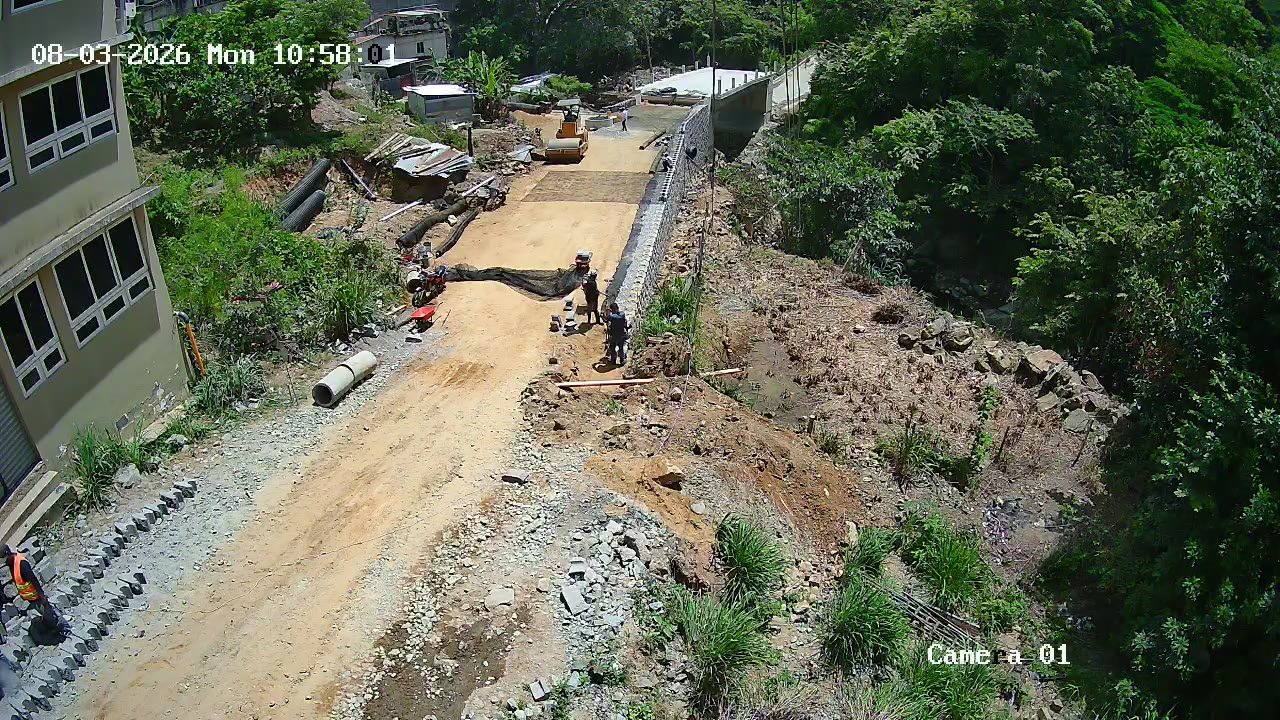

Avance de obra del 03/08/2026 — foto 5
Avance de obra del 03/08/2026 — foto 6
+2

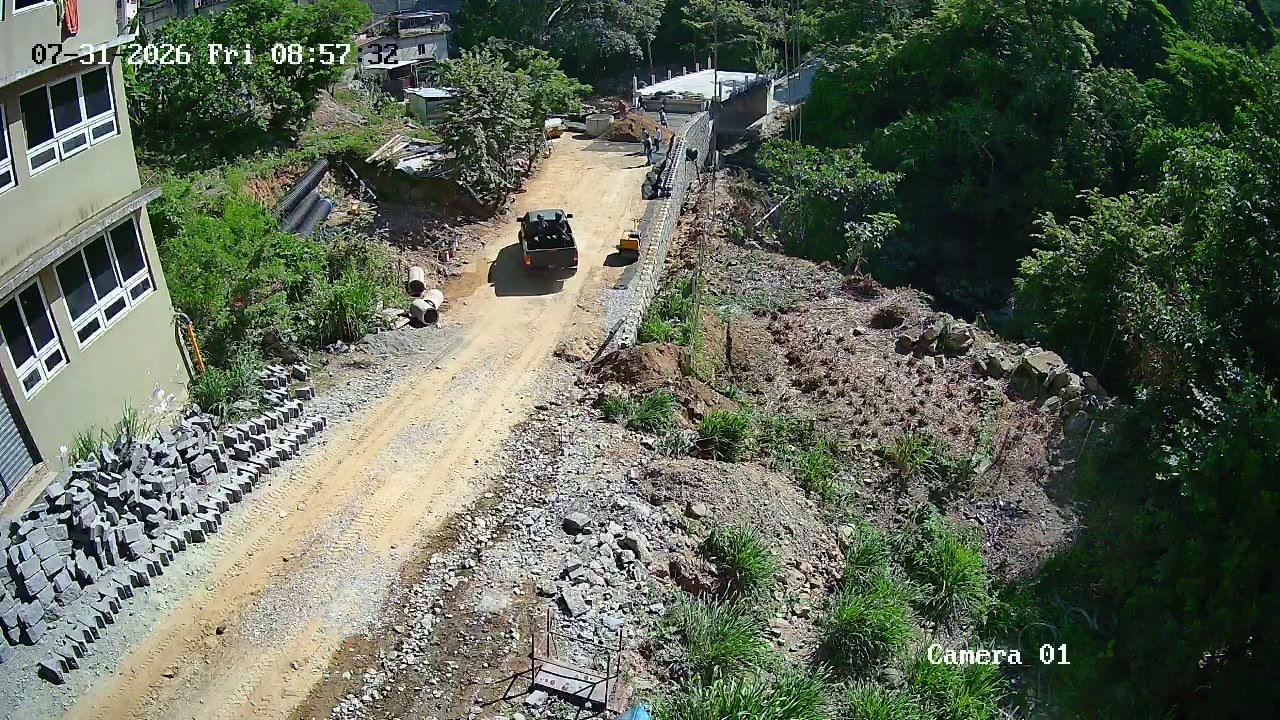

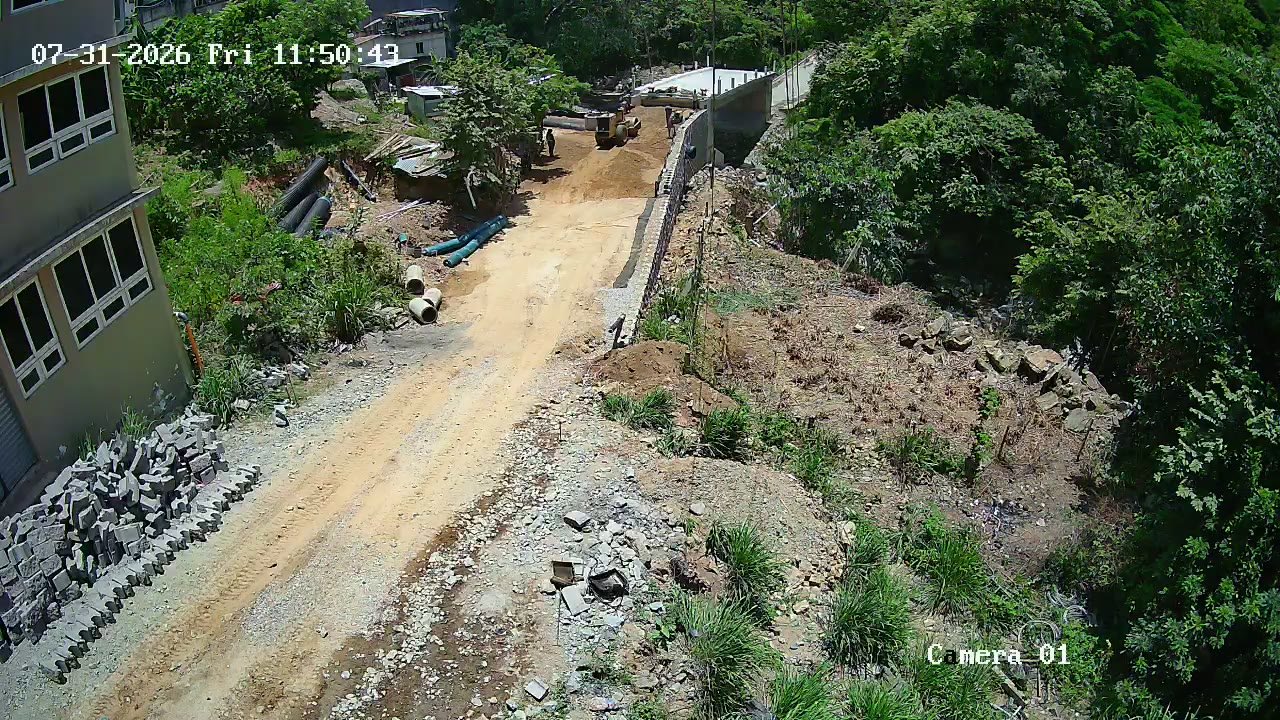

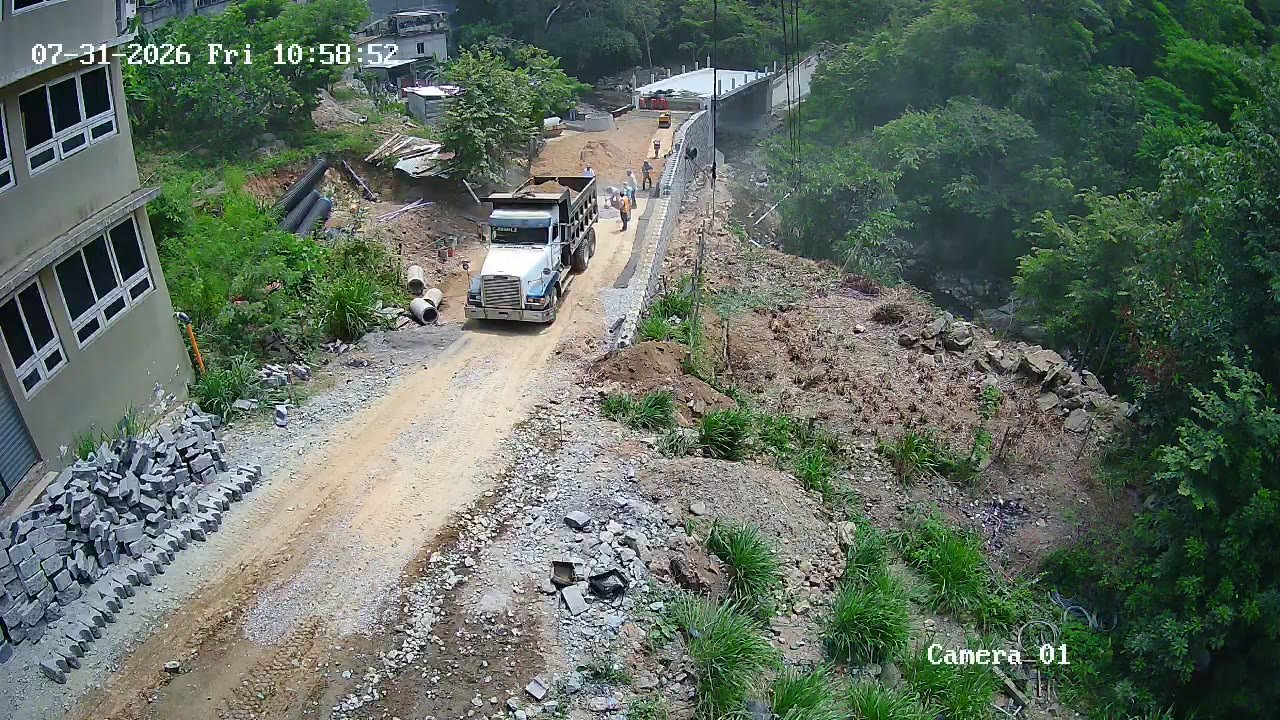

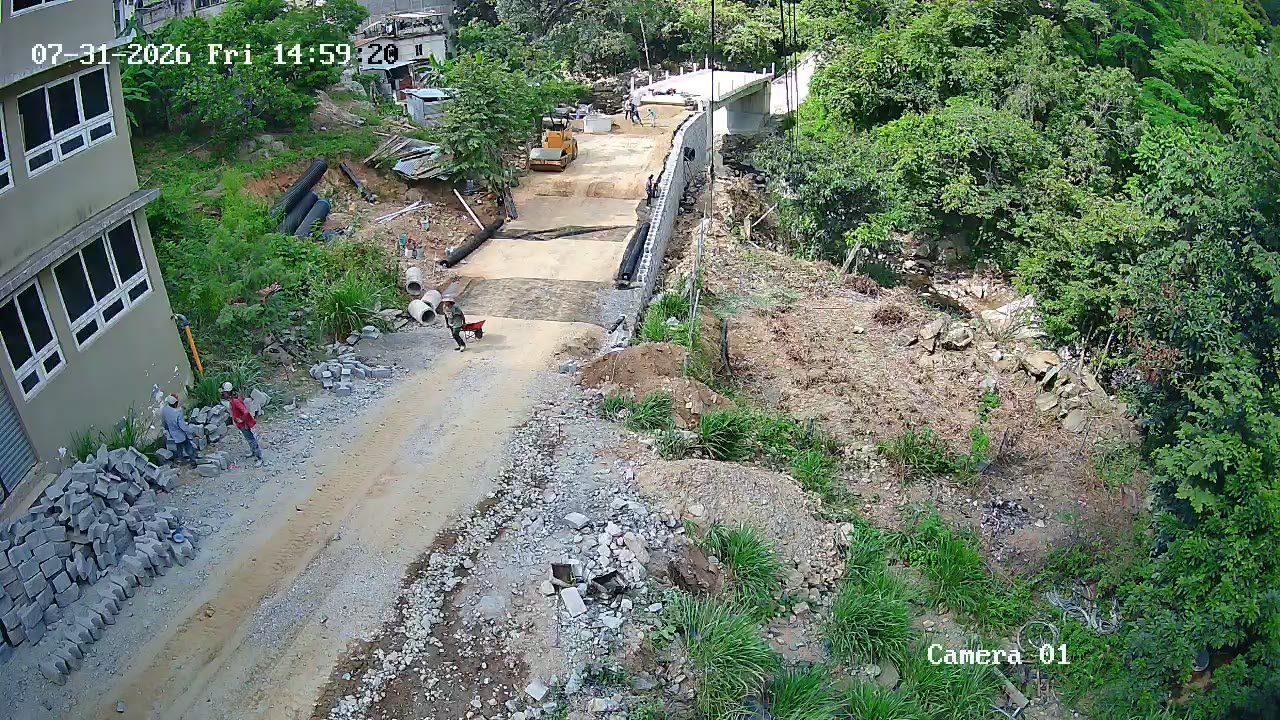

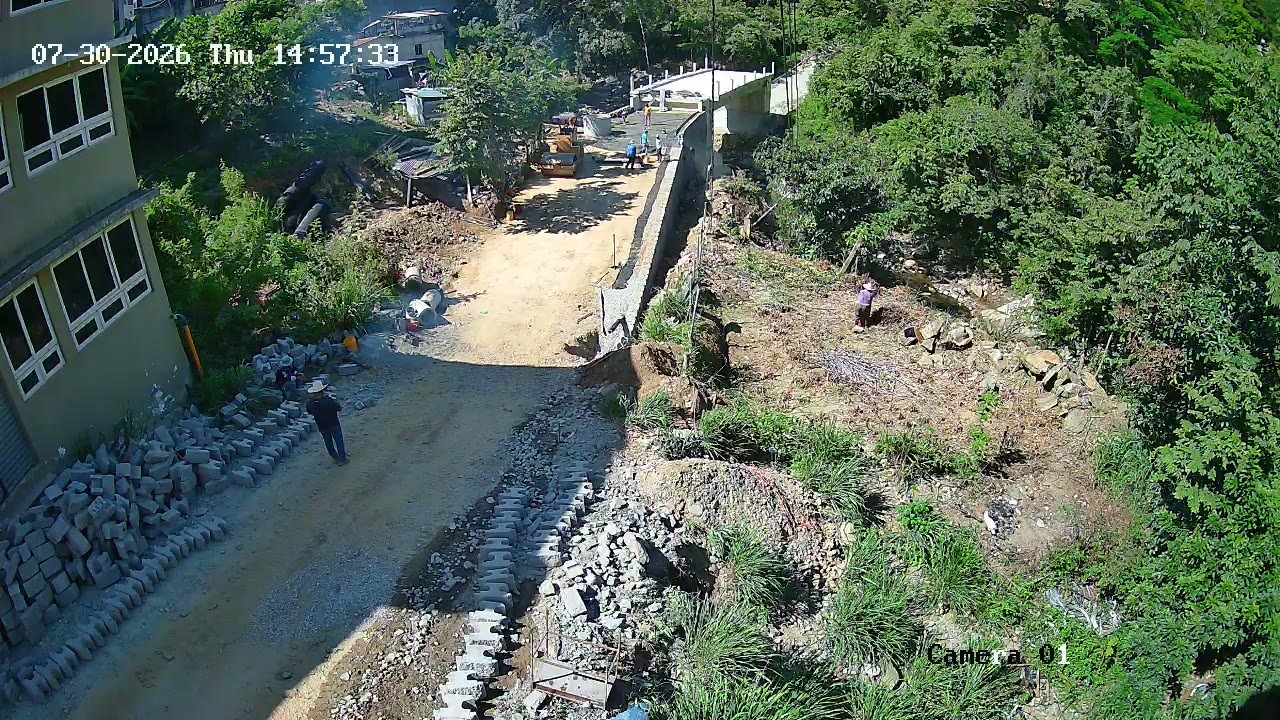

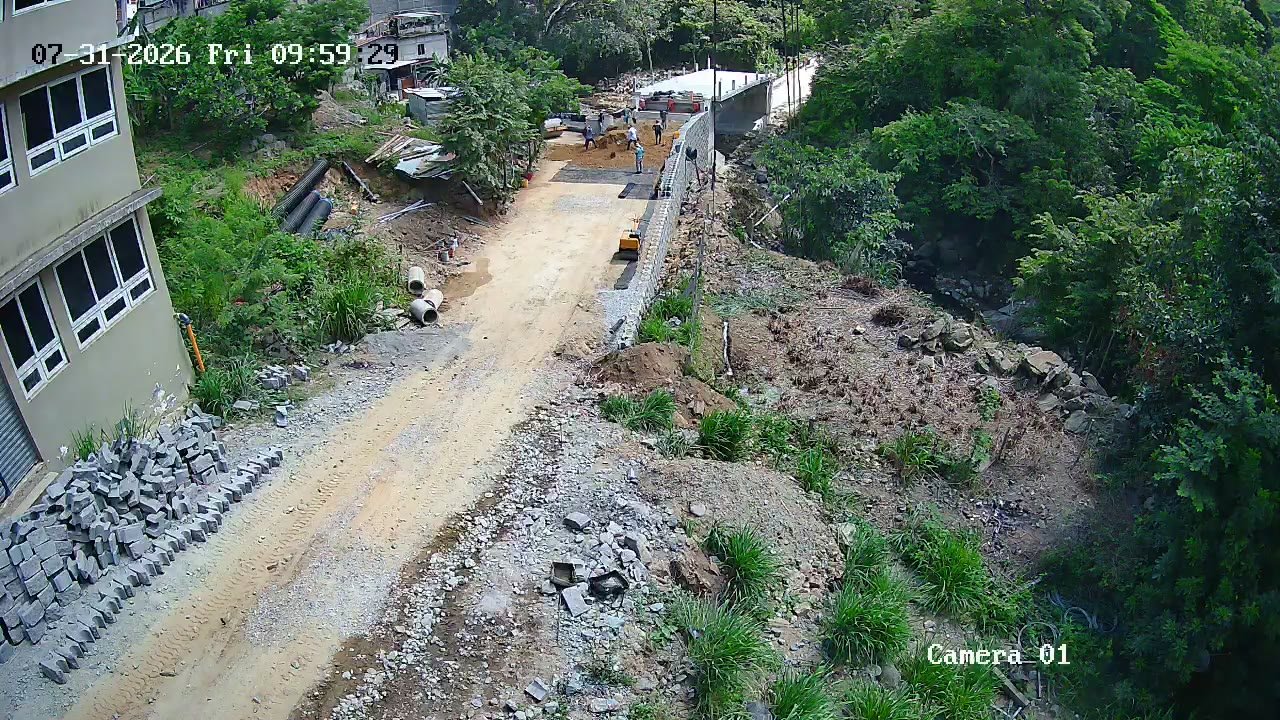

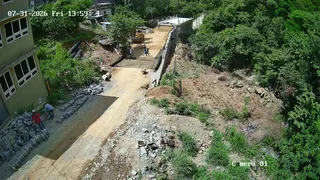

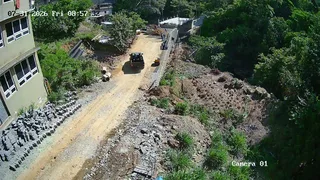

Avance de obra del 31/07/2026 7
31/07/2026

Reporte de Avance

Registro fotográfico del avance de obra

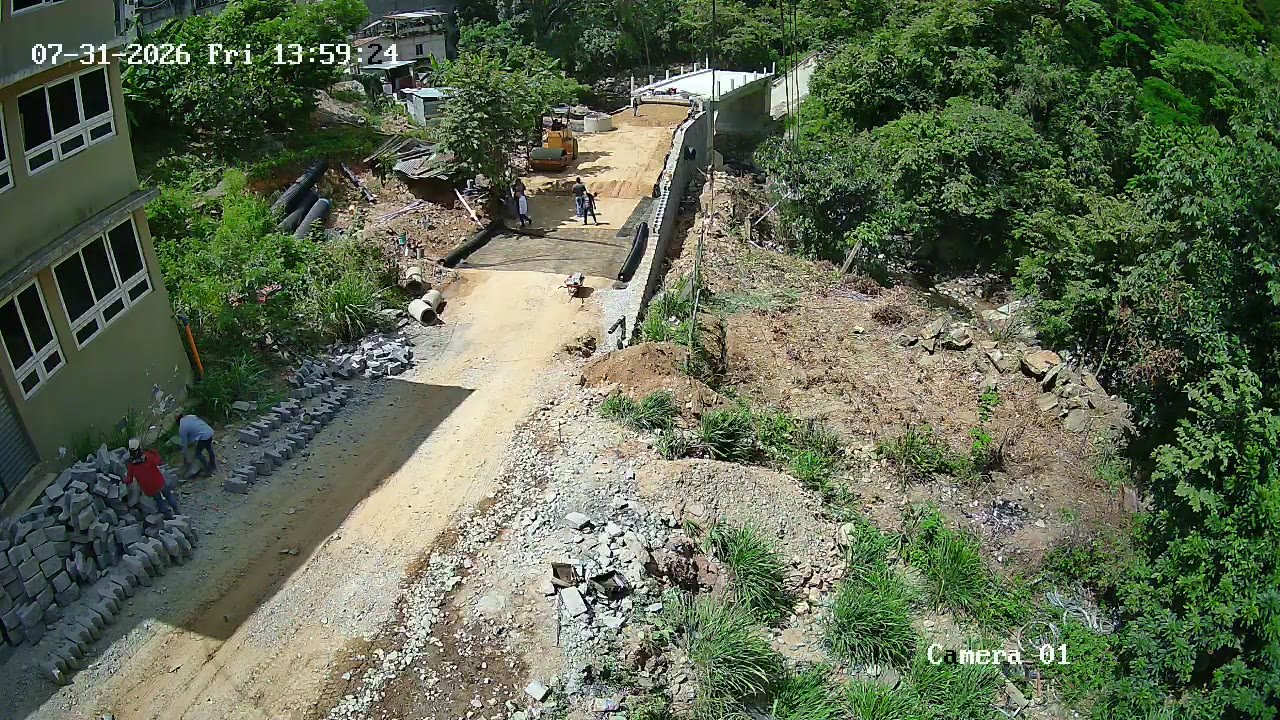

Avance de obra del 31/07/2026 — foto 2
Avance de obra del 31/07/2026 — foto 3
Avance de obra del 31/07/2026 — foto 4
Avance de obra del 31/07/2026 — foto 5
Avance de obra del 31/07/2026 — foto 6
+1

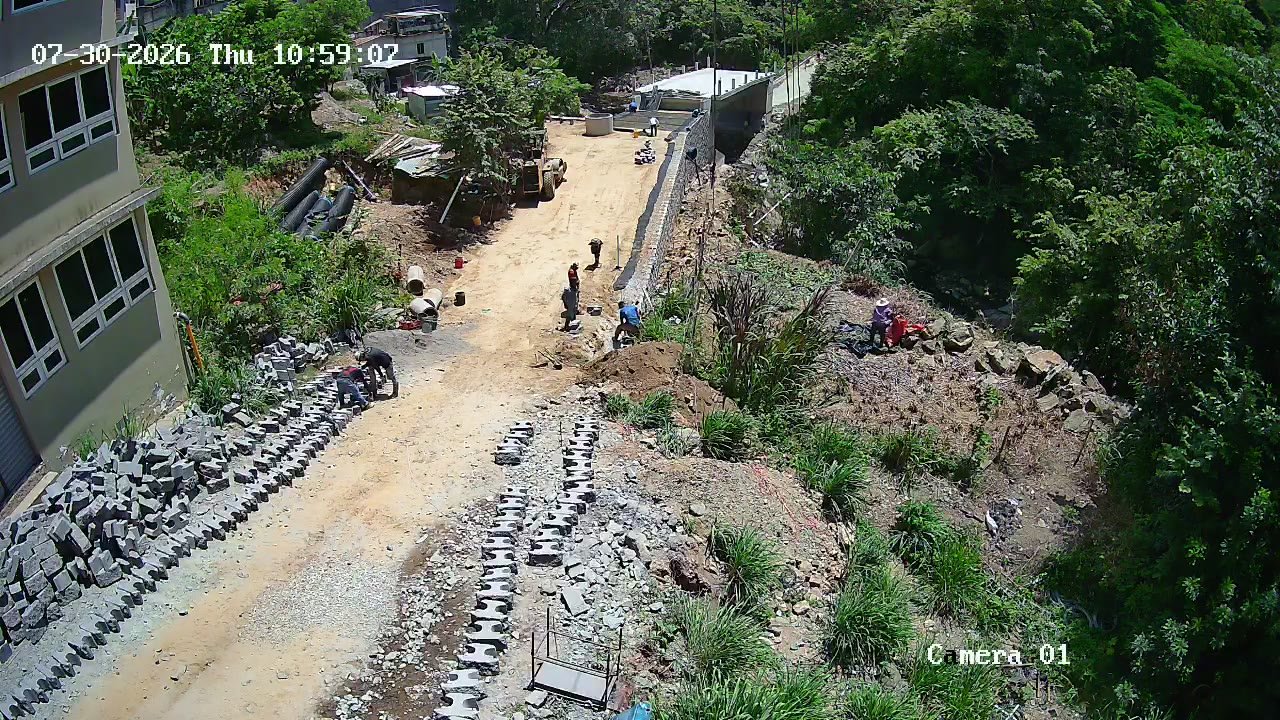

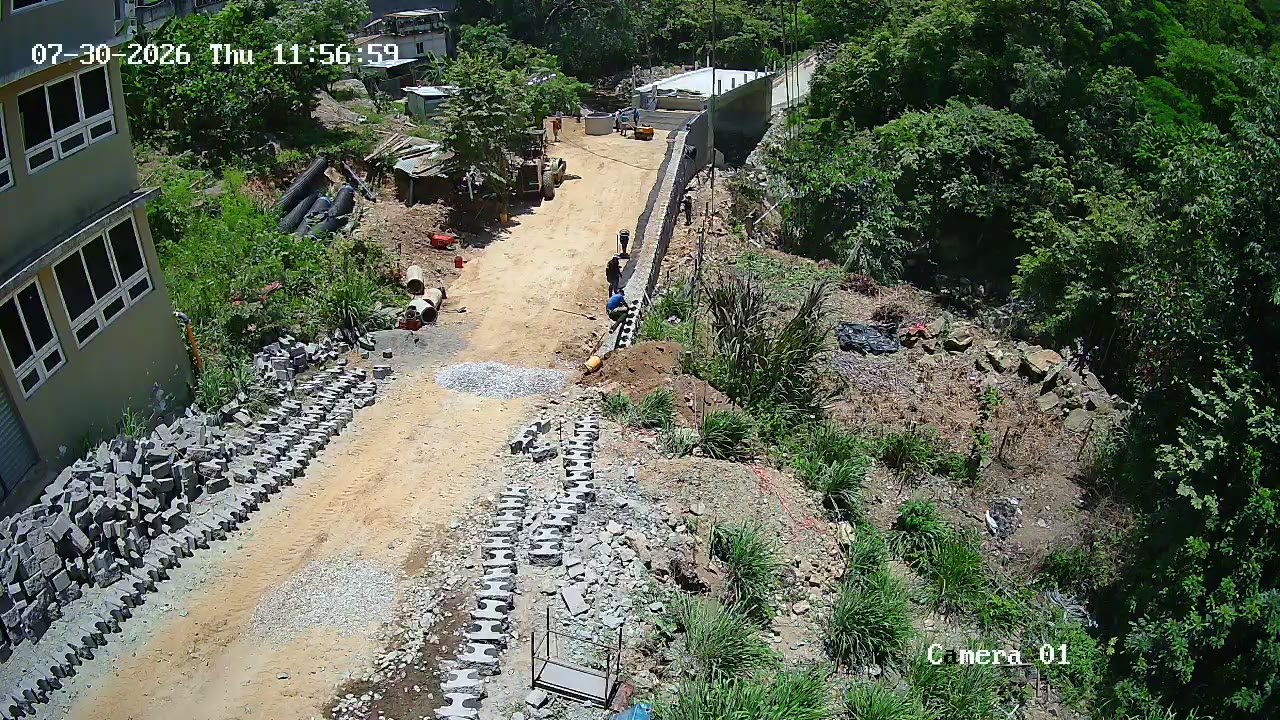

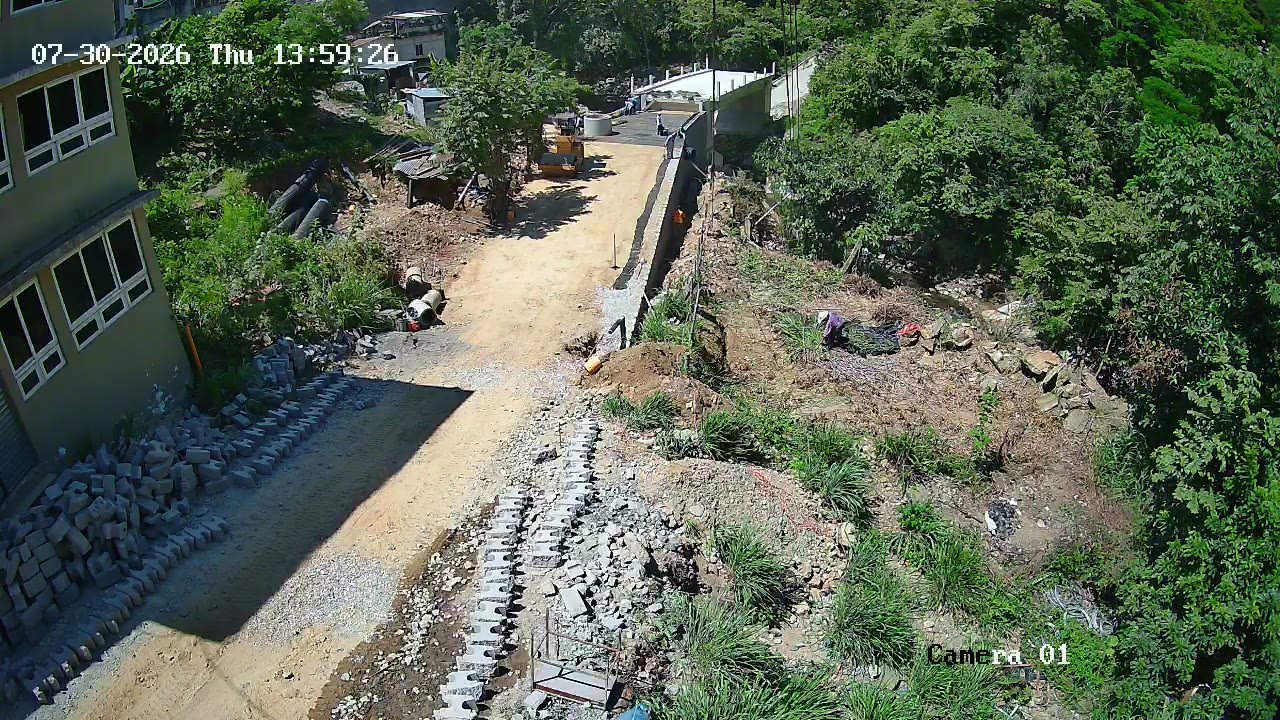

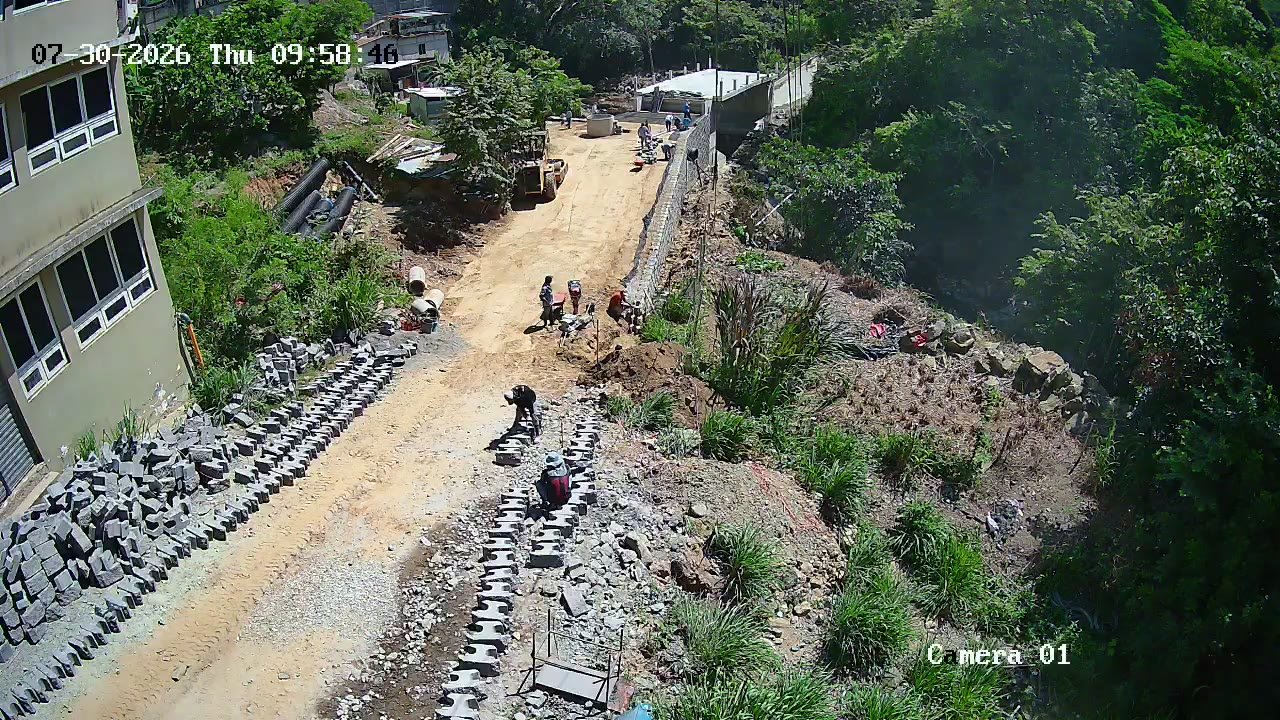

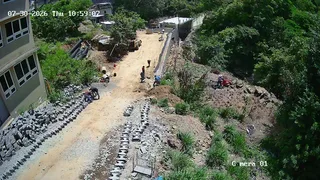

Avance de obra del 30/07/2026 8

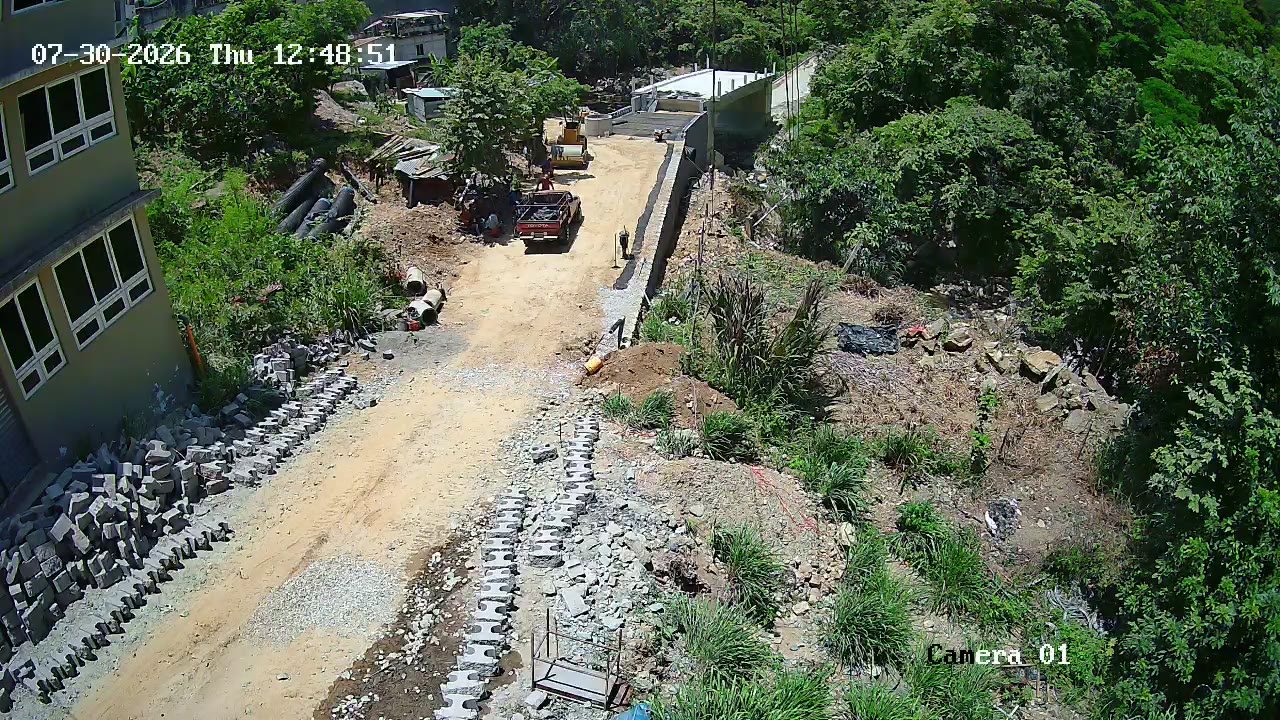

30/07/2026

Reporte de Avance

Registro fotográfico del avance de obra

Avance de obra del 30/07/2026 — foto 2
Avance de obra del 30/07/2026 — foto 3
Avance de obra del 30/07/2026 — foto 4
Avance de obra del 30/07/2026 — foto 5
Avance de obra del 30/07/2026 — foto 6
+2

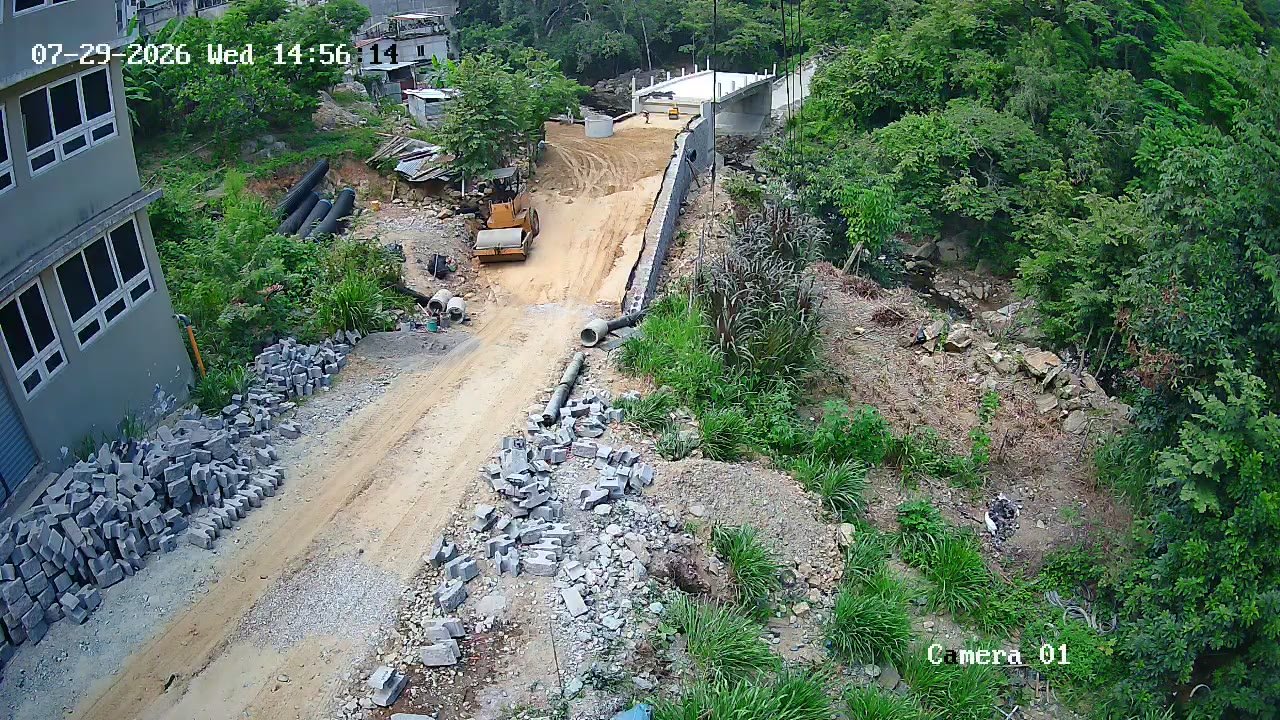

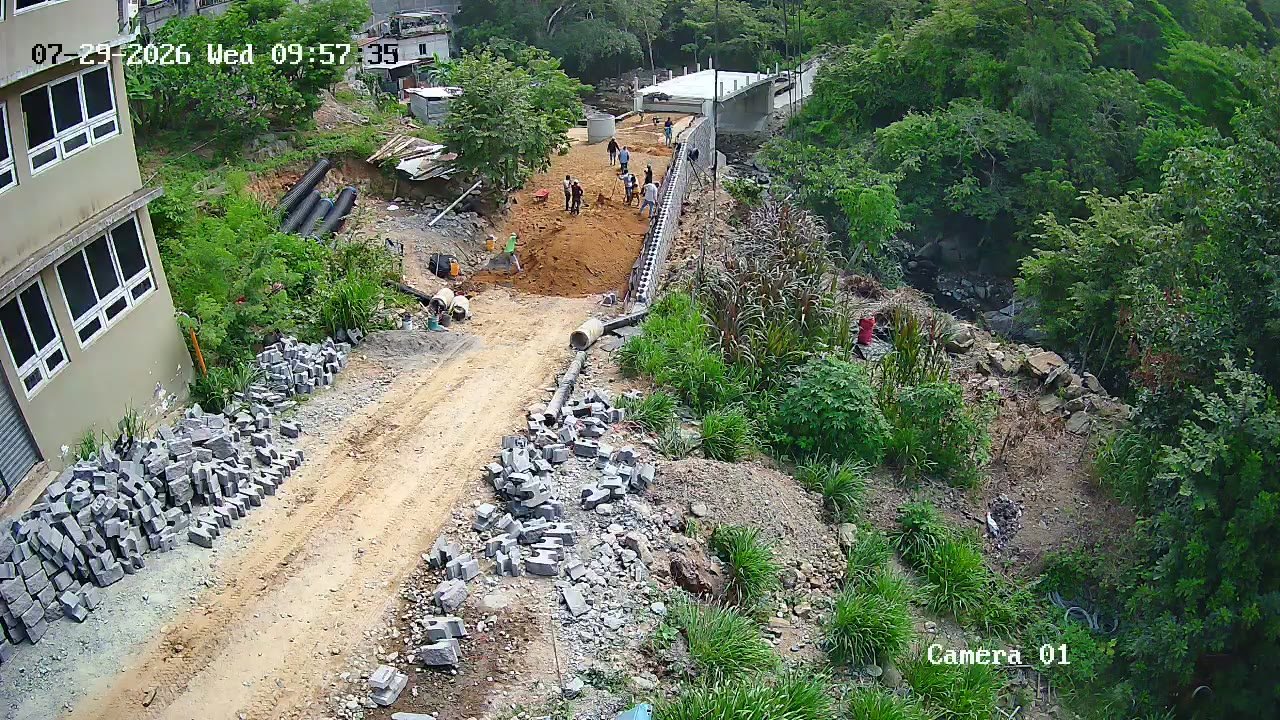

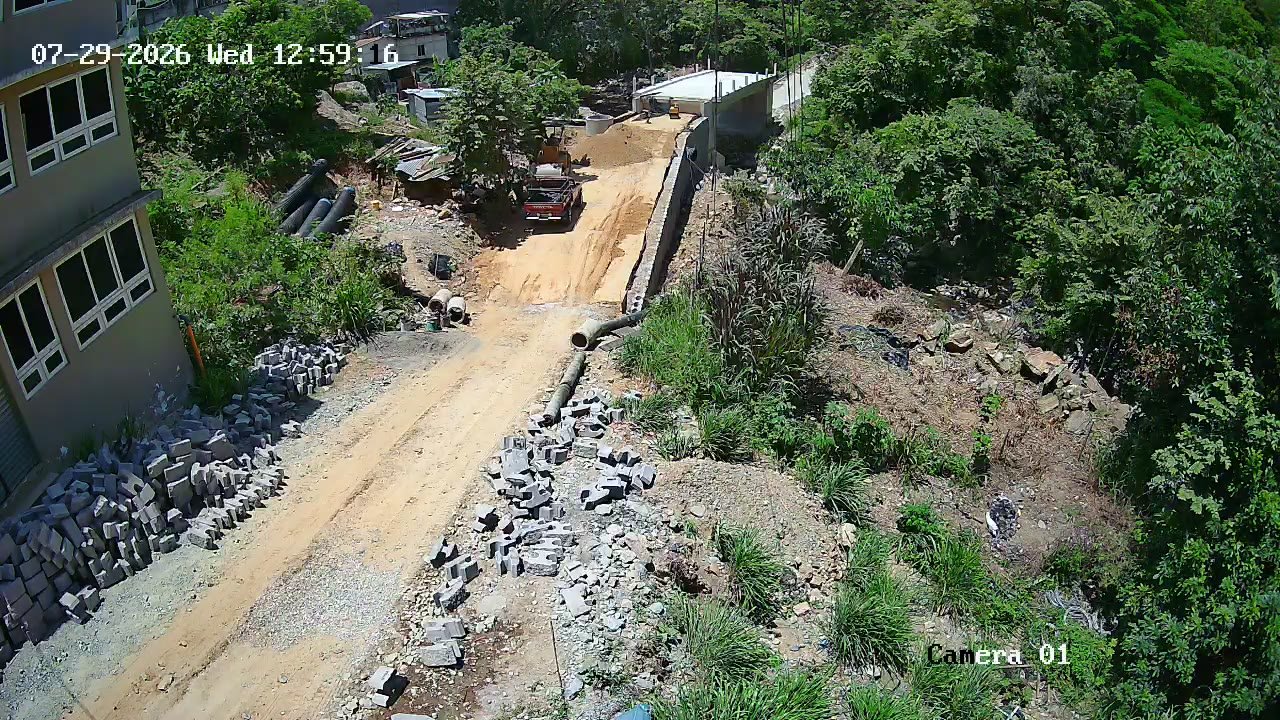

Avance de obra del 29/07/2026 8

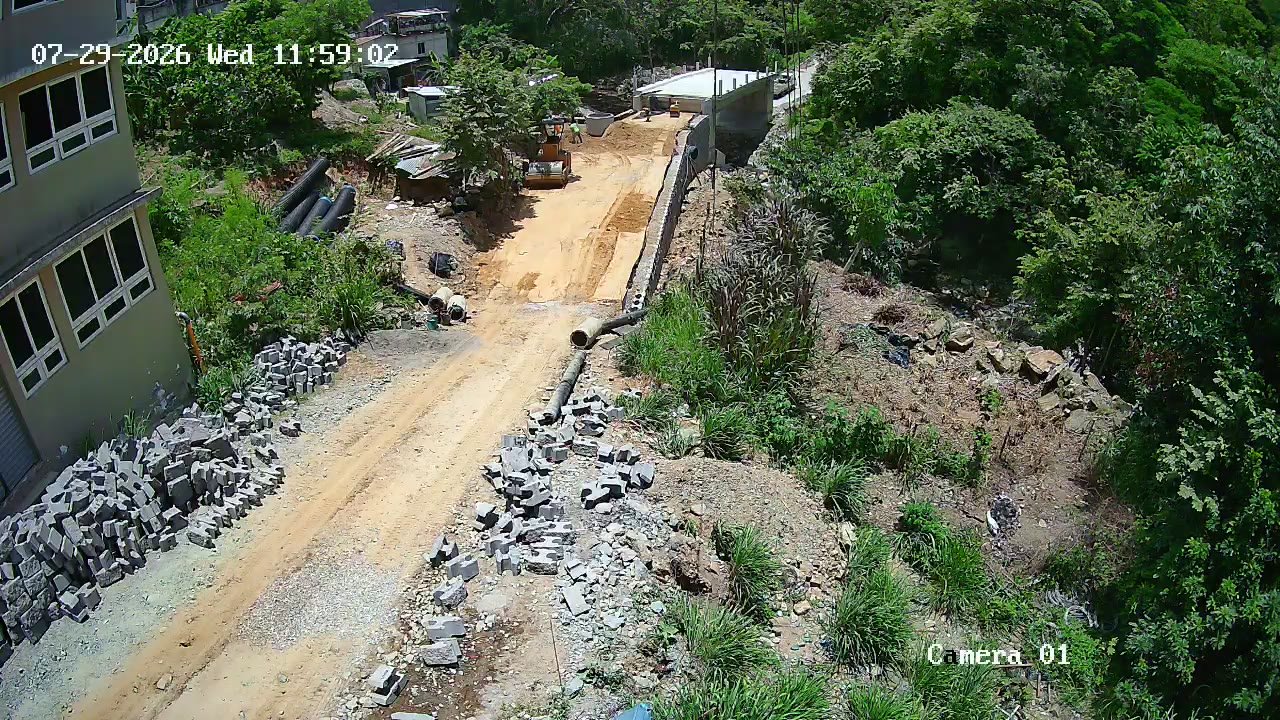

29/07/2026

Reporte de Avance

Registro fotográfico del avance de obra

Avance de obra del 29/07/2026 — foto 2
Avance de obra del 29/07/2026 — foto 3
Avance de obra del 29/07/2026 — foto 4

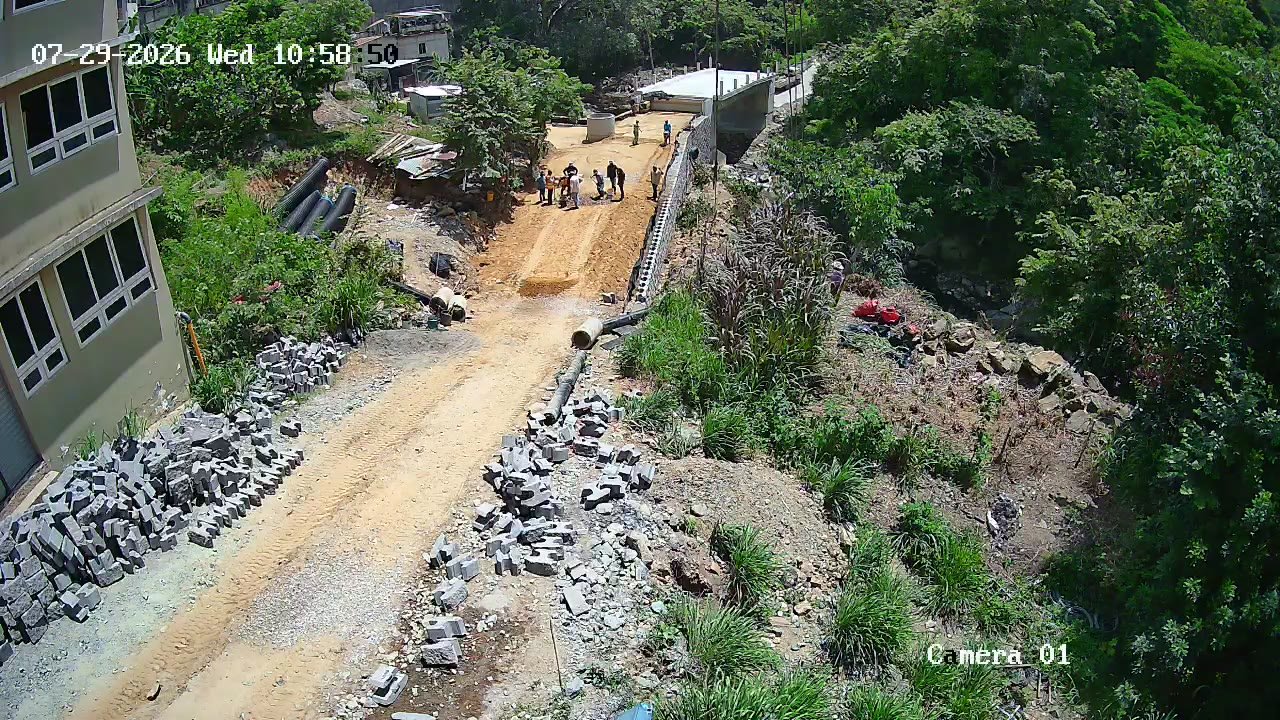

Avance de obra del 29/07/2026 — foto 5
Avance de obra del 29/07/2026 — foto 6
+2

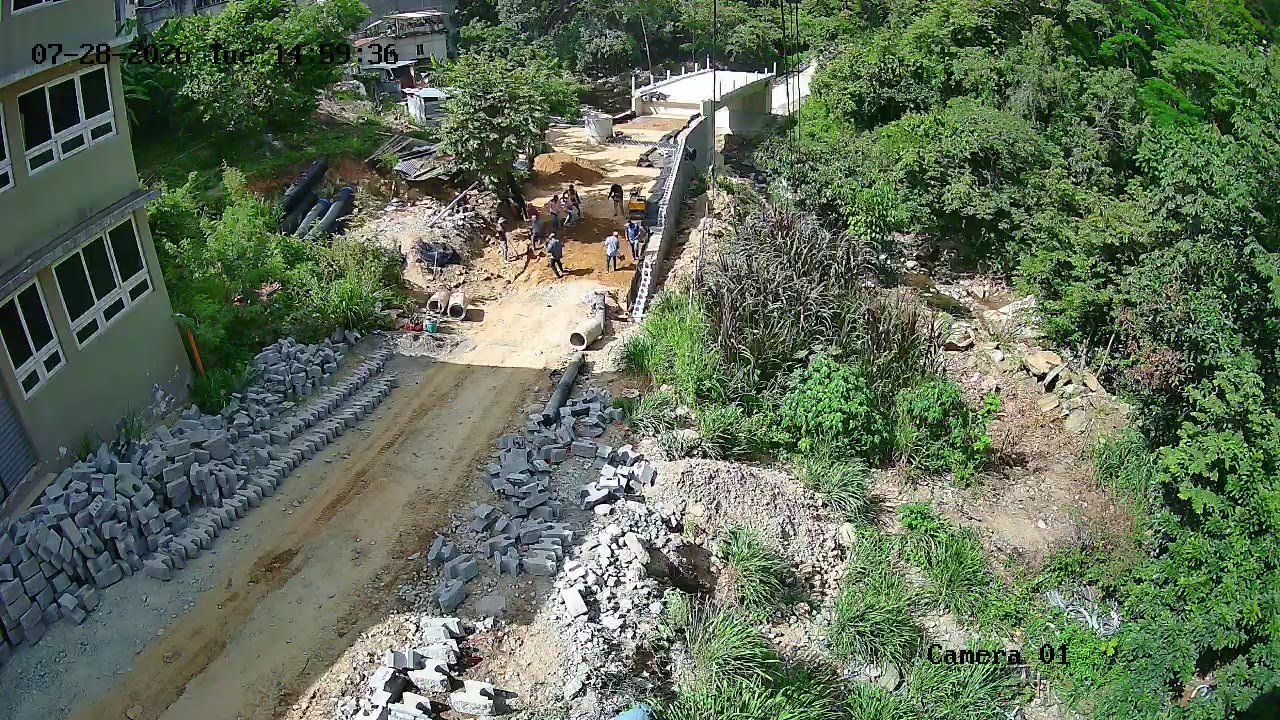

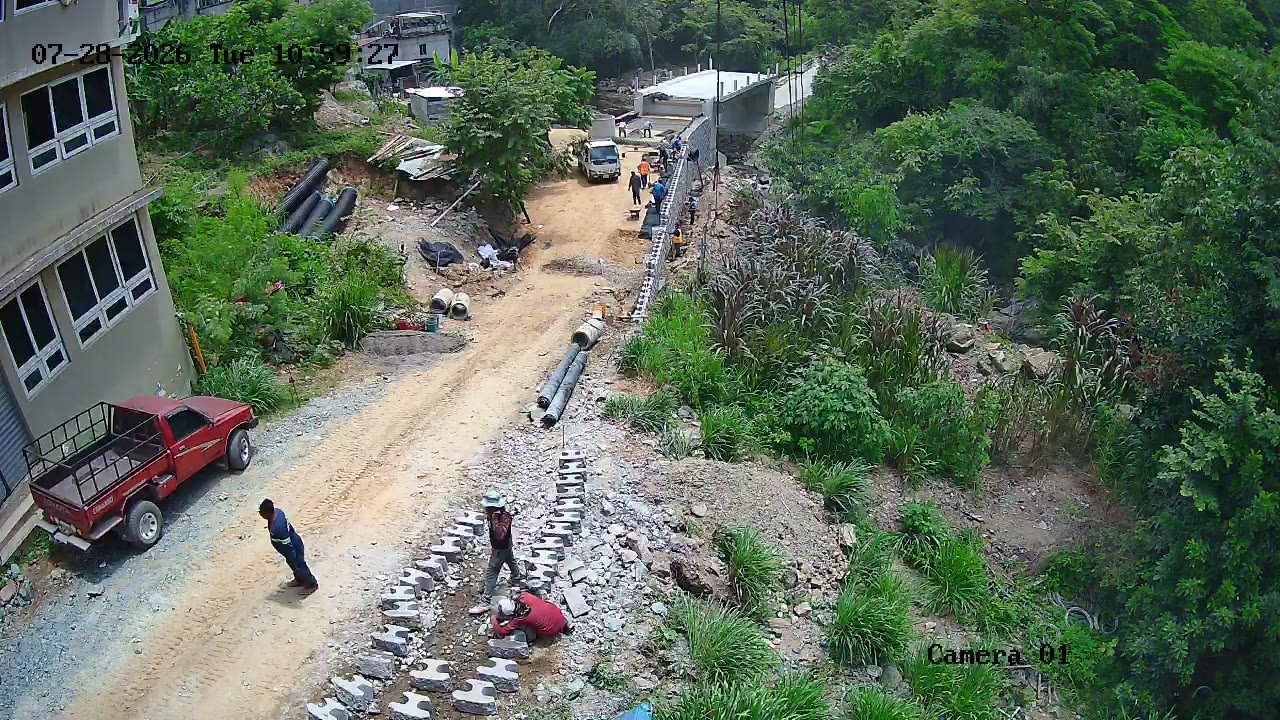

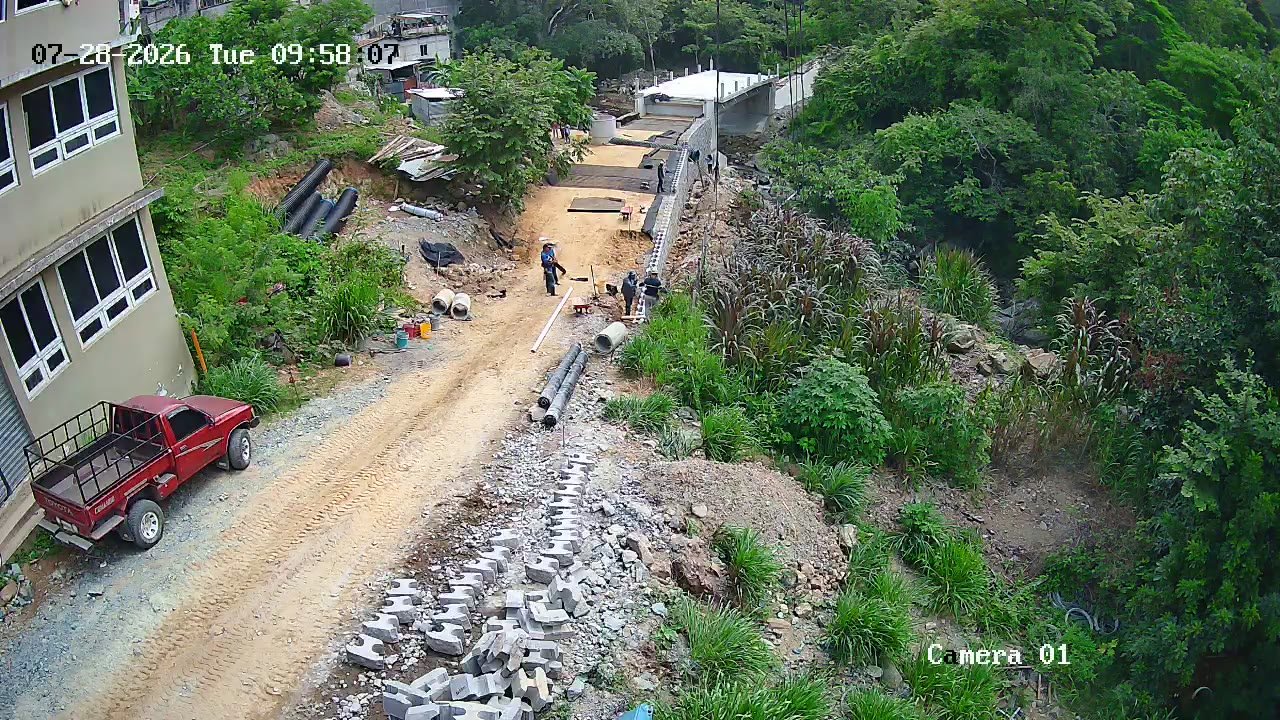

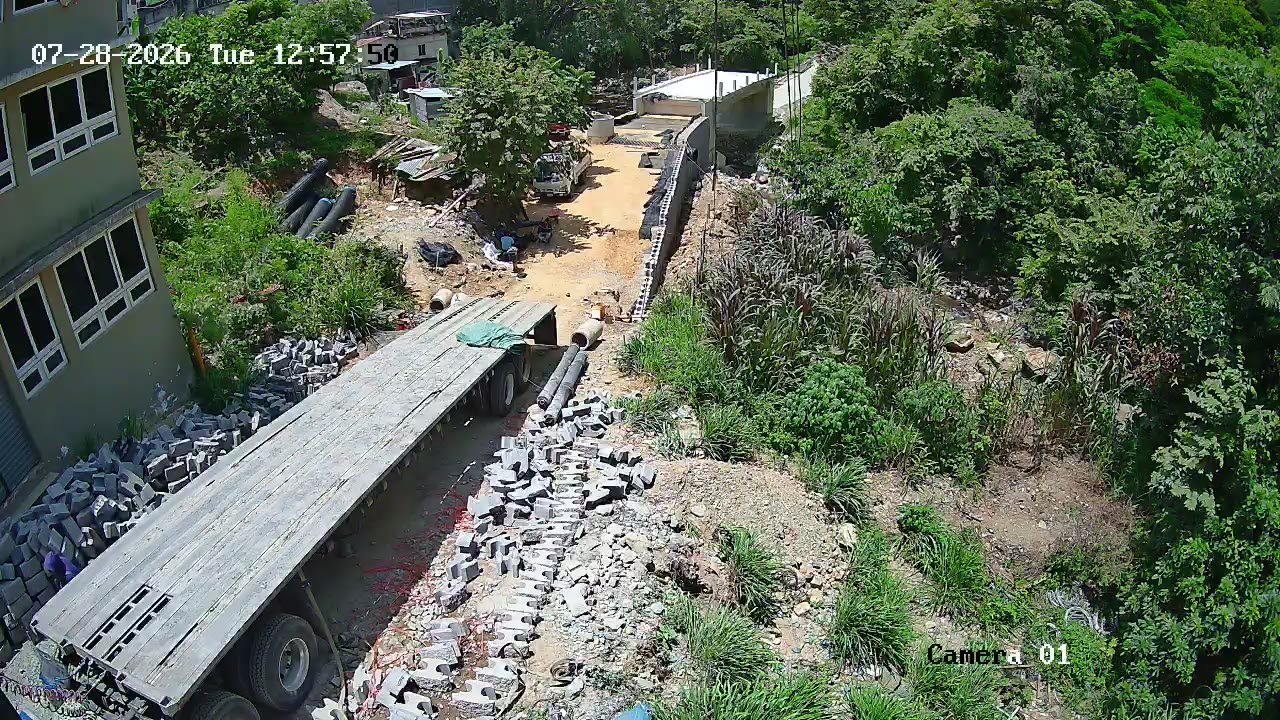

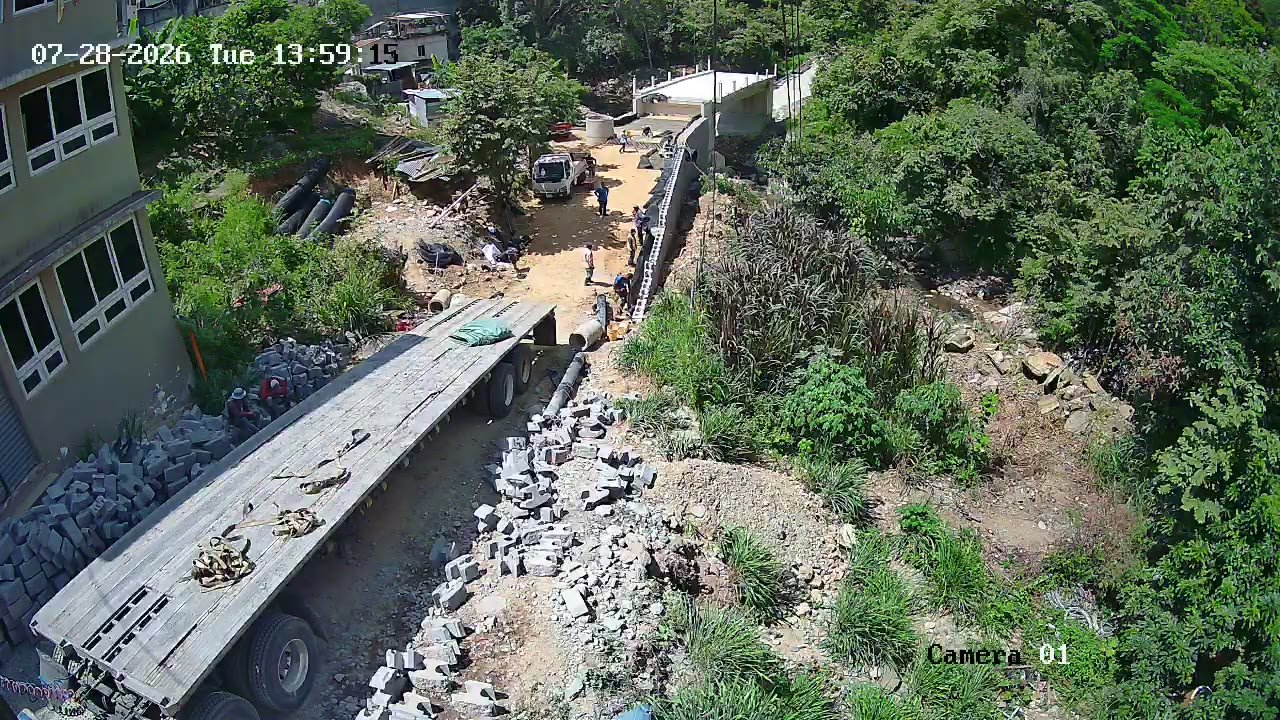

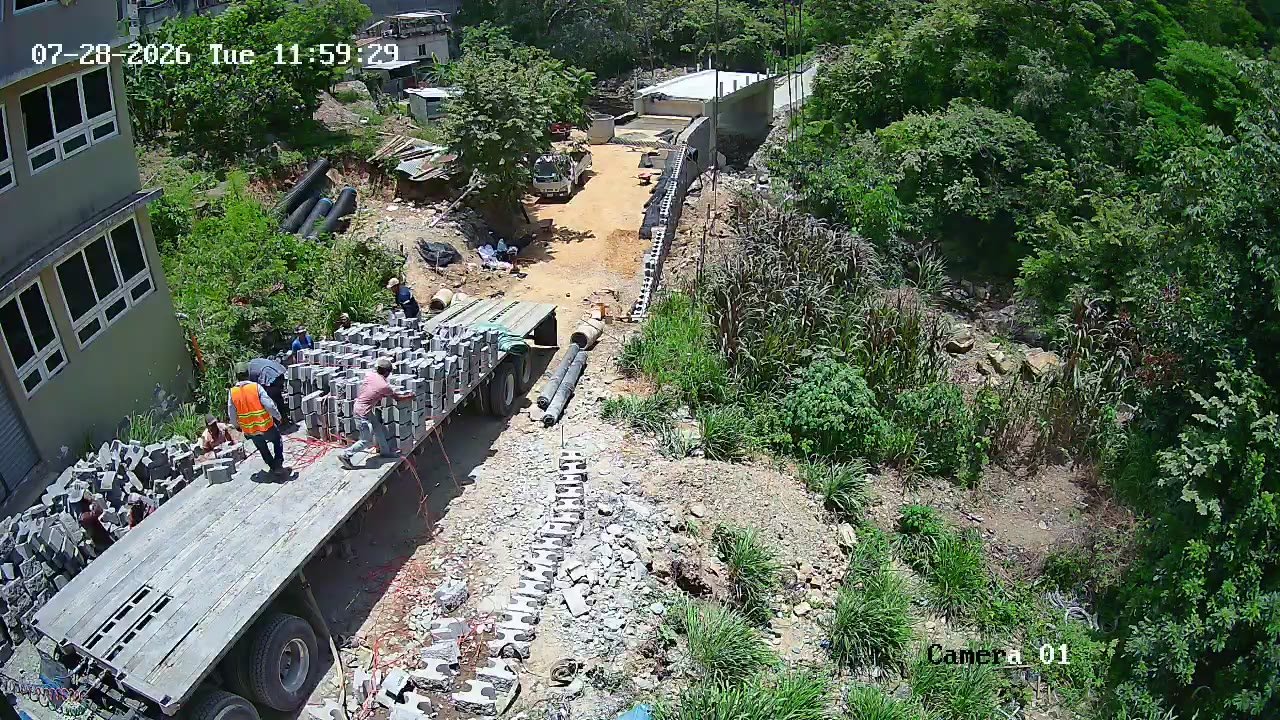

Avance de obra del 28/07/2026 8
28/07/2026

Reporte de Avance

Registro fotográfico del avance de obra

Avance de obra del 28/07/2026 — foto 2
Avance de obra del 28/07/2026 — foto 3
Avance de obra del 28/07/2026 — foto 4
Avance de obra del 28/07/2026 — foto 5
Avance de obra del 28/07/2026 — foto 6
+2

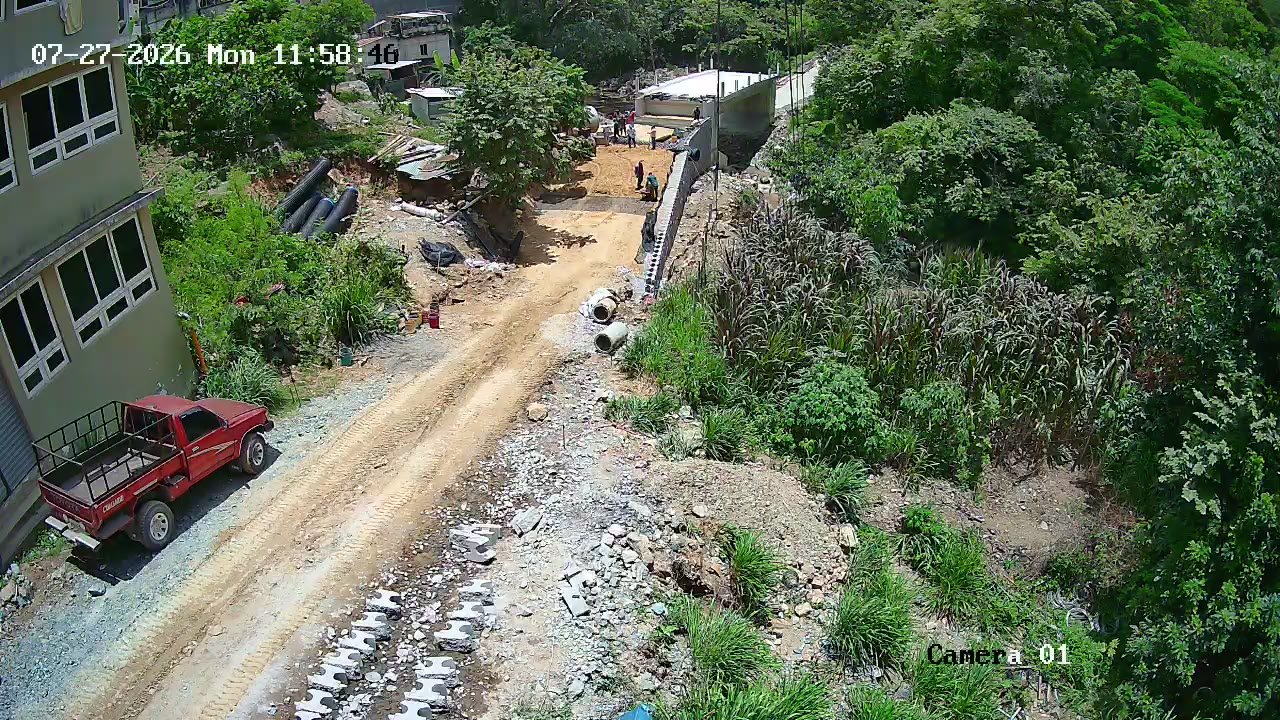

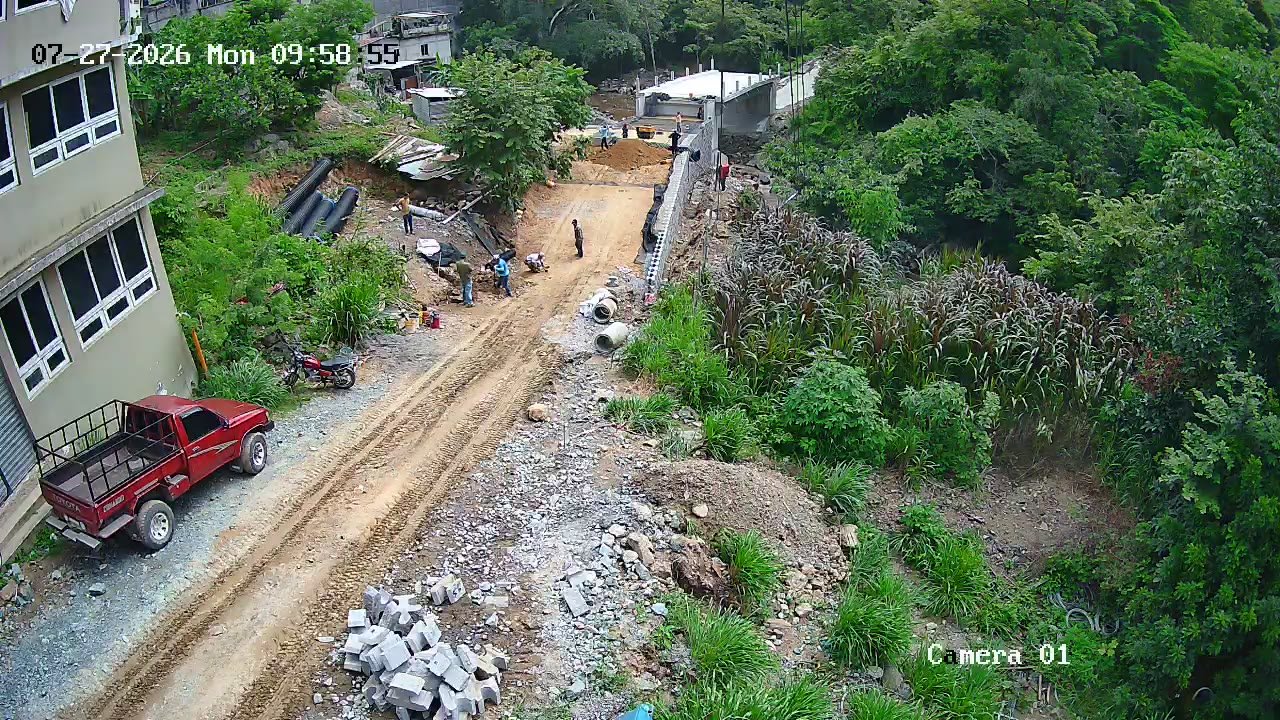

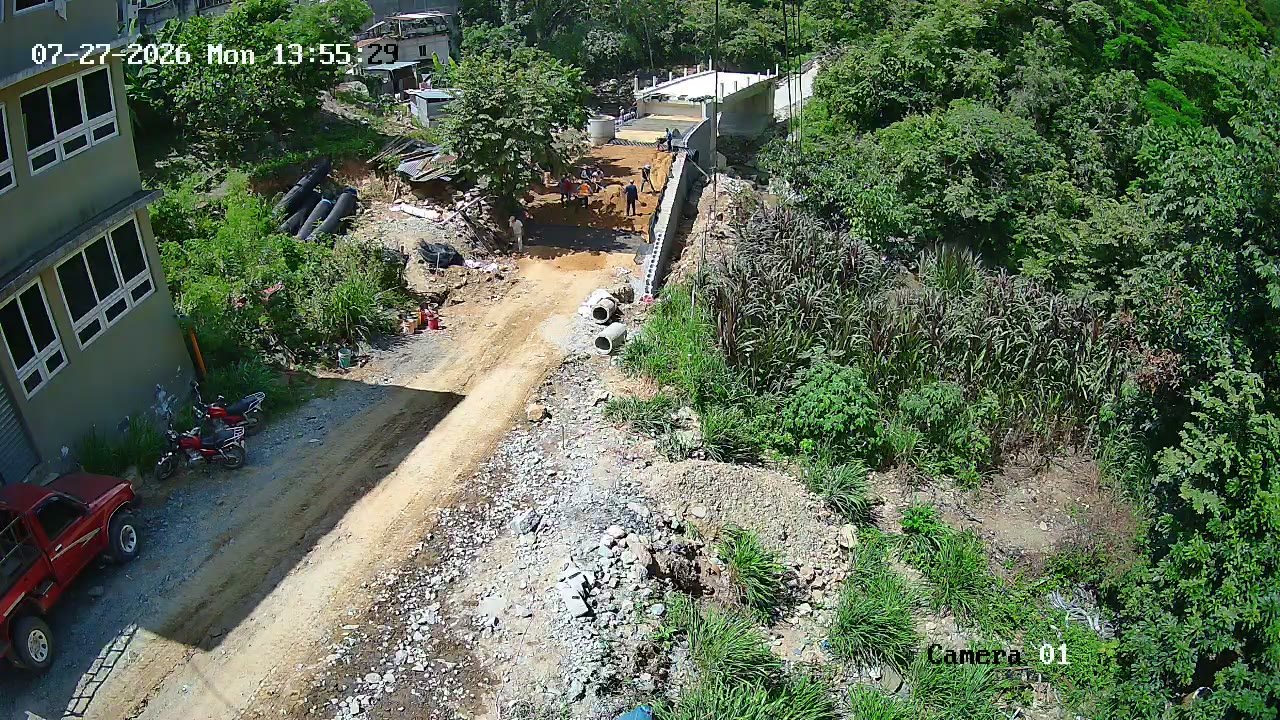

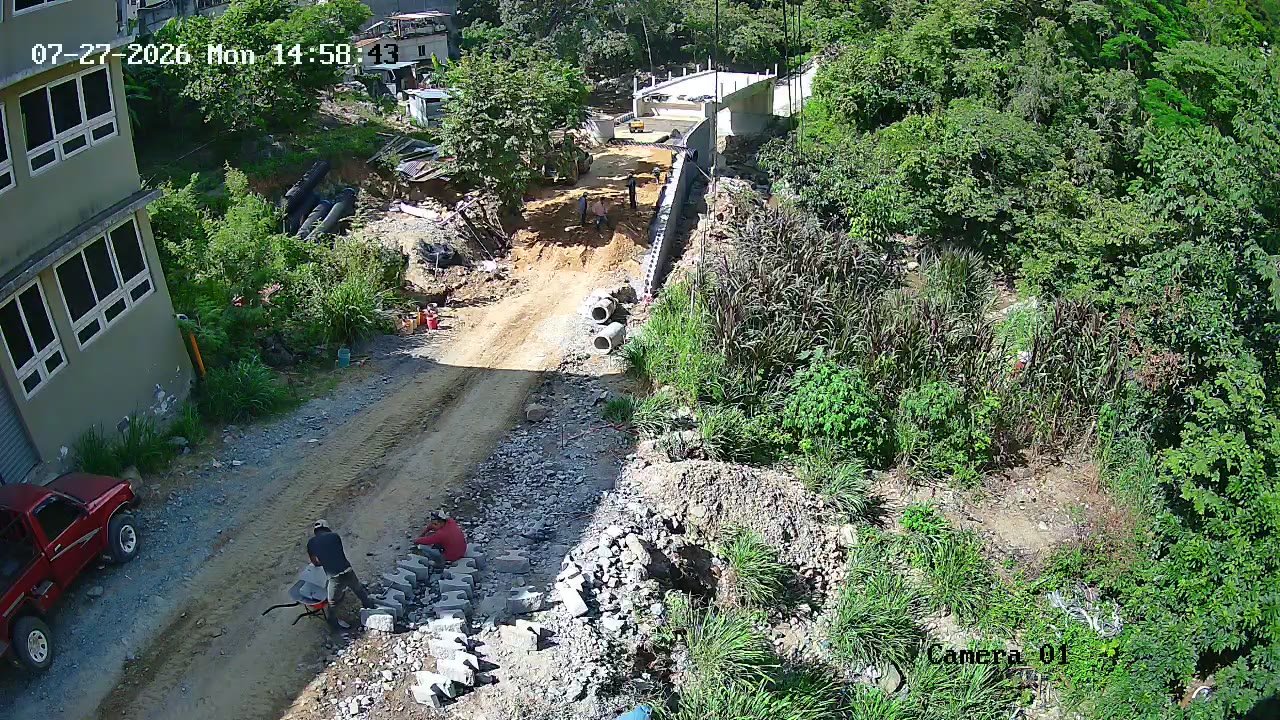

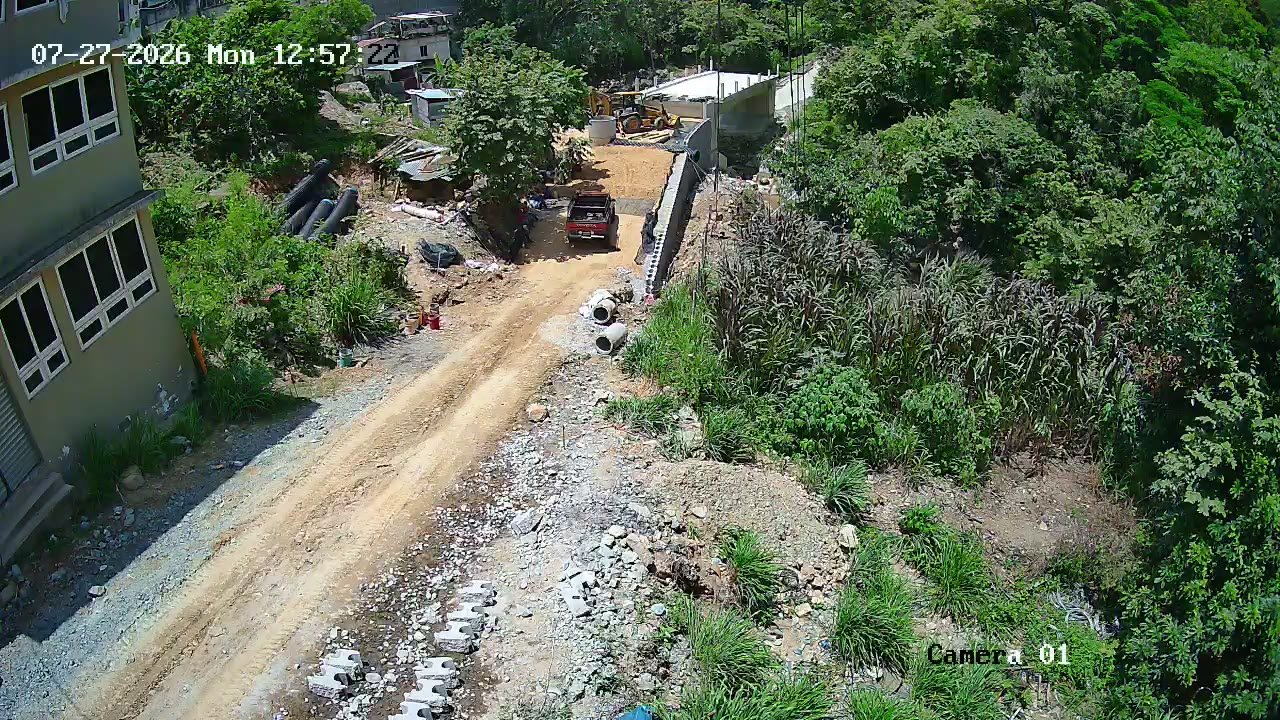

Avance de obra del 27/07/2026 8
27/07/2026

Reporte de Avance

Registro fotográfico del avance de obra

Avance de obra del 27/07/2026 — foto 2
Avance de obra del 27/07/2026 — foto 3
Avance de obra del 27/07/2026 — foto 4

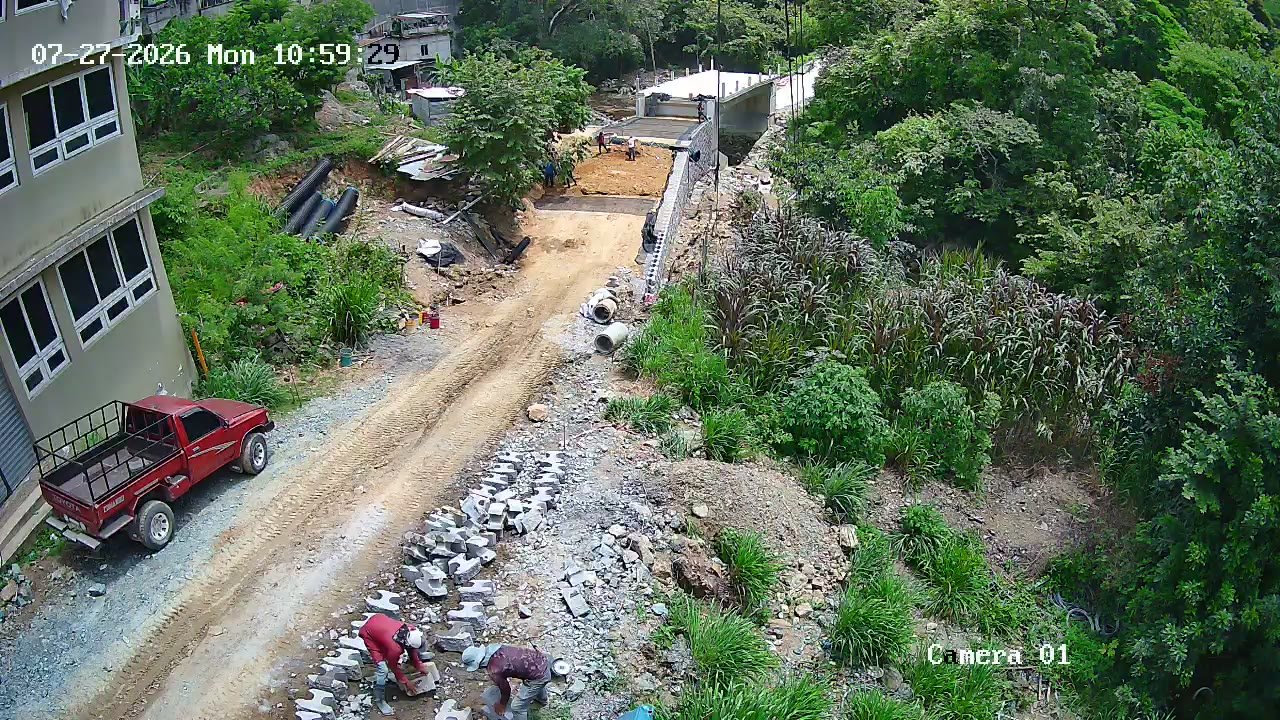

Avance de obra del 27/07/2026 — foto 5
Avance de obra del 27/07/2026 — foto 6
+2

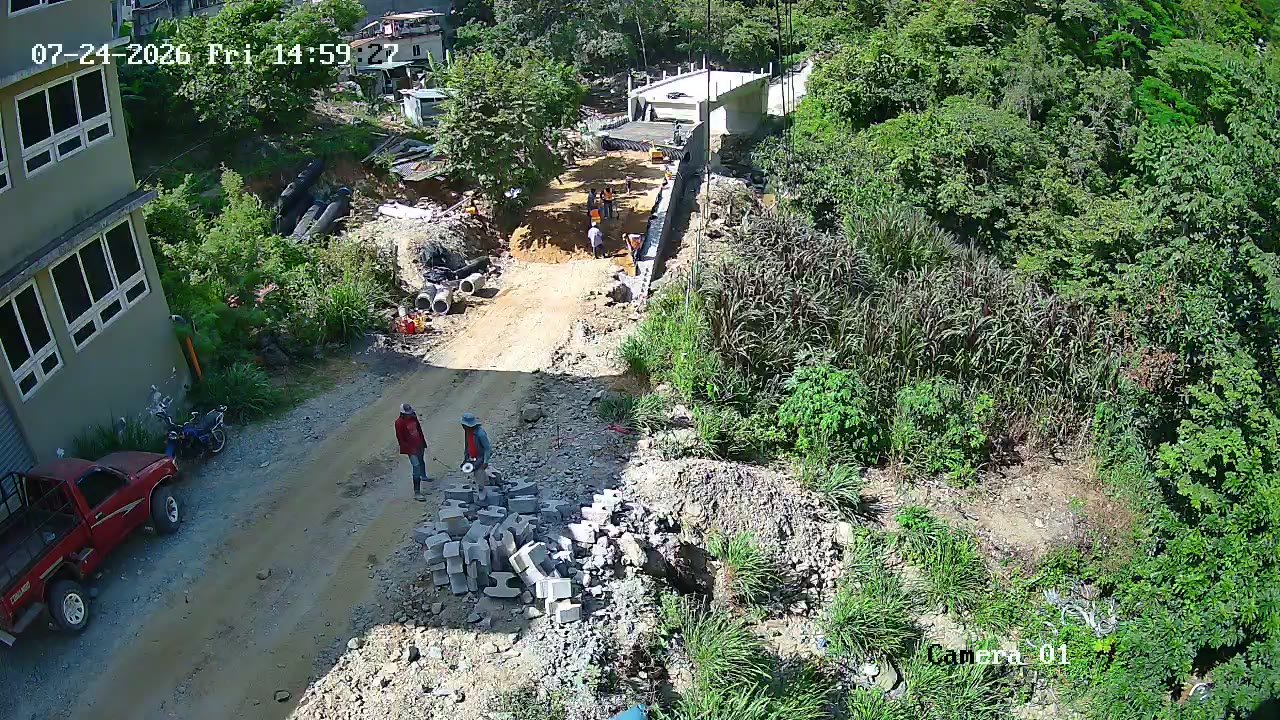

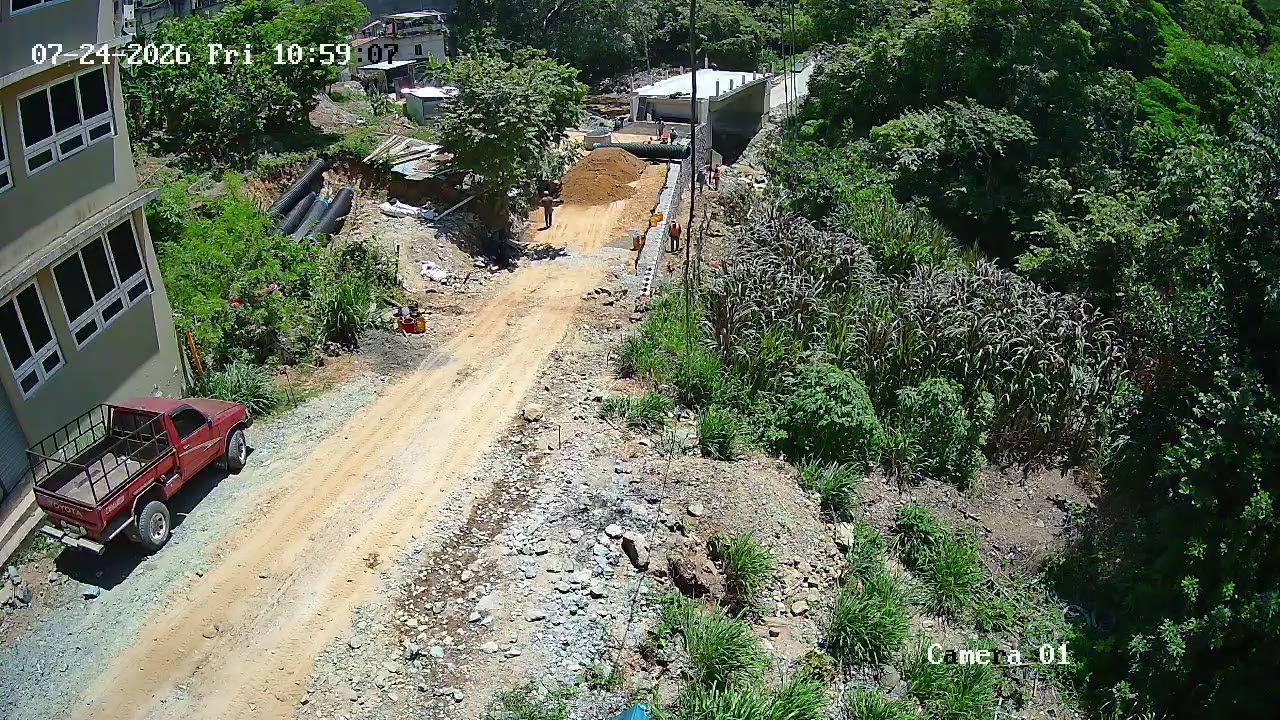

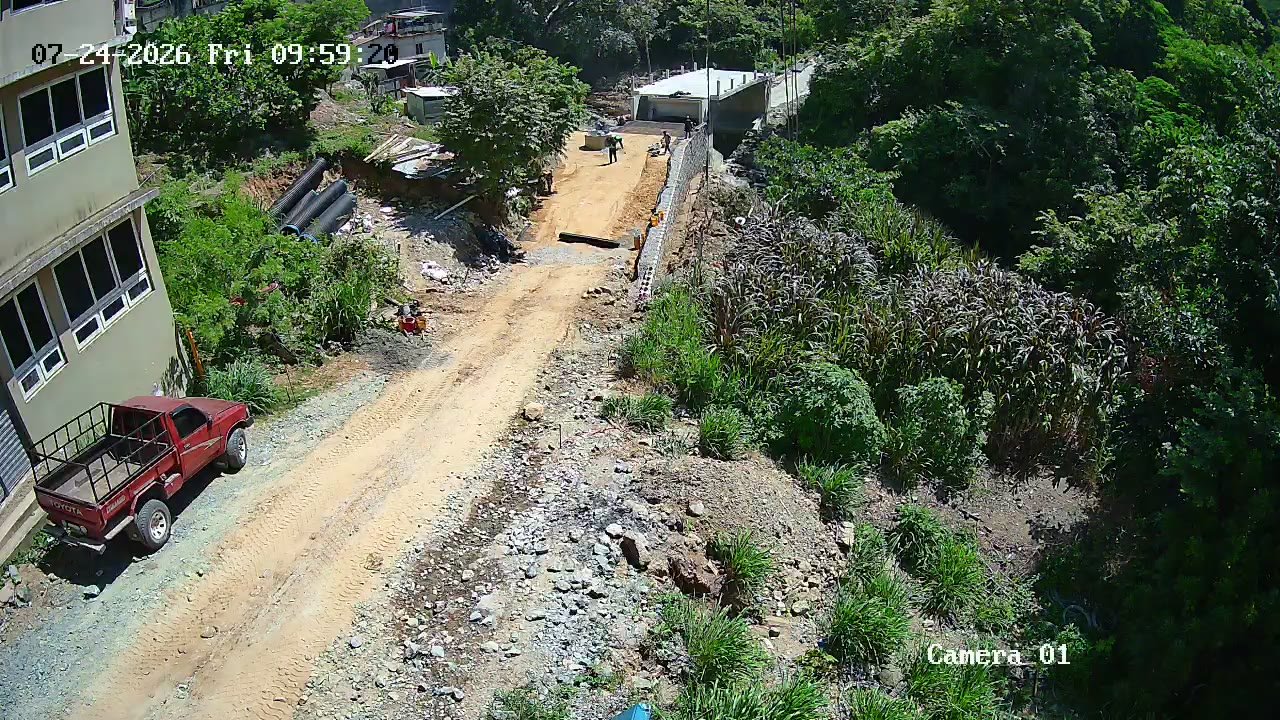

Avance de obra del 24/07/2026 8

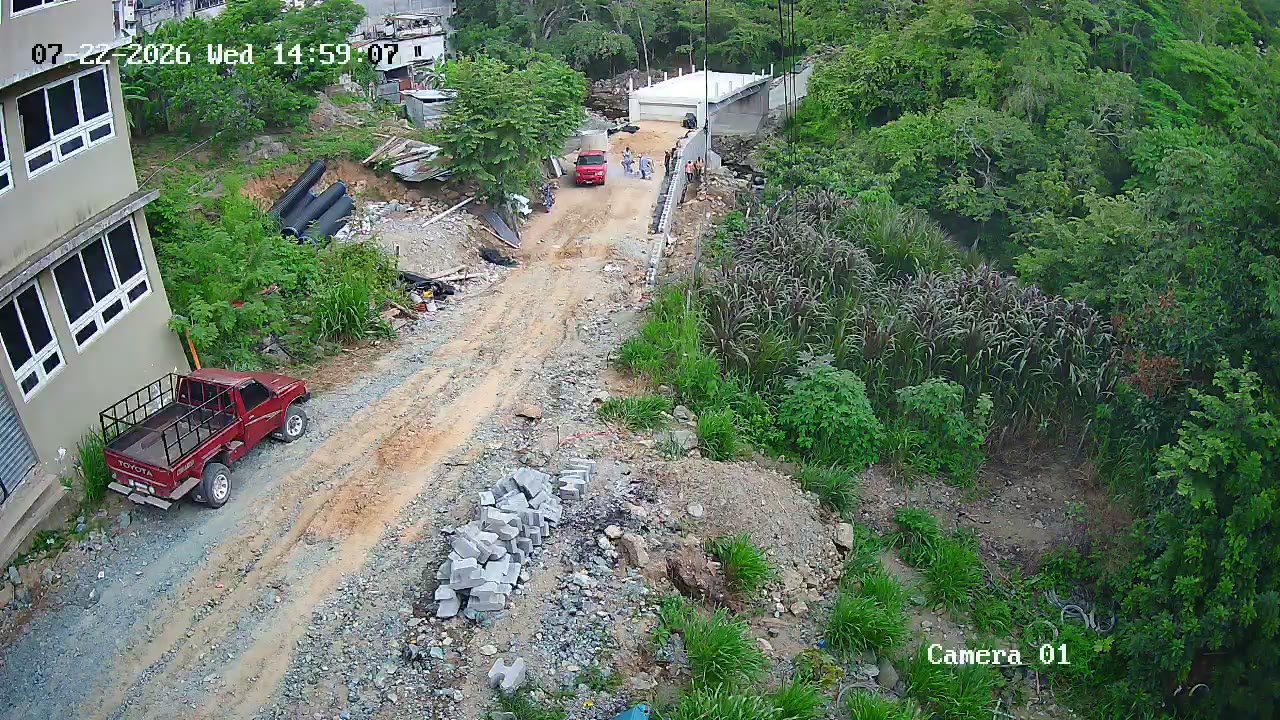

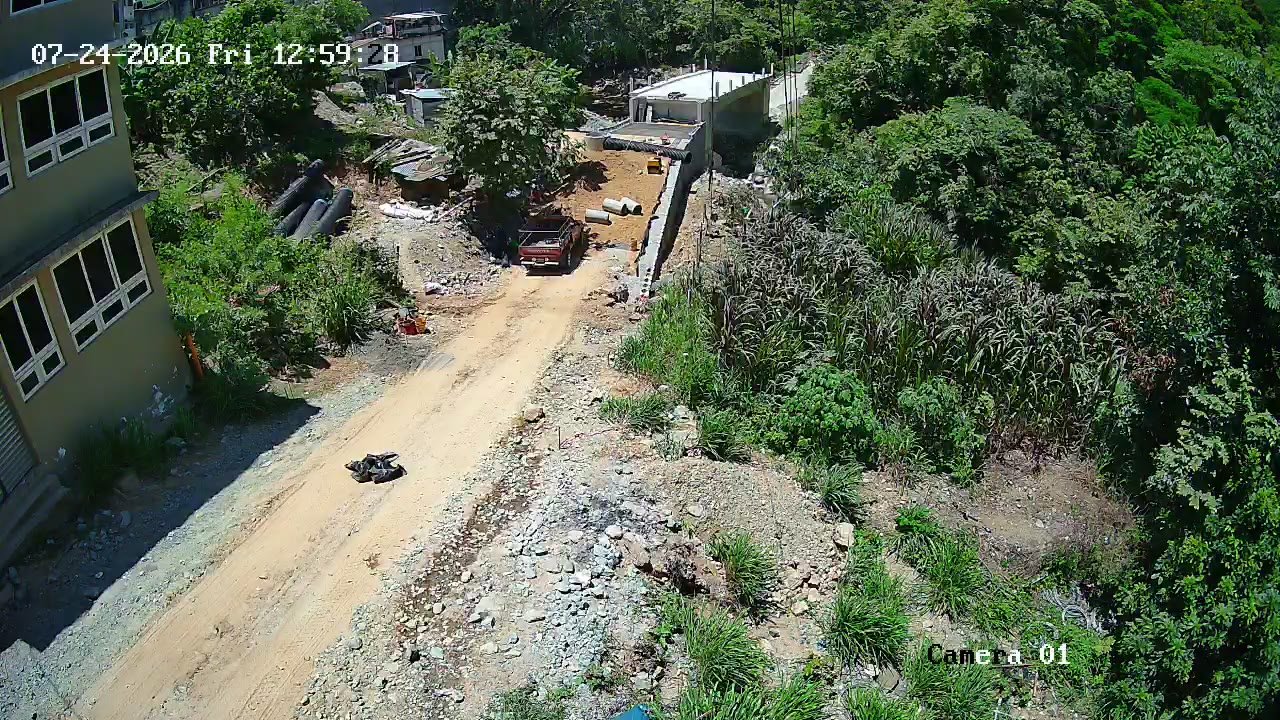

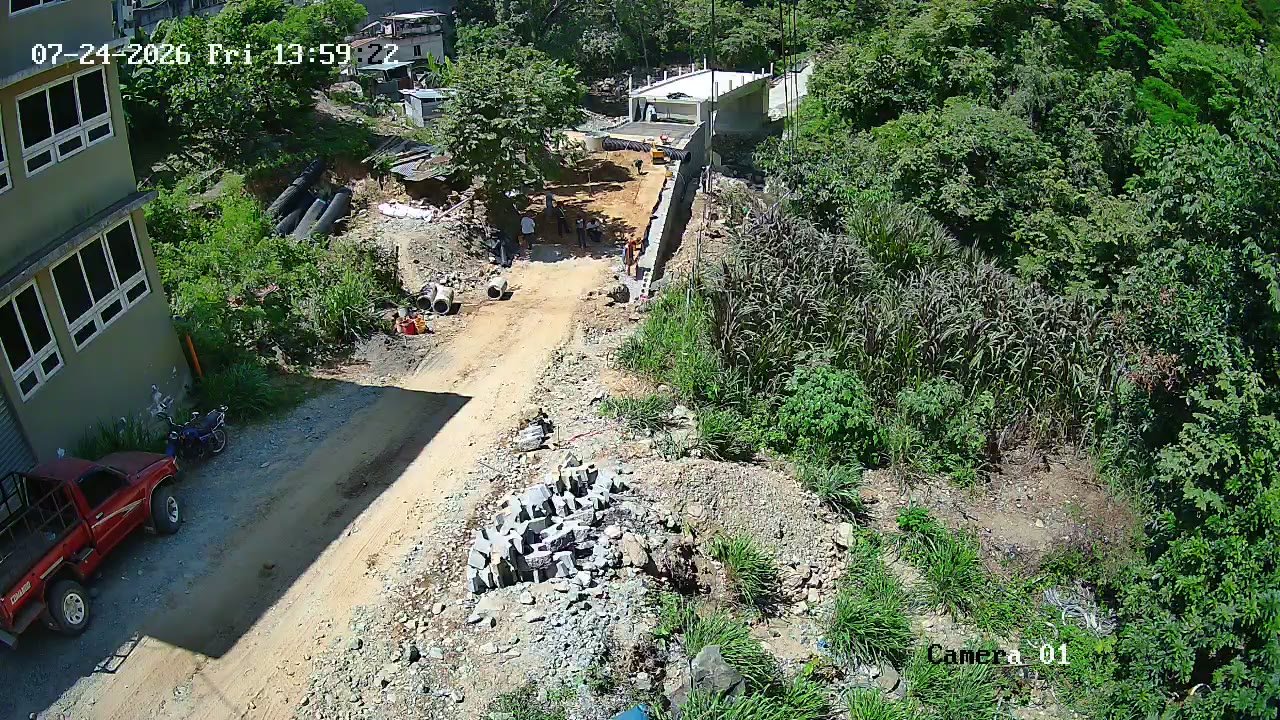

24/07/2026

Reporte de Avance

Registro fotográfico del avance de obra

Avance de obra del 24/07/2026 — foto 2
Avance de obra del 24/07/2026 — foto 3

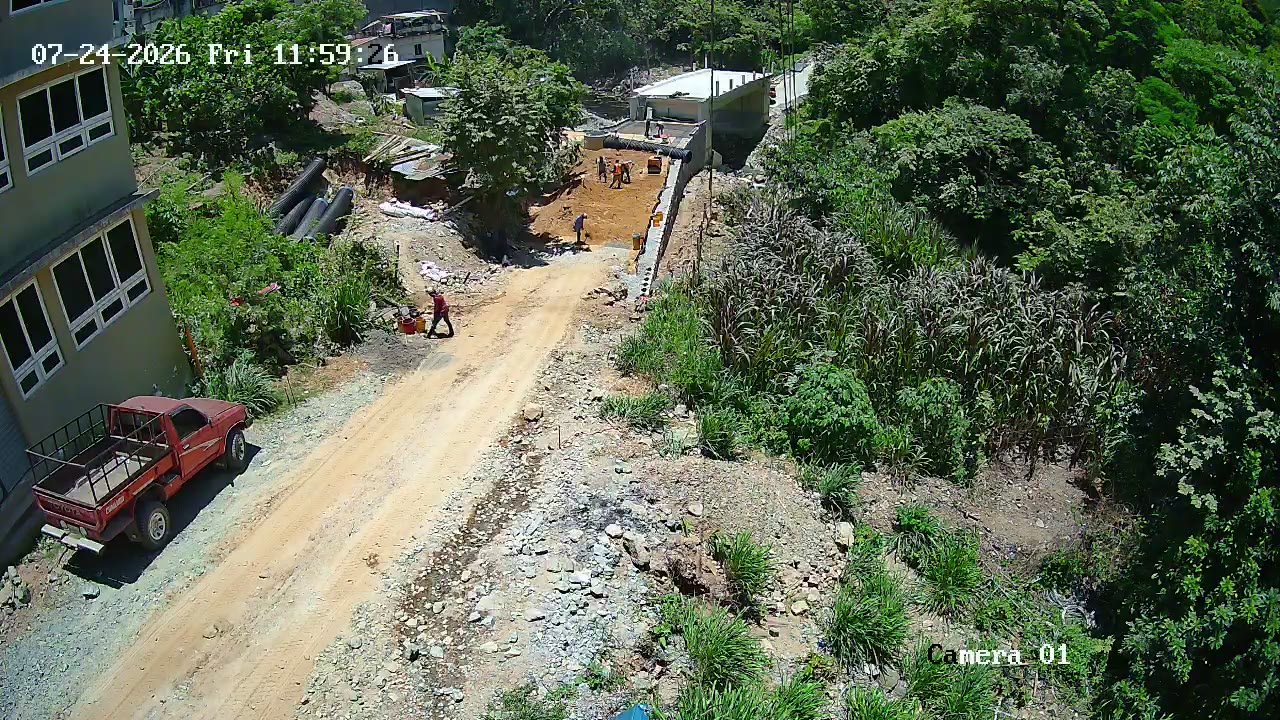

Avance de obra del 24/07/2026 — foto 4
Avance de obra del 24/07/2026 — foto 5
Avance de obra del 24/07/2026 — foto 6
+2

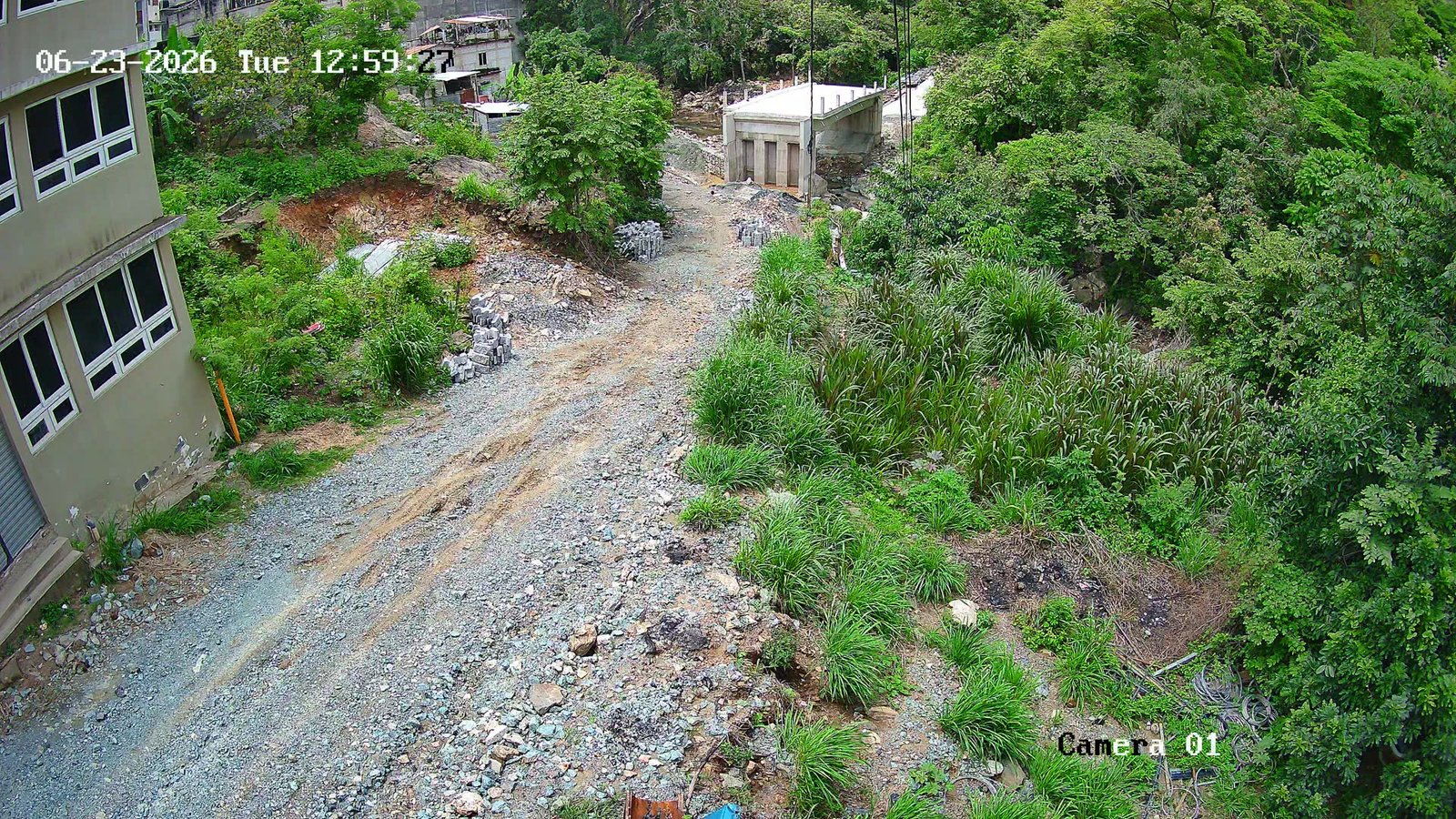

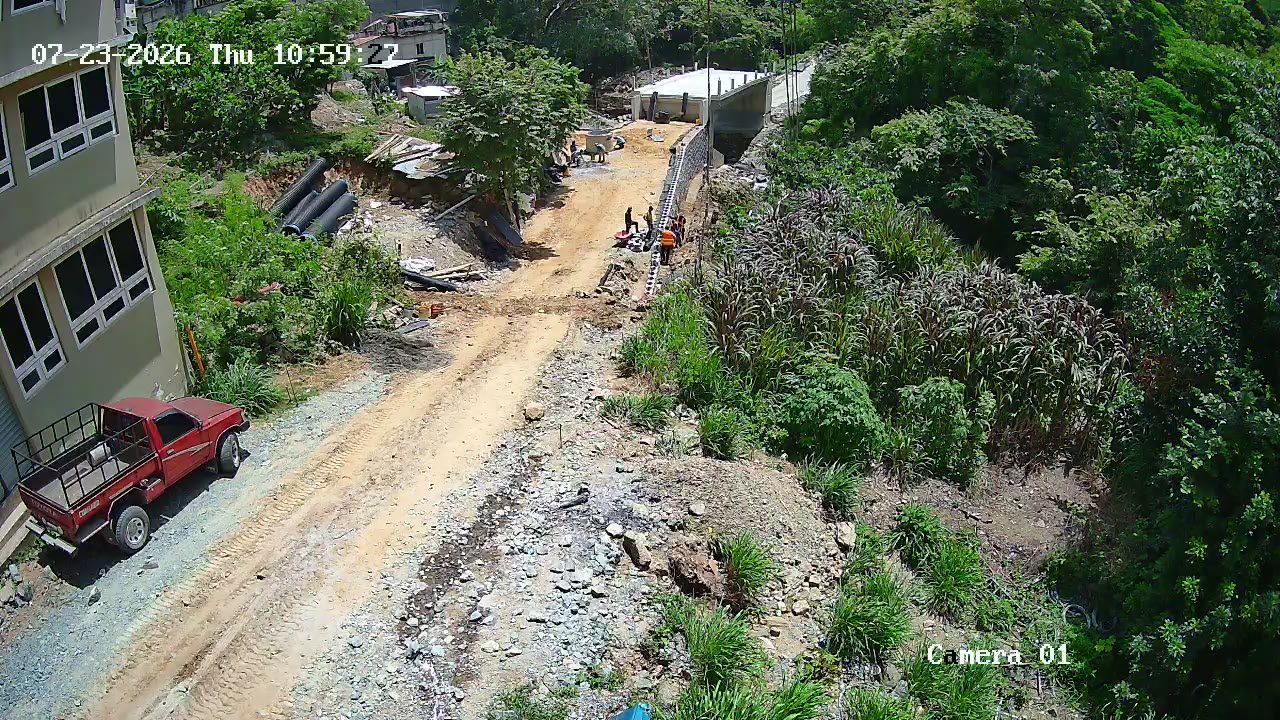

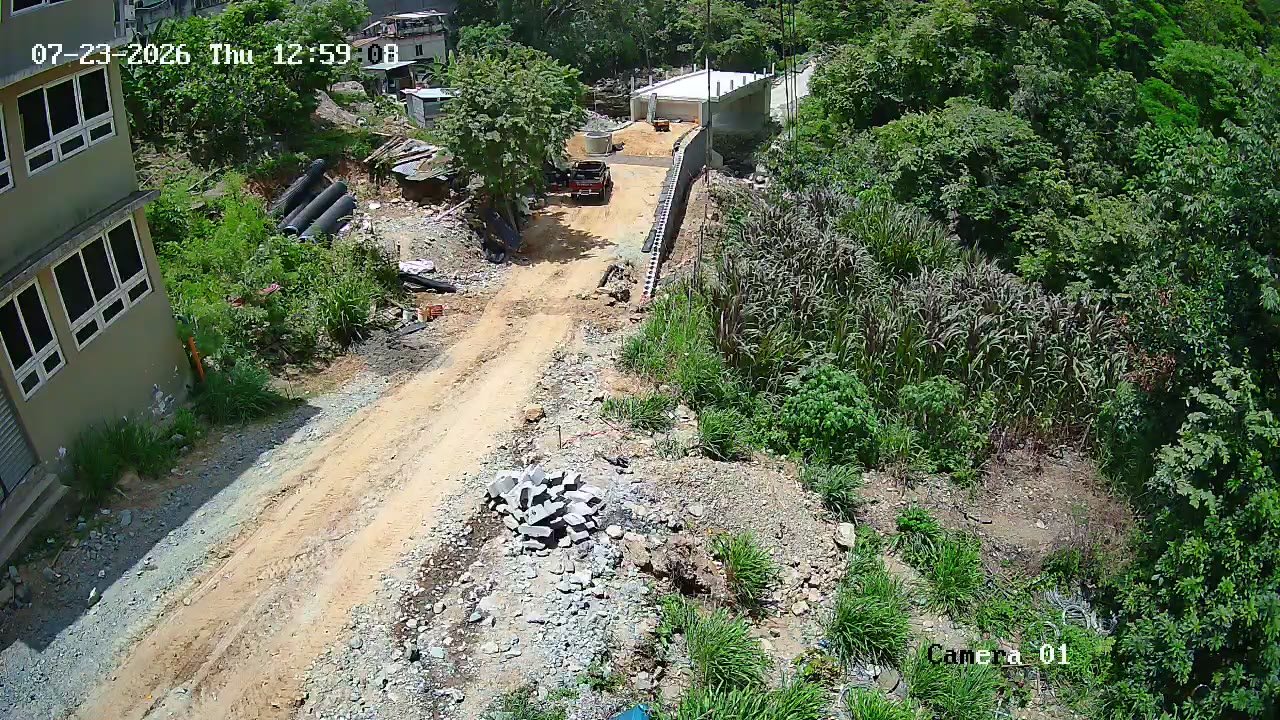

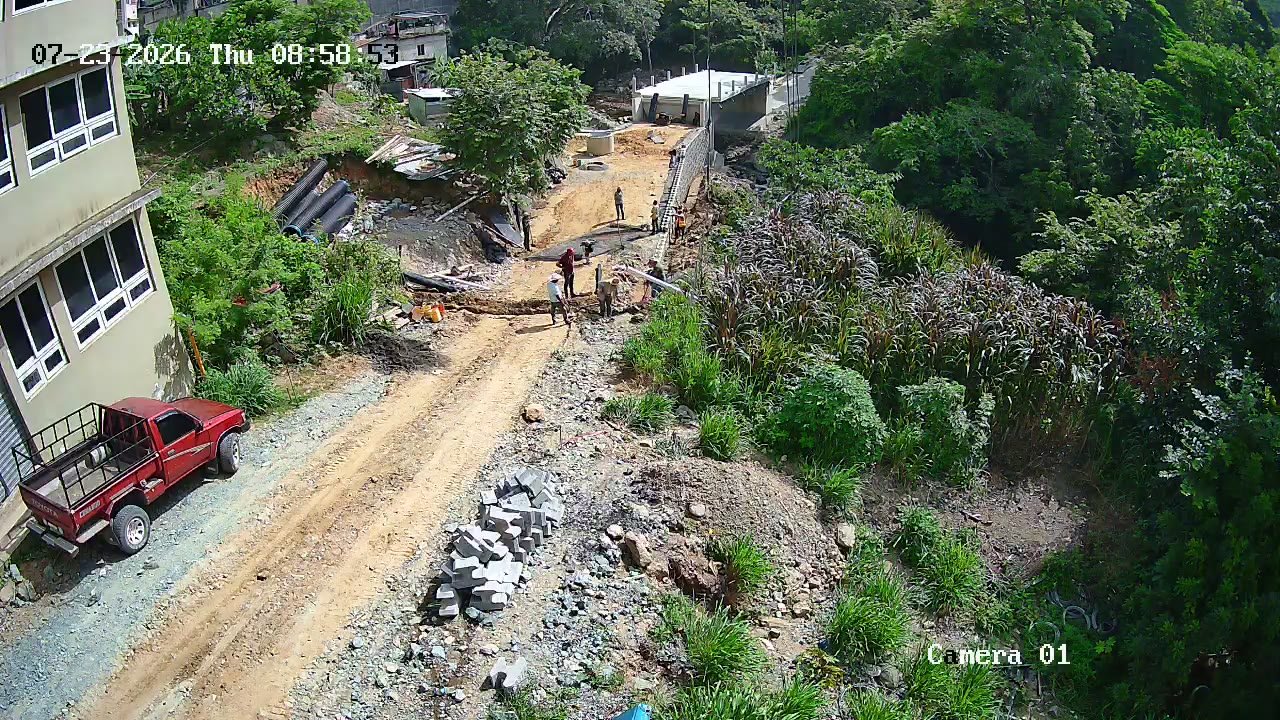

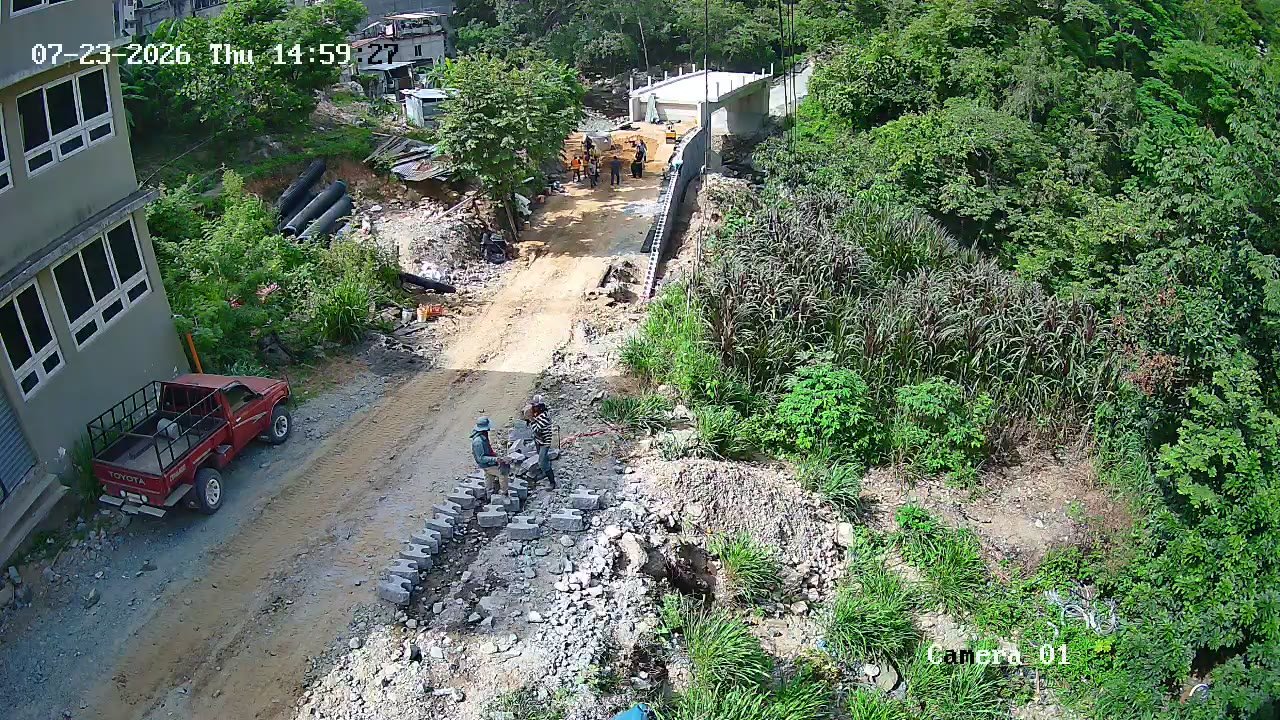

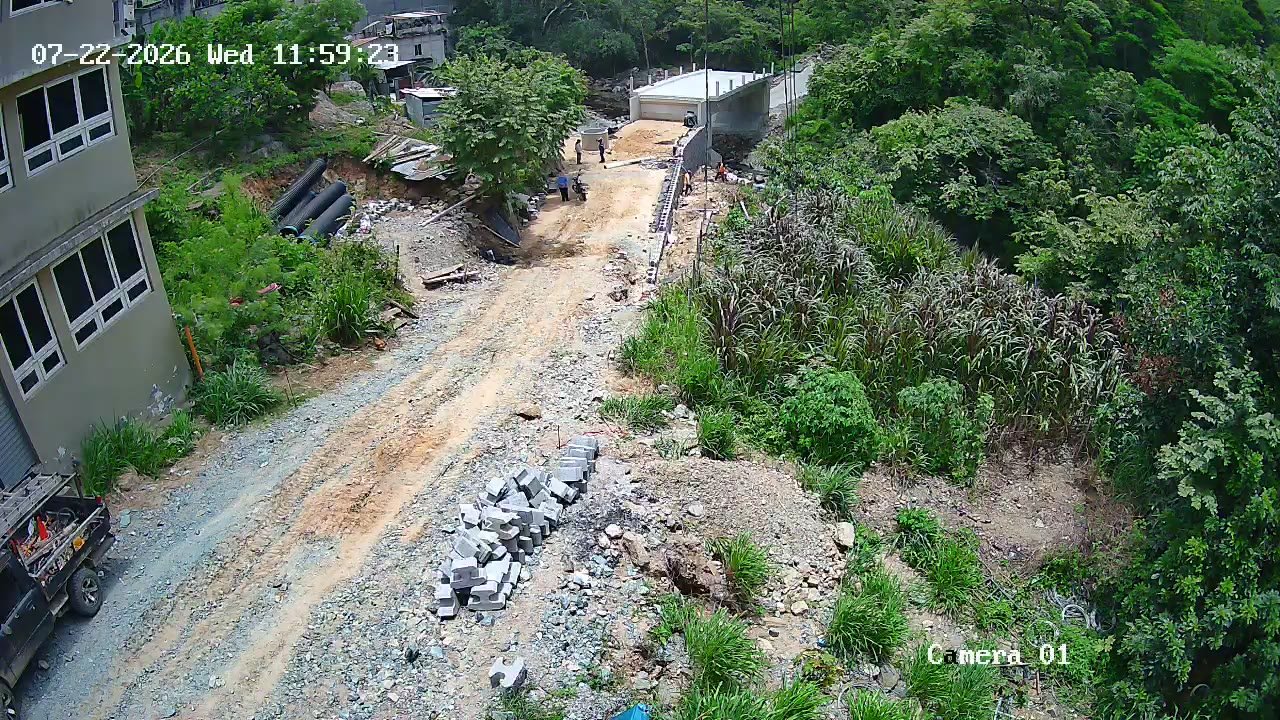

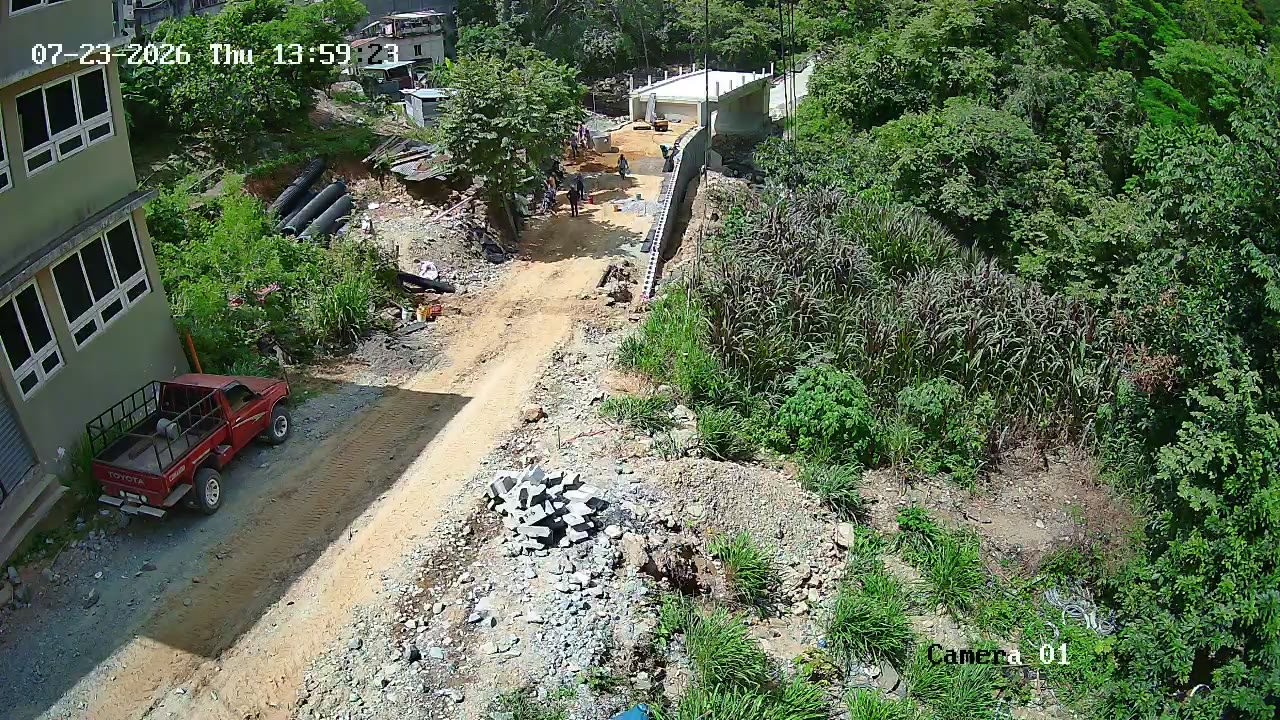

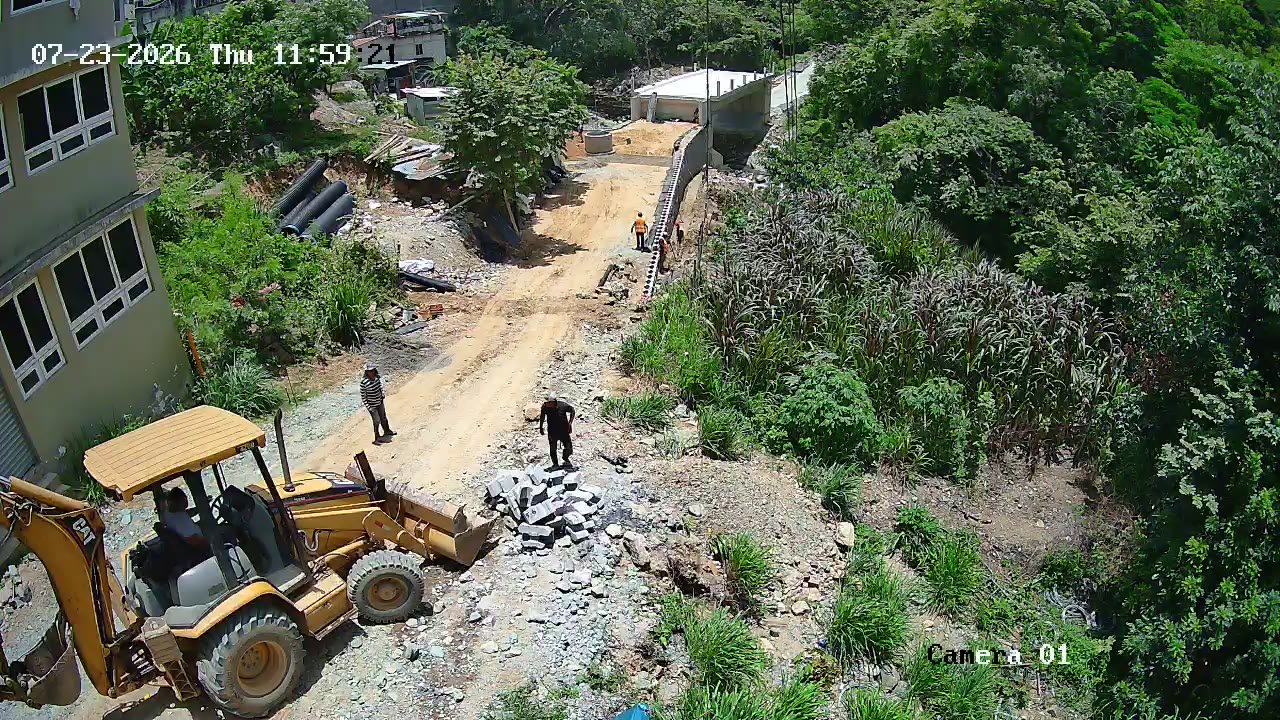

Avance de obra del 23/07/2026 7
23/07/2026

Reporte de Avance

Registro fotográfico del avance de obra

Avance de obra del 23/07/2026 — foto 2
Avance de obra del 23/07/2026 — foto 3
Avance de obra del 23/07/2026 — foto 4
Avance de obra del 23/07/2026 — foto 5
Avance de obra del 23/07/2026 — foto 6
+1

Resumen Financiero

Distribución del presupuesto y fuentes de financiamiento

Monto Total Adjudicado
Q.8,011,007.80
Renglones de Trabajo
25

Distribución por Categoría de Trabajo

B - PUENTE Q.6,938,009.70 86.6%
A - TRABAJOS PRELIMINARES Q.890,458.47 11.1%
C - MEDIDAS DE PROTECCION Q.108,843.75 1.4%
D - MEDIDAS AMBIENTALES Q.73,695.88 0.9%
Nota: Las barras son proporcionales entre categorías para comparación visual. Los porcentajes mostrados representan el % real del presupuesto total del proyecto.

Renglones del Proyecto

Click en cada renglón para ver detalles financieros • Contrato 013-2025 • 25 renglones

A - TRABAJOS PRELIMINARES
Precio Unitario
Q.10.70
Cantidad
1,200.00 MT2
Subtotal
Q.12,840.00
% del Presupuesto
0.16%
A - TRABAJOS PRELIMINARES
Precio Unitario
Q.3,960.30
Cantidad
15.00 Día
Subtotal
Q.59,404.50
% del Presupuesto
0.74%
A - TRABAJOS PRELIMINARES
Precio Unitario
Q.270.01
Cantidad
2,547.00 MT3
Subtotal
Q.687,715.47
% del Presupuesto
8.58%
A - TRABAJOS PRELIMINARES
Precio Unitario
Q.250.80
Cantidad
345.00 MT3
Subtotal
Q.86,526.00
% del Presupuesto
1.08%
A - TRABAJOS PRELIMINARES
Precio Unitario
Q.338.25
Cantidad
130.00 MT3
Subtotal
Q.43,972.50
% del Presupuesto
0.55%
B - PUENTE
Precio Unitario
Q.230.69
Cantidad
320.00 mt2
Subtotal
Q.73,820.80
% del Presupuesto
0.92%
B - PUENTE
Precio Unitario
Q.280.26
Cantidad
310.00 MT3
Subtotal
Q.86,880.60
% del Presupuesto
1.08%
B - PUENTE
Precio Unitario
Q.288.64
Cantidad
160.00 MT3
Subtotal
Q.46,182.40
% del Presupuesto
0.58%
B - PUENTE
Precio Unitario
Q.7.36
Cantidad
18,000.00 MT3/KM
Subtotal
Q.132,480.00
% del Presupuesto
1.65%
B - PUENTE
Precio Unitario
Q.1,489.29
Cantidad
490.00 mt2
Subtotal
Q.729,752.10
% del Presupuesto
9.11%
B - PUENTE
Precio Unitario
Q.9,938.91
Cantidad
98.00 MT2
Subtotal
Q.974,013.18
% del Presupuesto
12.16%
B - PUENTE
Precio Unitario
Q.16,168.79
Cantidad
60.40 ML
Subtotal
Q.976,594.92
% del Presupuesto
12.19%
B - PUENTE
Precio Unitario
Q.20,488.43
Cantidad
80.00 ML
Subtotal
Q.1,639,074.40
% del Presupuesto
20.46%
B - PUENTE
Precio Unitario
Q.8,004.55
Cantidad
128.00 MT2
Subtotal
Q.1,024,582.40
% del Presupuesto
12.79%
B - PUENTE
Precio Unitario
Q.13,026.98
Cantidad
19.20 ML
Subtotal
Q.250,118.02
% del Presupuesto
3.12%
B - PUENTE
Precio Unitario
Q.10,557.16
Cantidad
78.00 MT2
Subtotal
Q.823,458.48
% del Presupuesto
10.28%
B - PUENTE
Precio Unitario
Q.822.38
Cantidad
80.00 dm3
Subtotal
Q.65,790.40
% del Presupuesto
0.82%
B - PUENTE
Precio Unitario
Q.516.00
Cantidad
36.00 ML
Subtotal
Q.18,576.00
% del Presupuesto
0.23%
B - PUENTE
Precio Unitario
Q.344.20
Cantidad
110.00 mt2
Subtotal
Q.37,862.00
% del Presupuesto
0.47%
B - PUENTE
Precio Unitario
Q.1,470.60
Cantidad
40.00 MT2
Subtotal
Q.58,824.00
% del Presupuesto
0.73%
C - MEDIDAS DE PROTECCION
Precio Unitario
Q.1,343.75
Cantidad
81.00 MT3
Subtotal
Q.108,843.75
% del Presupuesto
1.36%
D - MEDIDAS AMBIENTALES
Precio Unitario
Q.131.15
Cantidad
180.00 mt2
Subtotal
Q.23,607.00
% del Presupuesto
0.29%
D - MEDIDAS AMBIENTALES
Precio Unitario
Q.1,973.70
Cantidad
6.00 Unidad
Subtotal
Q.11,842.20
% del Presupuesto
0.15%
D - MEDIDAS AMBIENTALES
Precio Unitario
Q.4,300.00
Cantidad
6.00 Meses
Subtotal
Q.25,800.00
% del Presupuesto
0.32%
D - MEDIDAS AMBIENTALES
Precio Unitario
Q.12,446.68
Cantidad
1.00 Unidad
Subtotal
Q.12,446.68
% del Presupuesto
0.16%

Información del Contrato

Detalles oficiales según contrato 013-2025

Número de Contrato
013-2025
NOG (Guatecompras)
Contratista
WILFREDO IVANJOY GÓMEZ FUNES
Empresa
COMPAÑÍA HARBOR
Monto Adjudicado
Q.8,011,007.80
Plazo de Ejecución
6 meses
Fecha de Firma
17/11/2025
Fecha Estimada Término
17/05/2026
Entidad Contratante
Municipalidad de Santa Cruz El Chol, Baja Verapaz
Ubicación
Salida hacia Aldeas Los Amates, Lo de Reyes y Ojo de Agua El Chol, Santa Cruz El Chol, Baja Verapaz
Estado del Proyecto
En ejecución
Descripción
Construcción de puente vehicular para mejorar la conectividad entre aldeas Los Amates, Lo de Reyes y Ojo de Agua El Chol
